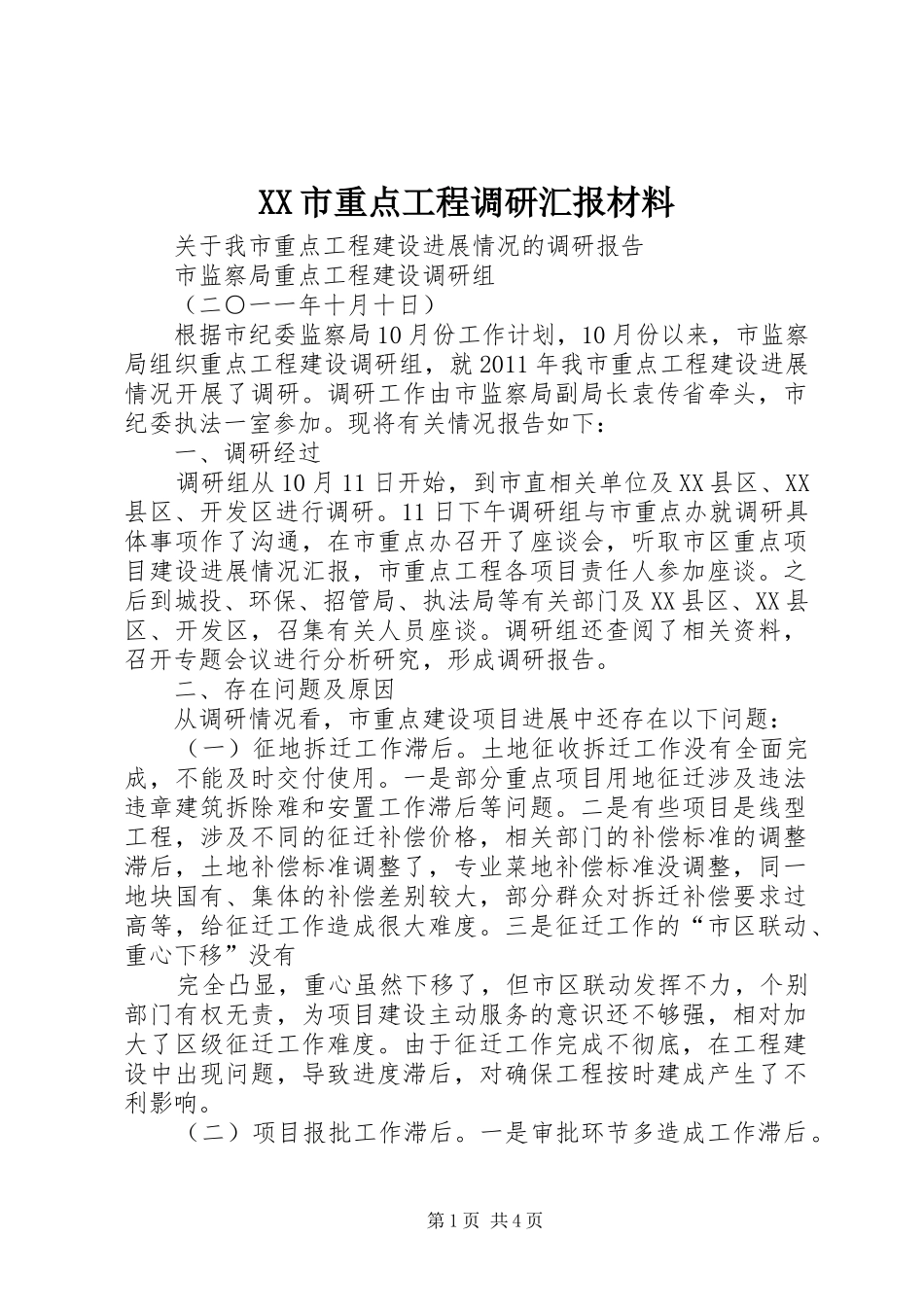

XX市重点工程调研汇报材料关于我市重点工程建设进展情况的调研报告市监察局重点工程建设调研组(二○一一年十月十日)根据市纪委监察局10月份工作计划,10月份以来,市监察局组织重点工程建设调研组,就2011年我市重点工程建设进展情况开展了调研
调研工作由市监察局副局长袁传省牵头,市纪委执法一室参加
现将有关情况报告如下:一、调研经过调研组从10月11日开始,到市直相关单位及XX县区、XX县区、开发区进行调研
11日下午调研组与市重点办就调研具体事项作了沟通,在市重点办召开了座谈会,听取市区重点项目建设进展情况汇报,市重点工程各项目责任人参加座谈
之后到城投、环保、招管局、执法局等有关部门及XX县区、XX县区、开发区,召集有关人员座谈
调研组还查阅了相关资料,召开专题会议进行分析研究,形成调研报告
二、存在问题及原因从调研情况看,市重点建设项目进展中还存在以下问题:(一)征地拆迁工作滞后
土地征收拆迁工作没有全面完成,不能及时交付使用
一是部分重点项目用地征迁涉及违法违章建筑拆除难和安置工作滞后等问题
二是有些项目是线型工程,涉及不同的征迁补偿价格,相关部门的补偿标准的调整滞后,土地补偿标准调整了,专业菜地补偿标准没调整,同一地块国有、集体的补偿差别较大,部分群众对拆迁补偿要求过高等,给征迁工作造成很大难度
三是征迁工作的“市区联动、重心下移”没有完全凸显,重心虽然下移了,但市区联动发挥不力,个别部门有权无责,为项目建设主动服务的意识还不够强,相对加大了区级征迁工作难度
由于征迁工作完成不彻底,在工程建设中出现问题,导致进度滞后,对确保工程按时建成产生了不利影响
(二)项目报批工作滞后
一是审批环节多造成工作滞后
第1页共4页现有的审批和收费项目虽然都按规定办理,但仍存在环节多、程序复杂,收费部门多、名目繁的客观现状

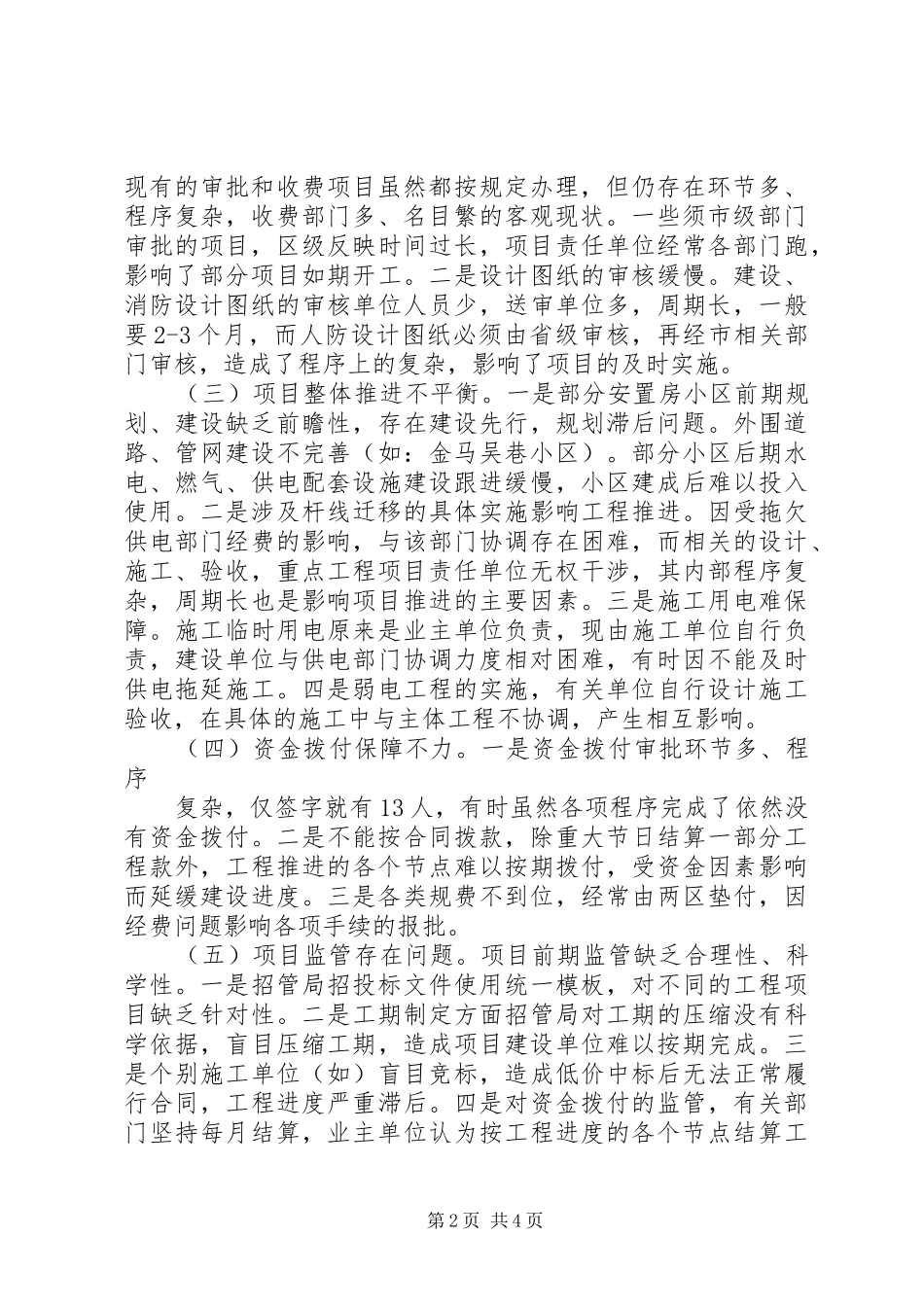

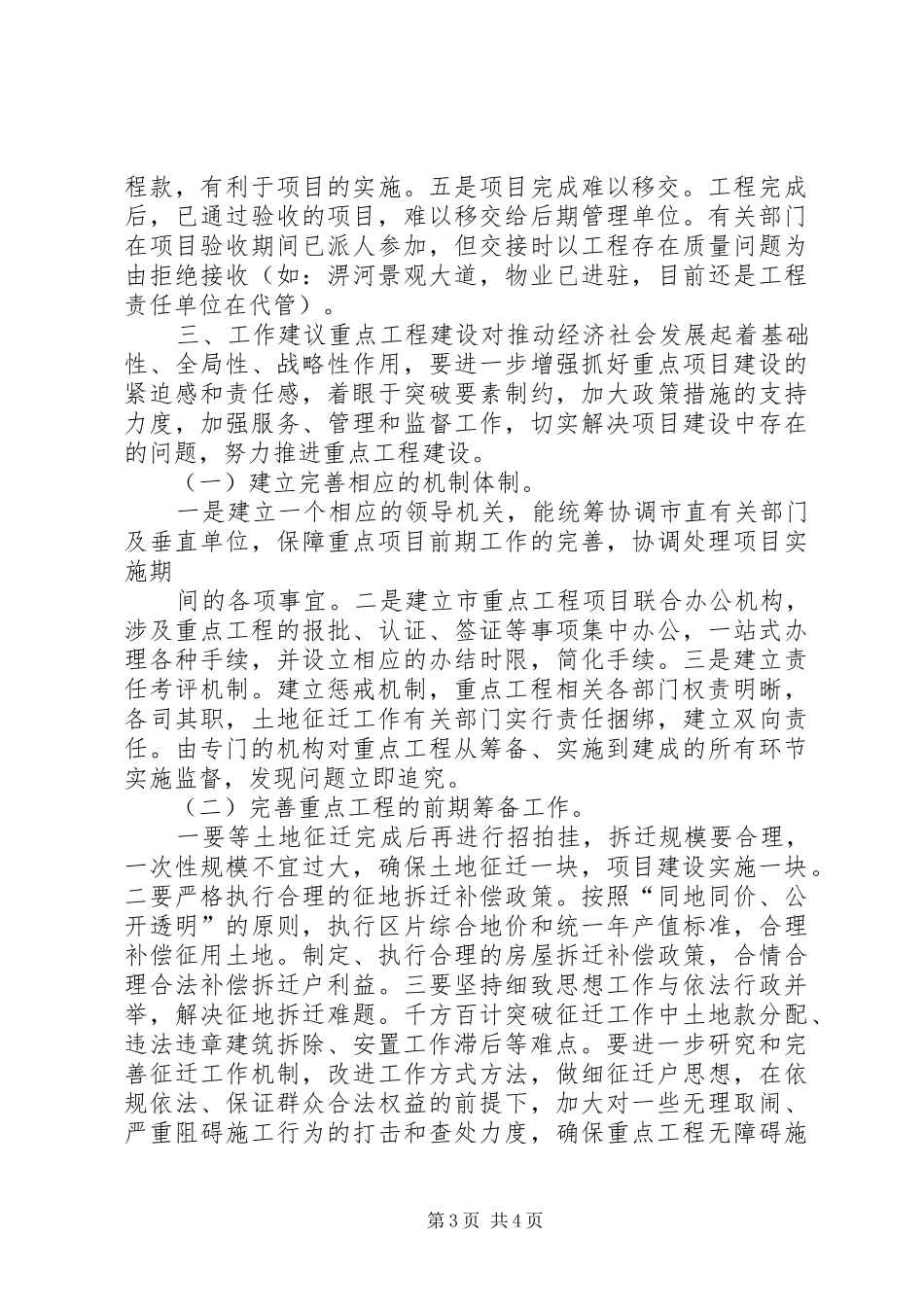

一些须市级部门审批的项目,区级反映时间过长,项目责任单位经常各
