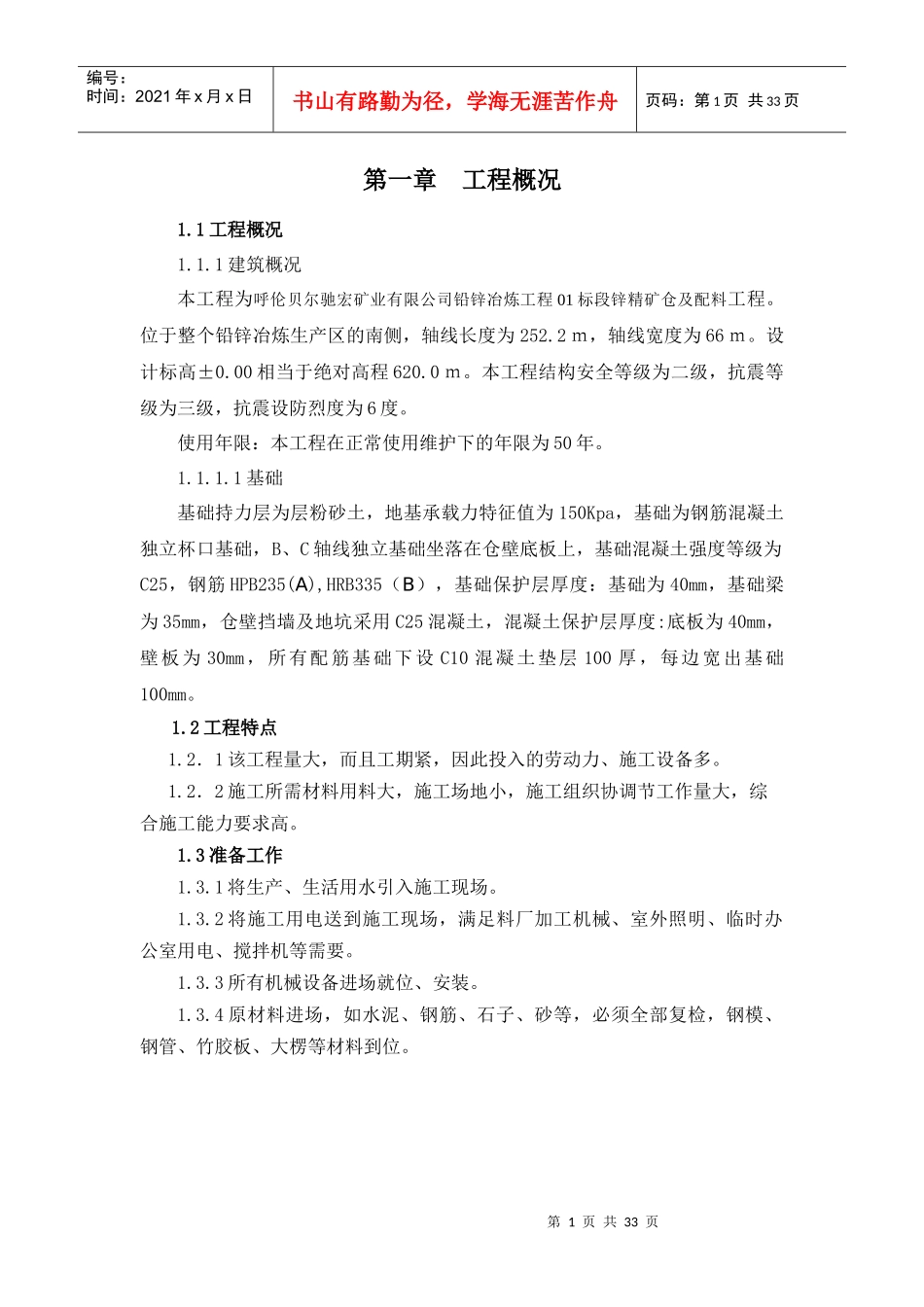

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页第一章工程概况1
1工程概况1
1建筑概况本工程为呼伦贝尔驰宏矿业有限公司铅锌冶炼工程01标段锌精矿仓及配料工程
位于整个铅锌冶炼生产区的南侧,轴线长度为252
2m,轴线宽度为66m
设计标高±0
00相当于绝对高程620
本工程结构安全等级为二级,抗震等级为三级,抗震设防烈度为6度
使用年限:本工程在正常使用维护下的年限为50年
1基础基础持力层为层粉砂土,地基承载力特征值为150Kpa,基础为钢筋混凝土独立杯口基础,B、C轴线独立基础坐落在仓壁底板上,基础混凝土强度等级为C25,钢筋HPB235(A),HRB335(B),基础保护层厚度:基础为40mm,基础梁为35mm,仓壁挡墙及地坑采用C25混凝土,混凝土保护层厚度:底板为40mm,壁板为30mm,所有配筋基础下设C10混凝土垫层100厚,每边宽出基础100mm
2工程特点1
2.1该工程量大,而且工期紧,因此投入的劳动力、施工设备多
2.2施工所需材料用料大,施工场地小,施工组织协调节工作量大,综合施工能力要求高
3准备工作1
1将生产、生活用水引入施工现场
2将施工用电送到施工现场,满足料厂加工机械、室外照明、临时办公室用电、搅拌机等需要
3所有机械设备进场就位、安装
4原材料进场,如水泥、钢筋、石子、砂等,必须全部复检,钢模、钢管、竹胶板、大楞等材料到位
第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页第二章编制原则及依据2
1编制原则施工组织设计编制原则:本着先进、合理,针对性强,设计中严格按照国家规范、规程进行编制,积极推广应用新技术、新材料、新工艺
2编制依据2
1合同文件编制依据合
