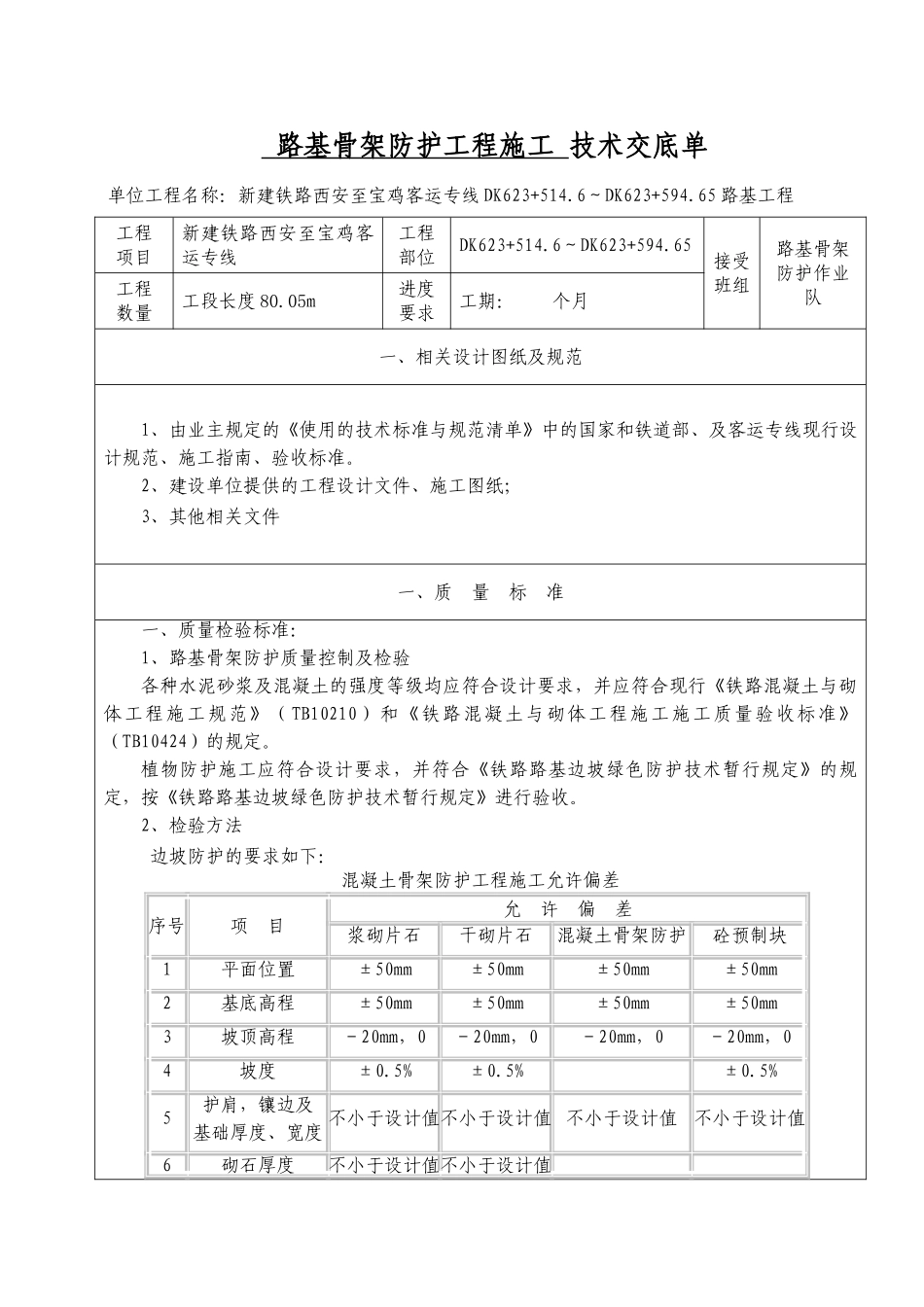

路基骨架防护工程施工技术交底单单位工程名称:新建铁路西安至宝鸡客运专线DK623+514
6~DK623+594
65路基工程工程项目新建铁路西安至宝鸡客运专线工程部位DK623+514
6~DK623+594
65接受班组路基骨架防护作业队工程数量工段长度80
05m进度要求工期:个月一、相关设计图纸及规范1、由业主规定的《使用的技术标准与规范清单》中的国家和铁道部、及客运专线现行设计规范、施工指南、验收标准
2、建设单位提供的工程设计文件、施工图纸;3、其他相关文件一、质量标准一、质量检验标准:1、路基骨架防护质量控制及检验各种水泥砂浆及混凝土的强度等级均应符合设计要求,并应符合现行《铁路混凝土与砌体工程施工规范》(TB10210)和《铁路混凝土与砌体工程施工施工质量验收标准》(TB10424)的规定
植物防护施工应符合设计要求,并符合《铁路路基边坡绿色防护技术暂行规定》的规定,按《铁路路基边坡绿色防护技术暂行规定》进行验收

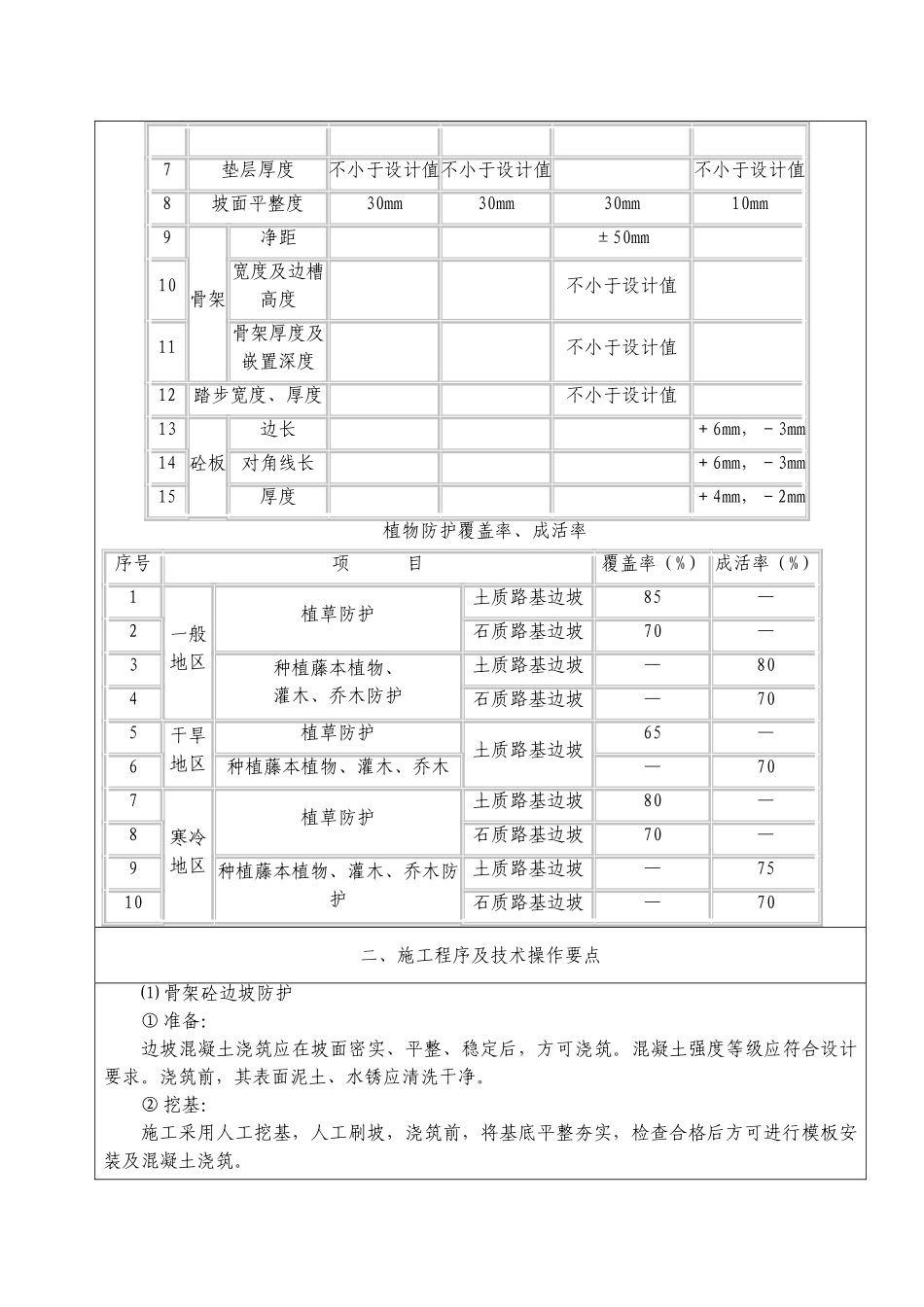

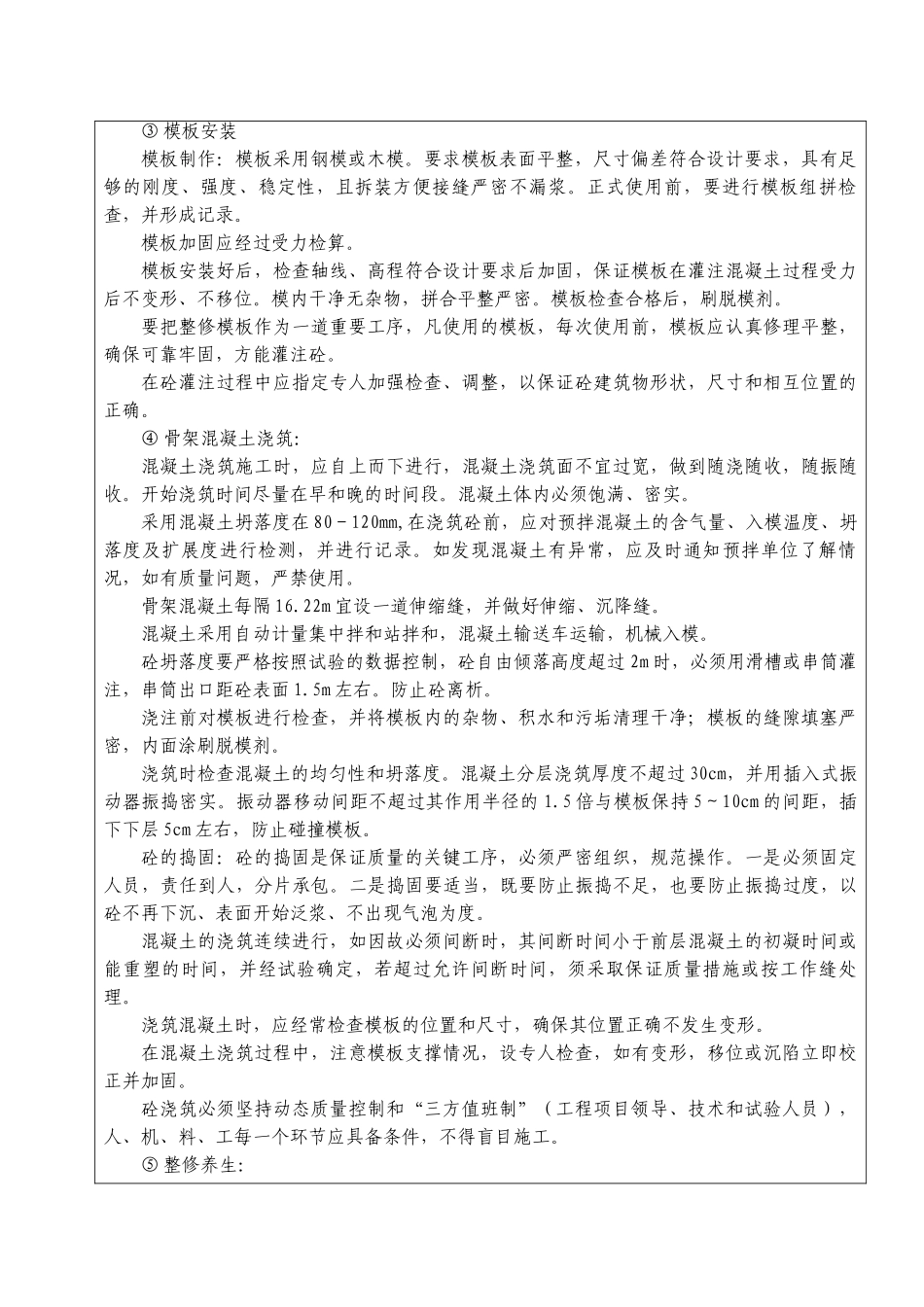

2、检验方法边坡防护的要求如下:混凝土骨架防护工程施工允许偏差序号项目允许偏差浆砌片石干砌片石混凝土骨架防护砼预制块1平面位置±50mm±50mm±50mm±50mm2基底高程±50mm±50mm±50mm±50mm3坡顶高程-20mm,0-20mm,0-20mm,0-20mm,04坡度±0
