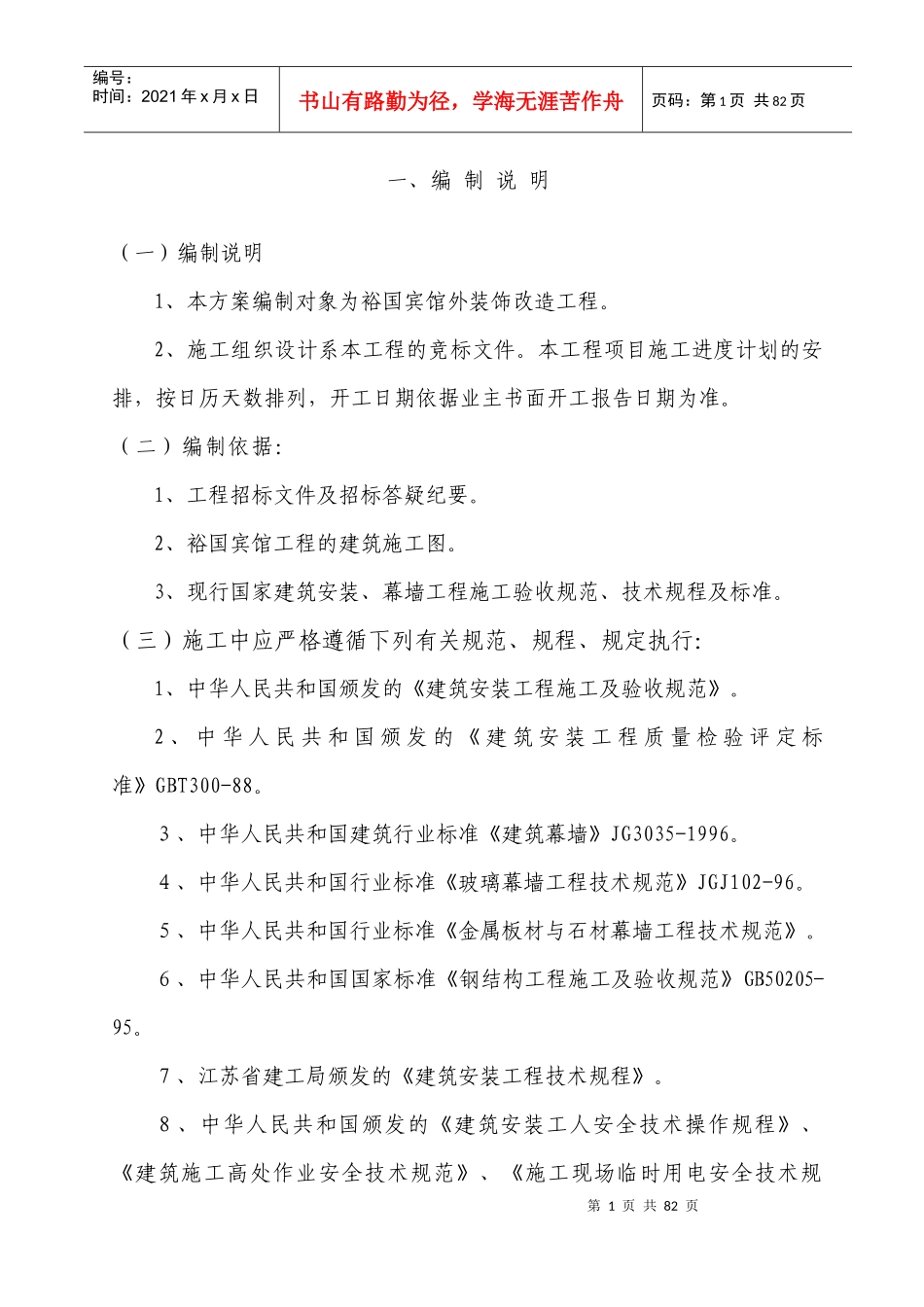

第1页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共82页一、编制说明(一)编制说明1、本方案编制对象为裕国宾馆外装饰改造工程
2、施工组织设计系本工程的竞标文件
本工程项目施工进度计划的安排,按日历天数排列,开工日期依据业主书面开工报告日期为准
(二)编制依据:1、工程招标文件及招标答疑纪要
2、裕国宾馆工程的建筑施工图
3、现行国家建筑安装、幕墙工程施工验收规范、技术规程及标准
(三)施工中应严格遵循下列有关规范、规程、规定执行:1、中华人民共和国颁发的《建筑安装工程施工及验收规范》
2、中华人民共和国颁发的《建筑安装工程质量检验评定标准》GBT300-88
3、中华人民共和国建筑行业标准《建筑幕墙》JG3035-1996
4、中华人民共和国行业标准《玻璃幕墙工程技术规范》JGJ102-96
5、中华人民共和国行业标准《金属板材与石材幕墙工程技术规范》
6、中华人民共和国国家标准《钢结构工程施工及验收规范》GB50205-95
7、江苏省建工局颁发的《建筑安装工程技术规程》
8、中华人民共和国颁发的《建筑安装工人安全技术操作规程》、《建筑施工高处作业安全技术规范》、《施工现场临时用电安全技术规第2页共82页第1页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共82页范》
9、江苏省公安厅消防安全手册;二、工程概况(一)工程概况1、工程名称:裕国宾馆外装饰改造工程

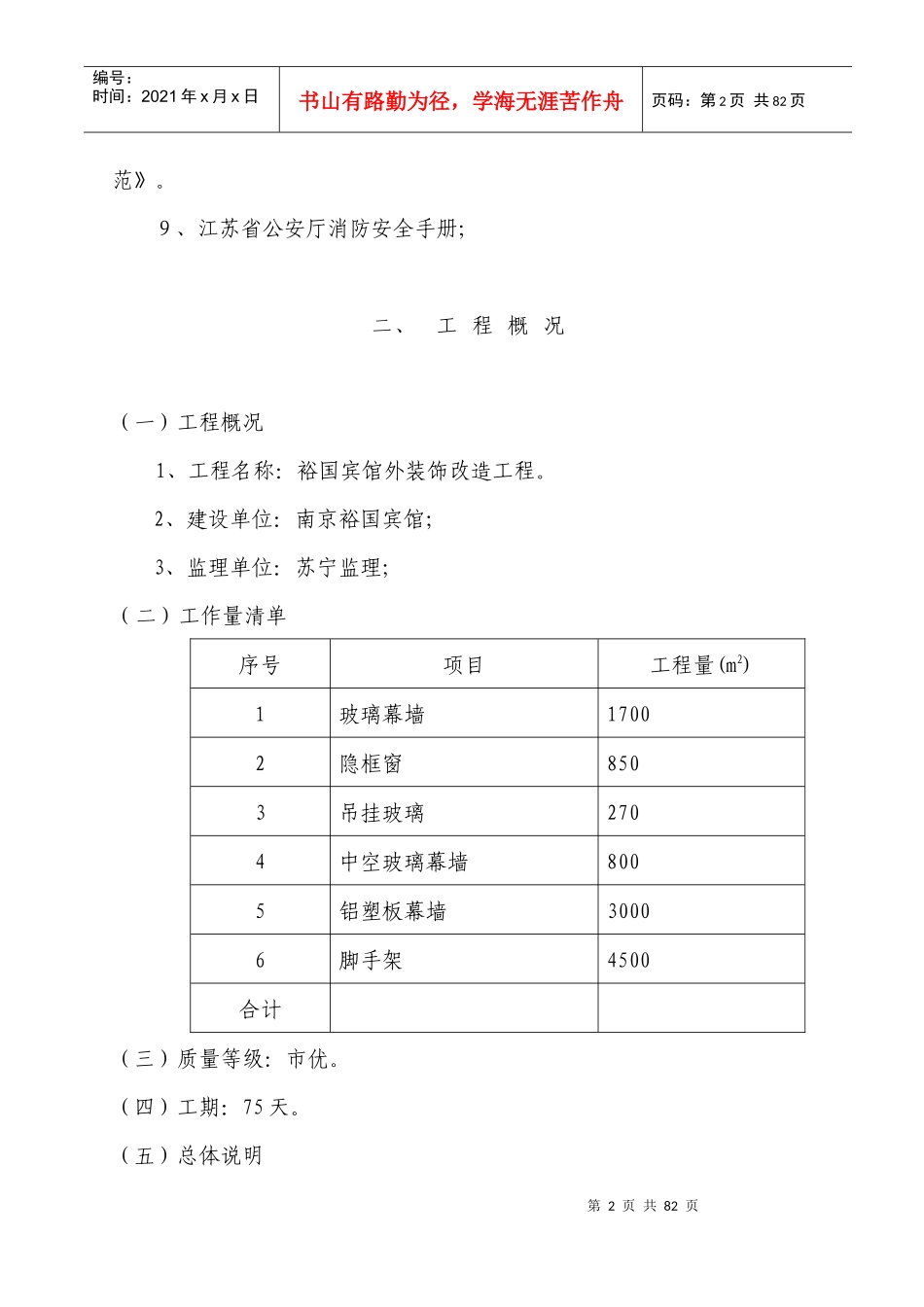

2、建设单位:南京裕国宾馆;3、监理单位:苏宁监理;(二)工作量清单序号项目工程量(m2)1玻璃幕墙17002隐框窗8503吊挂玻璃2704中空玻璃幕墙8005铝塑板幕墙30006脚手架4500合计(三)质量等级:市优
(四)工期:75天

(五)总体说明第3页共82页第2页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页
