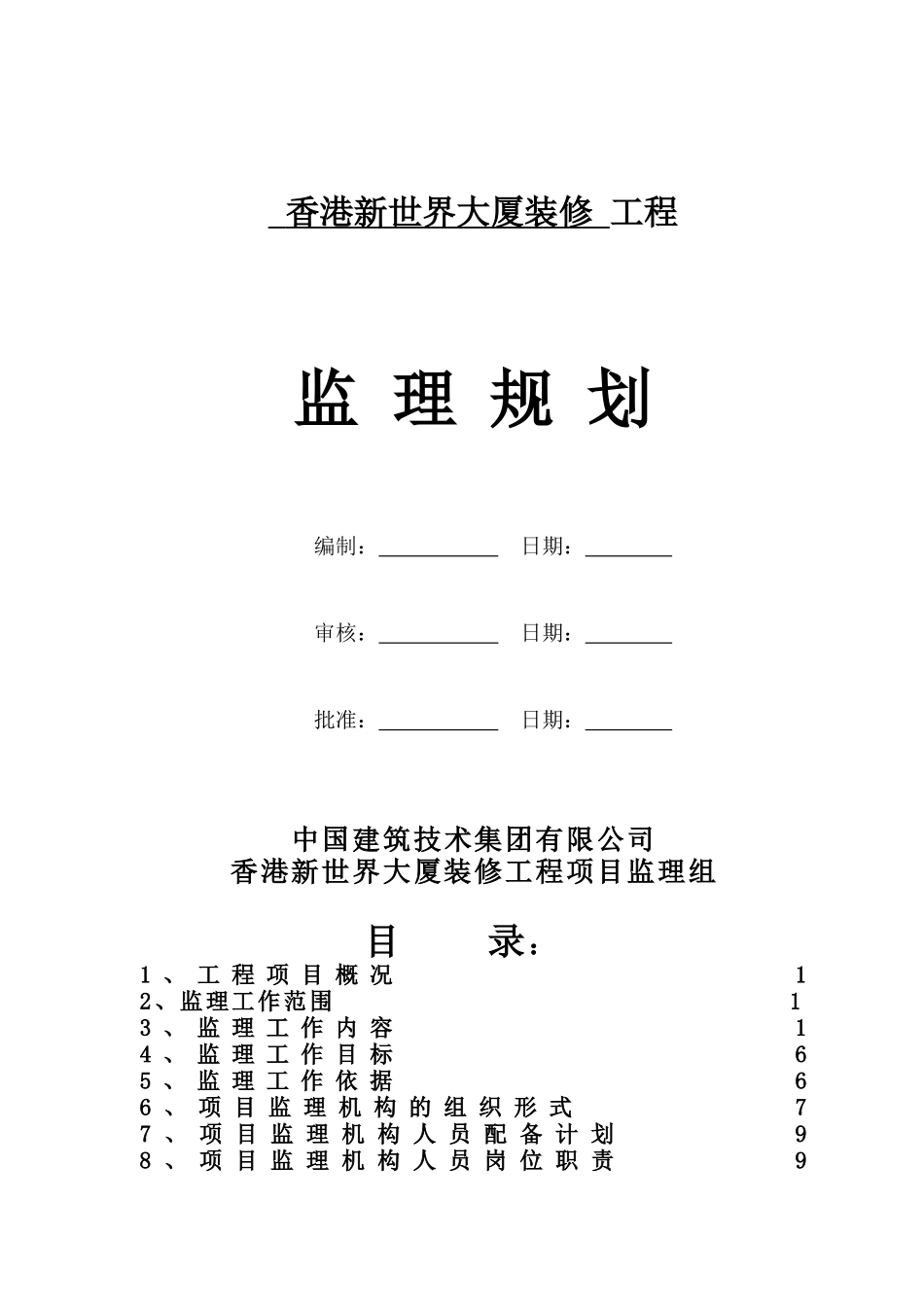

香港新世界大厦装修工程监理规划编制:日期:审核:日期:批准:日期:中国建筑技术集团有限公司香港新世界大厦装修工程项目监理组目录:1、工程项目概况12、监理工作范围13、监理工作内容14、监理工作目标65、监理工作依据66、项目监理机构的组织形式77、项目监理机构人员配备计划98、项目监理机构人员岗位职责9XQJL监理规划9、监理工作程序1210、监理工作方法及措施3211、监理工作制度4812、监理设施5213、单位工程分部分项划分5414、建立优质服务措施5515、防渗漏和旁站监理5616、驻地监理机构廉政建设制度571.工程项目概况1
1工程名称:香港新世界大厦装修工程1
2建设单位:香港新世界(中国)地产有限公司1
3设计单位:同济大学建筑设计研究院(集团)有限公司1
4监理单位:中国建筑技术集团有限公司(沪)1
5施工单位:江苏省建工集团有限公司1
6工程地点:上海市淮海中路300号1
7工程简况总建筑面积为130384

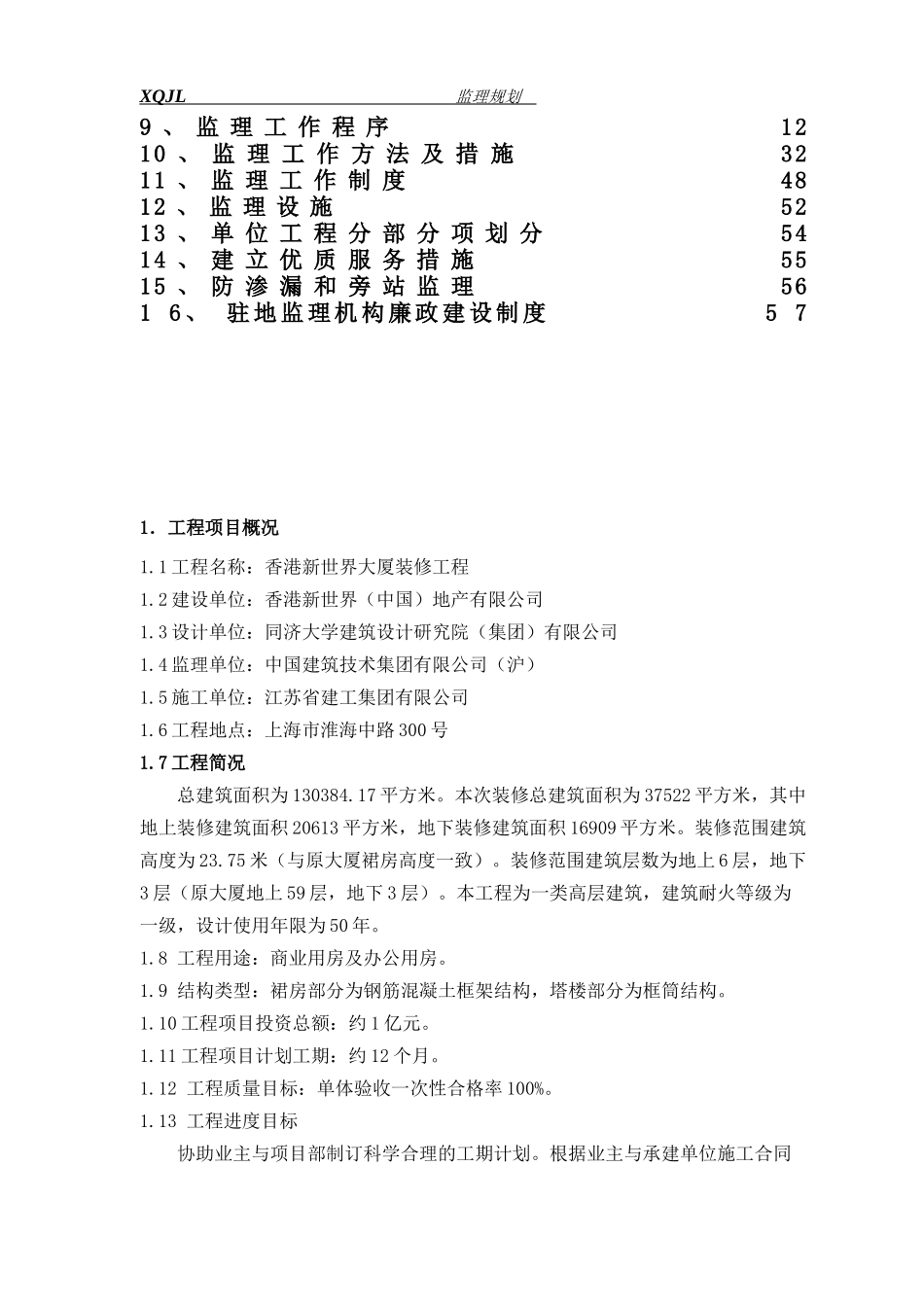

本次装修总建筑面积为37522平方米,其中地上装修建筑面积20613平方米,地下装修建筑面积16909平方米
装修范围建筑高度为23
75米(与原大厦裙房高度一致)
装修范围建筑层数为地上6层,地下3层(原大厦地上59层,地下3层)
本工程为一类高层建筑,建筑耐火等级为一级,设计使用年限为50年
8工程用途:商业用房及办公用房
9结构类型:裙房部分为钢筋混凝土框架结构,塔楼部分为框筒结构
10工程项目投资总额:约1亿元
11工程项目计划工期:约12个月
12工程质量目标:单体验收一次性合格率100%

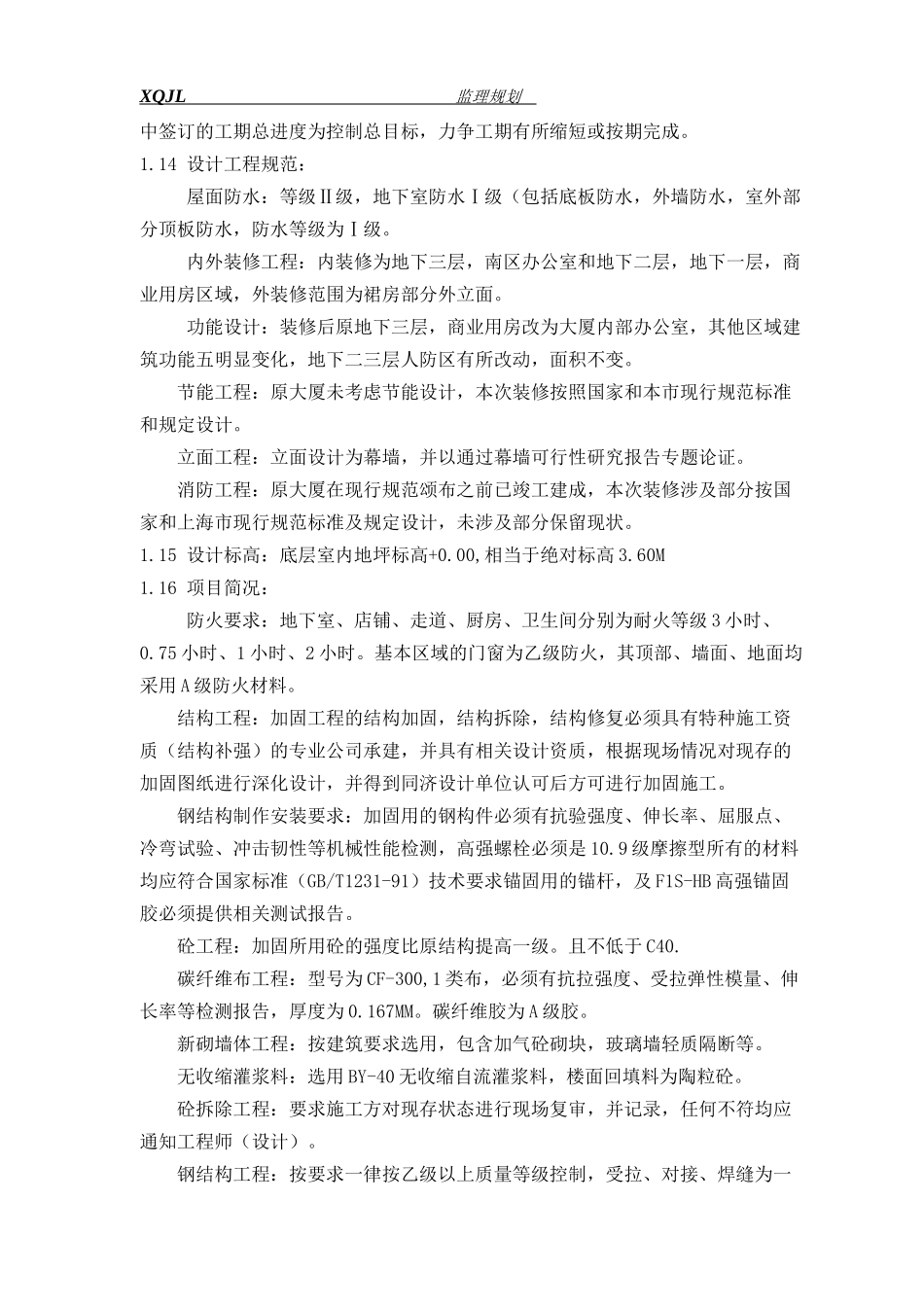

13工程进度目标协助业主与项目部制订科学合理的工期计划
根据业主与承建单位施工合同XQJL监理规划中签订的工期总进度为控制总目标,力争工期有所缩短或按期完成
14设计工程规范:屋面防水:等级Ⅱ级,地下室防水Ⅰ级(
