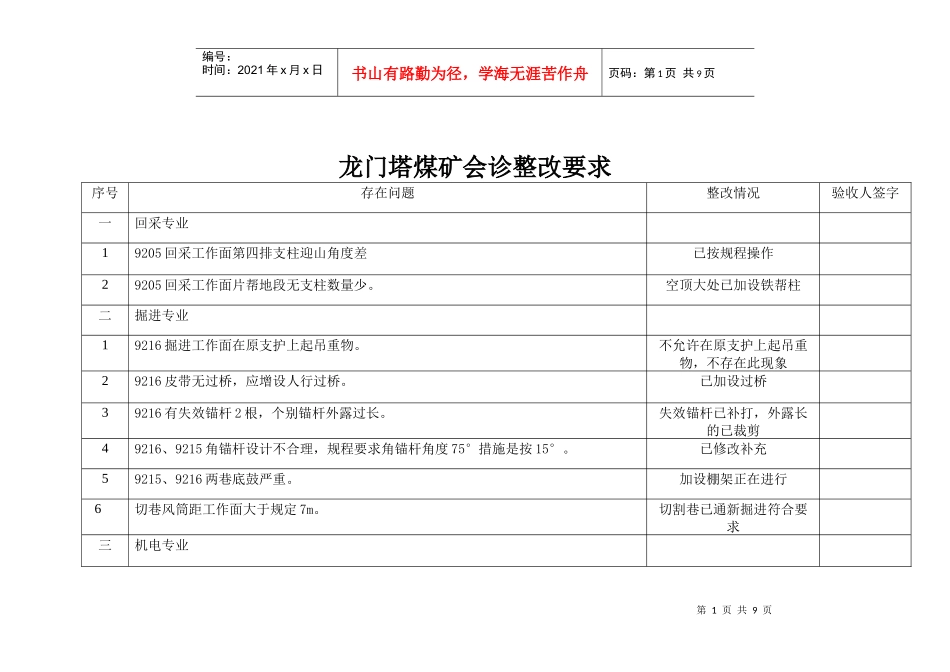

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页龙门塔煤矿会诊整改要求序号存在问题整改情况验收人签字一回采专业19205回采工作面第四排支柱迎山角度差已按规程操作29205回采工作面片帮地段无支柱数量少
空顶大处已加设铁帮柱二掘进专业19216掘进工作面在原支护上起吊重物
不允许在原支护上起吊重物,不存在此现象29216皮带无过桥,应增设人行过桥
已加设过桥39216有失效锚杆2根,个别锚杆外露过长
失效锚杆已补打,外露长的已裁剪49216、9215角锚杆设计不合理,规程要求角锚杆角度75°措施是按15°
已修改补充59215、9216两巷底鼓严重
加设棚架正在进行6切巷风筒距工作面大于规定7m

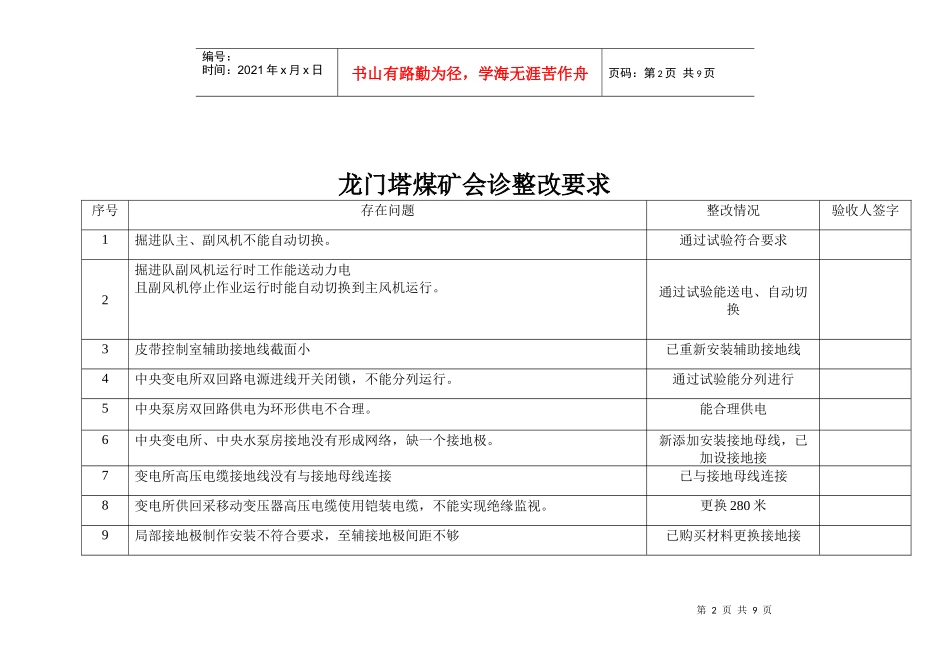

切割巷已通新掘进符合要求三机电专业第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页龙门塔煤矿会诊整改要求序号存在问题整改情况验收人签字1掘进队主、副风机不能自动切换
通过试验符合要求2掘进队副风机运行时工作能送动力电且副风机停止作业运行时能自动切换到主风机运行
通过试验能送电、自动切换3皮带控制室辅助接地线截面小已重新安装辅助接地线4中央变电所双回路电源进线开关闭锁,不能分列运行
通过试验能分列进行5中央泵房双回路供电为环形供电不合理
能合理供电6中央变电所、中央水泵房接地没有形成网络,缺一个接地极
新添加安装接地母线,已加设接地接7变电所高压电缆接地线没有与接地母线连接已与接地母线连接8变电所供回采移动变压器高压电缆使用铠装电缆,不能实现绝缘监视

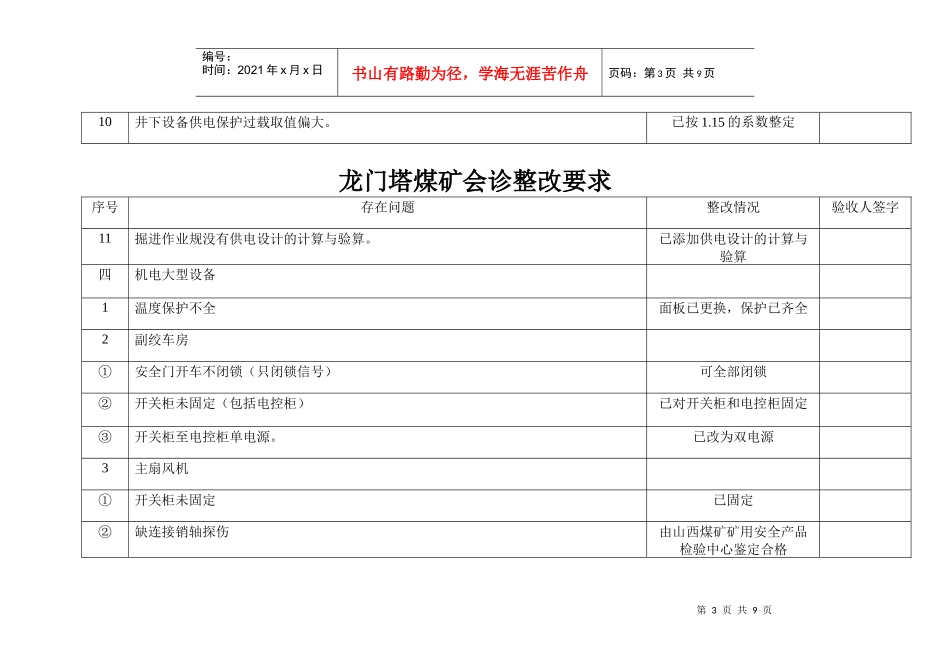

更换280米9局部接地极制作安装不符合要求,至辅接地极间距不够已购买材料更换接地接第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页10井下设备供电保护过载取值偏大
15的系数整定龙
