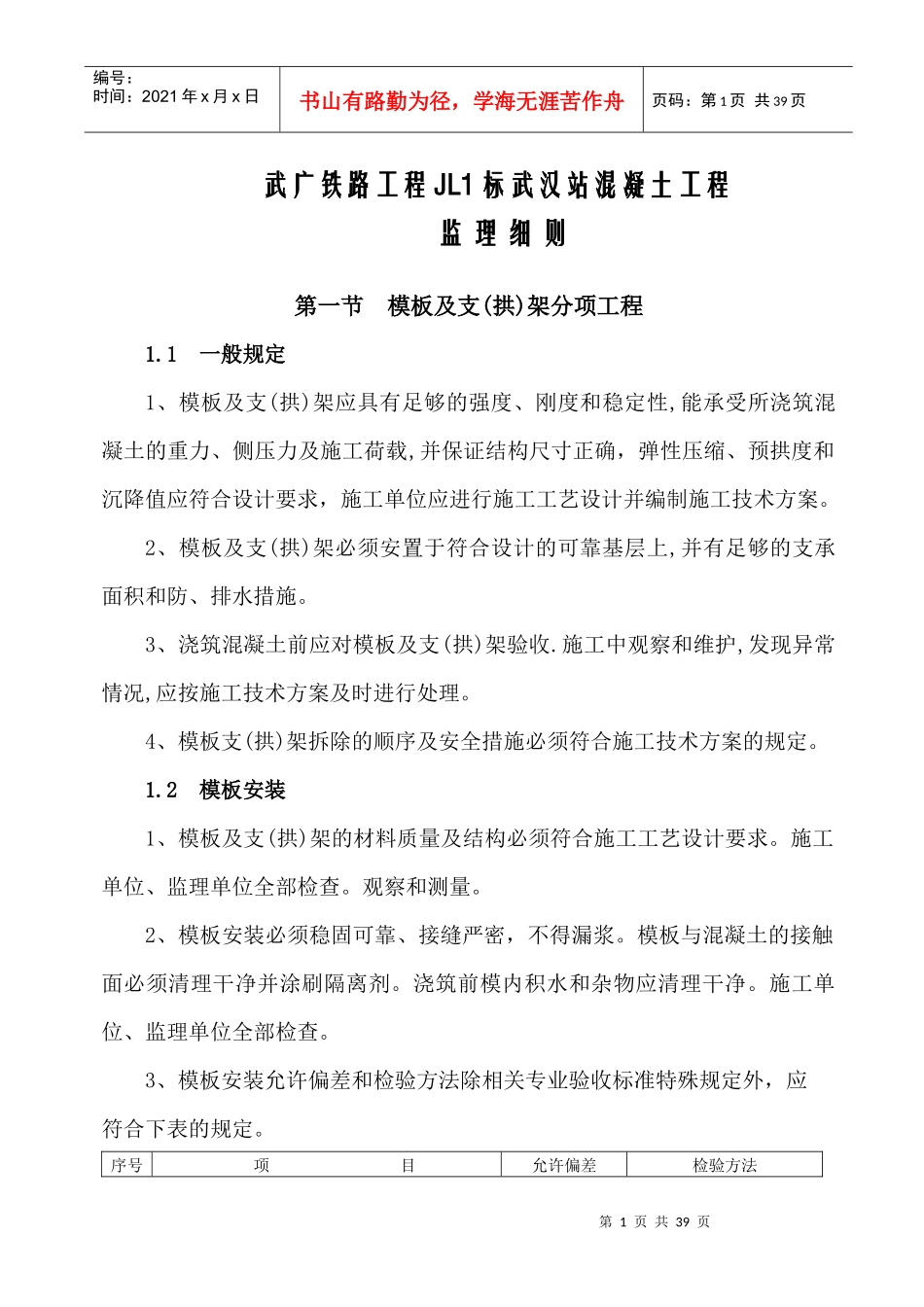

第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页武广铁路工程JL1标武汉站混凝土工程监理细则第一节模板及支(拱)架分项工程1
1一般规定1、模板及支(拱)架应具有足够的强度、刚度和稳定性,能承受所浇筑混凝土的重力、侧压力及施工荷载,并保证结构尺寸正确,弹性压缩、预拱度和沉降值应符合设计要求,施工单位应进行施工工艺设计并编制施工技术方案
2、模板及支(拱)架必须安置于符合设计的可靠基层上,并有足够的支承面积和防、排水措施
3、浇筑混凝土前应对模板及支(拱)架验收
施工中观察和维护,发现异常情况,应按施工技术方案及时进行处理
4、模板支(拱)架拆除的顺序及安全措施必须符合施工技术方案的规定
2模板安装1、模板及支(拱)架的材料质量及结构必须符合施工工艺设计要求
施工单位、监理单位全部检查
2、模板安装必须稳固可靠、接缝严密,不得漏浆
模板与混凝土的接触面必须清理干净并涂刷隔离剂
浇筑前模内积水和杂物应清理干净
施工单位、监理单位全部检查
3、模板安装允许偏差和检验方法除相关专业验收标准特殊规定外,应符合下表的规定

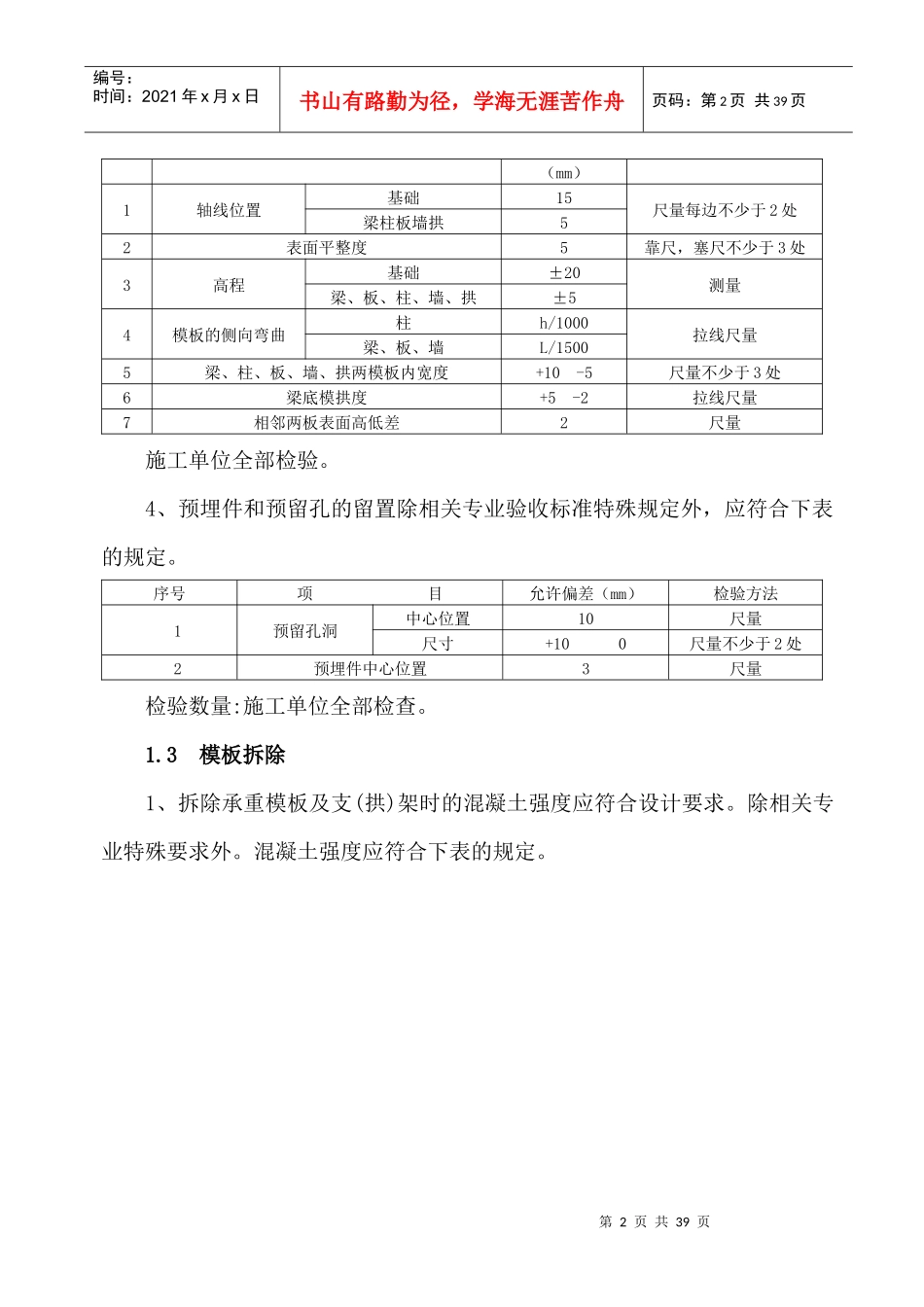

序号项目允许偏差检验方法第2页共39页第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共39页(mm)1轴线位置基础15尺量每边不少于2处梁柱板墙拱52表面平整度5靠尺,塞尺不少于3处3高程基础±20测量梁、板、柱、墙、拱±54模板的侧向弯曲柱h/1000拉线尺量梁、板、墙L/15005梁、柱、板、墙、拱两模板内宽度+10-5尺量不少于3处6梁底模拱度+5-2拉线尺量7相邻两板表面高低差2尺量施工单位全部检验
4、预埋件和预留孔的留置除相关专业验收标准特殊规定外,应符合下表的规定

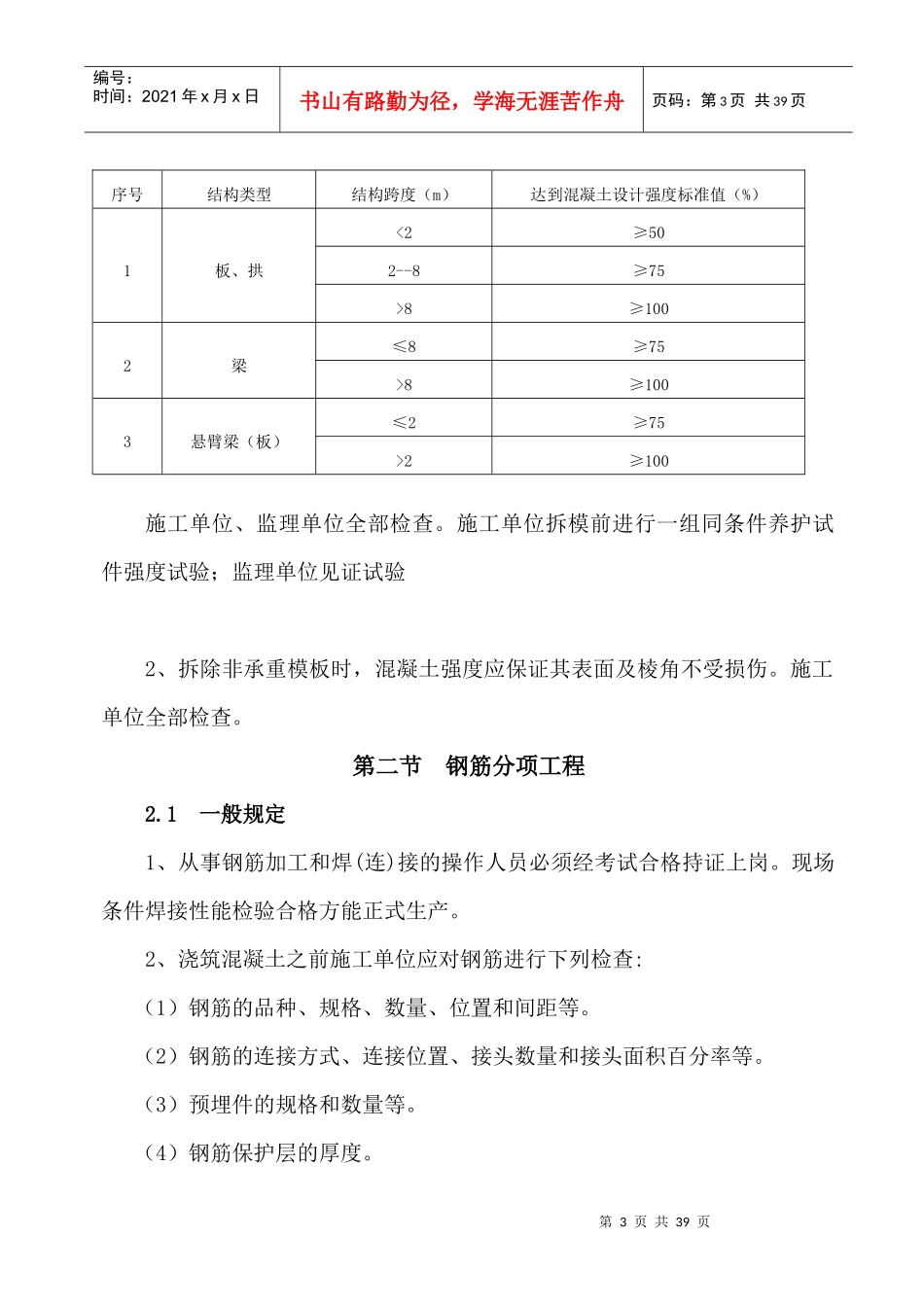

序号项目允许偏差(mm)检验方法1预留孔洞中心位置10尺量尺寸+100尺量不少于2处2预埋
