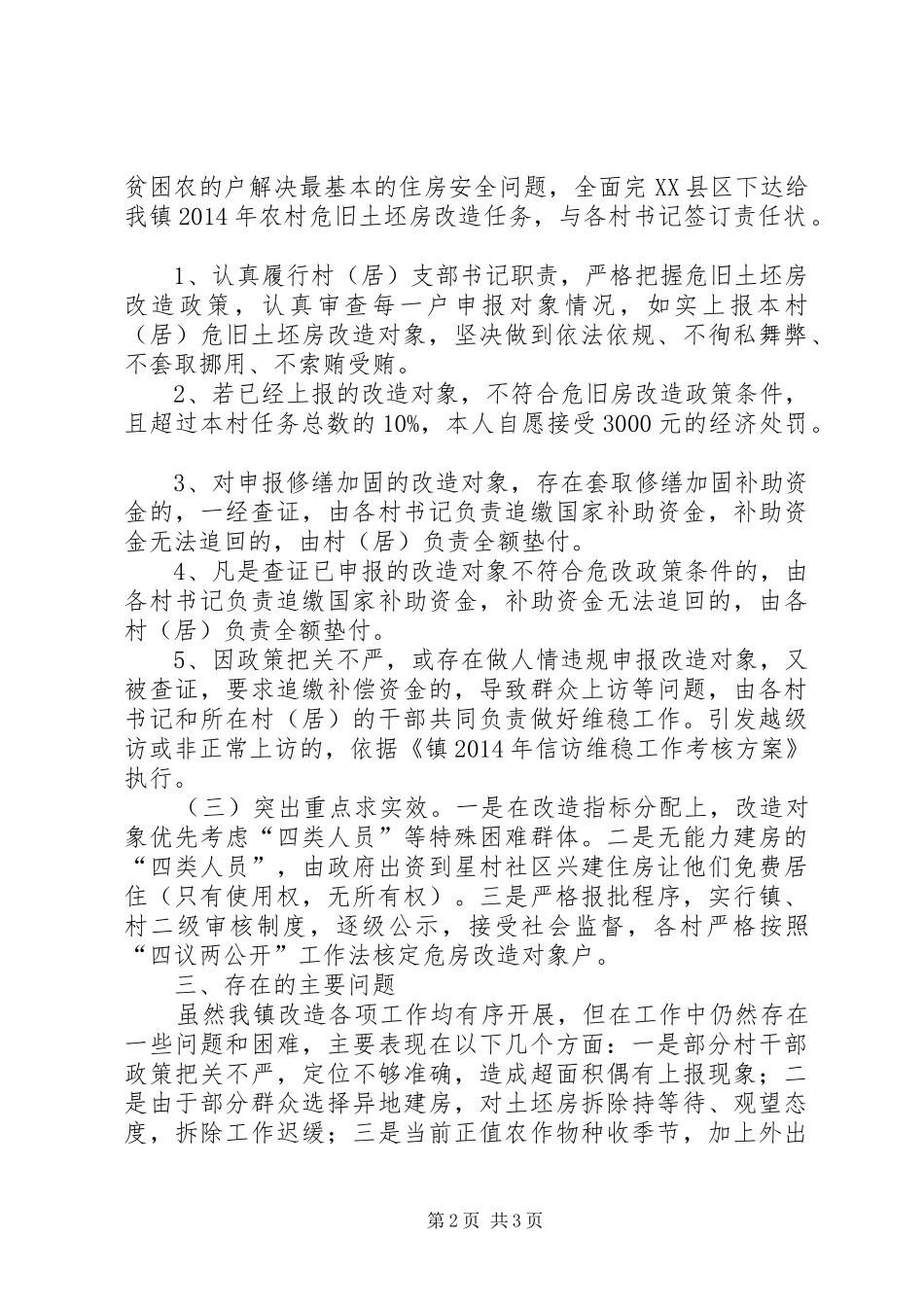

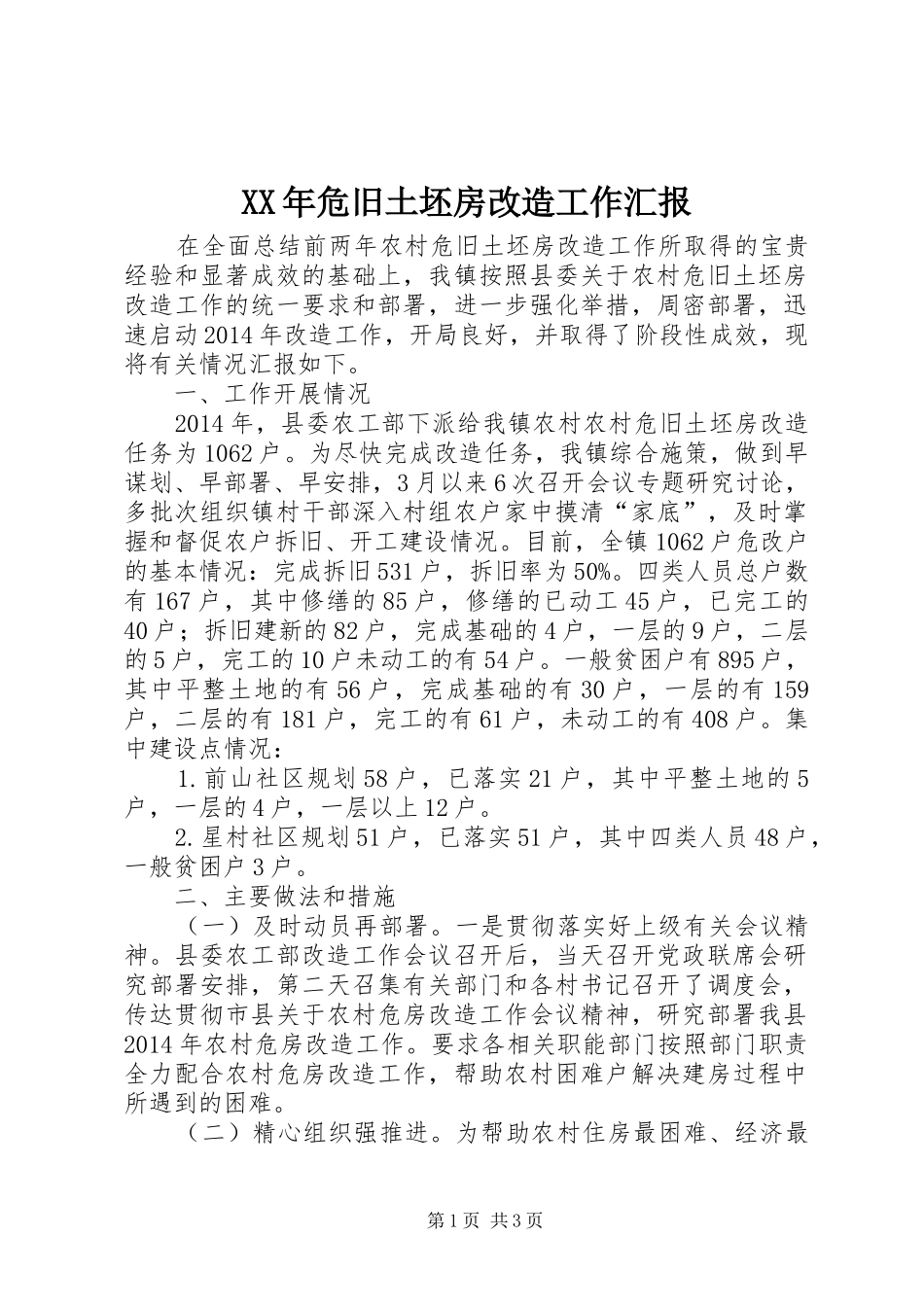

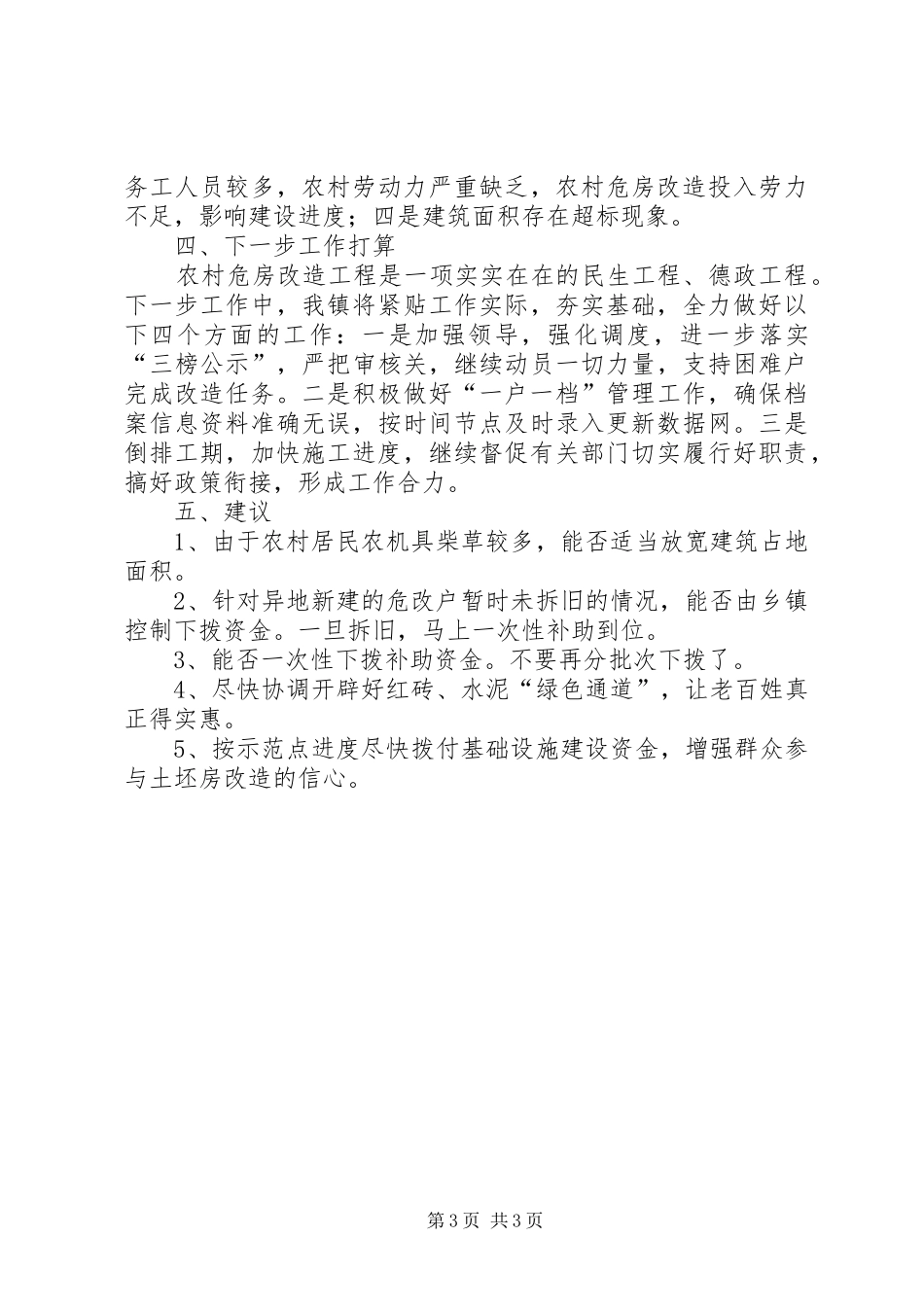

XX年危旧土坯房改造工作汇报在全面总结前两年农村危旧土坯房改造工作所取得的宝贵经验和显著成效的基础上,我镇按照县委关于农村危旧土坯房改造工作的统一要求和部署,进一步强化举措,周密部署,迅速启动2014年改造工作,开局良好,并取得了阶段性成效,现将有关情况汇报如下
一、工作开展情况2014年,县委农工部下派给我镇农村农村危旧土坯房改造任务为1062户
为尽快完成改造任务,我镇综合施策,做到早谋划、早部署、早安排,3月以来6次召开会议专题研究讨论,多批次组织镇村干部深入村组农户家中摸清“家底”,及时掌握和督促农户拆旧、开工建设情况
目前,全镇1062户危改户的基本情况:完成拆旧531户,拆旧率为50%
四类人员总户数有167户,其中修缮的85户,修缮的已动工45户,已完工的40户;拆旧建新的82户,完成基础的4户,一层的9户,二层的5户,完工的10户未动工的有54户
一般贫困户有895户,其中平整土地的有56户,完成基础的有30户,一层的有159户,二层的有181户,完工的有61户,未动工的有408户
集中建设点情况:1
前山社区规划58户,已落实21户,其中平整土地的5户,一层的4户,一层以上12户
星村社区规划51户,已落实51户,其中四类人员48户,一般贫困户3户
二、主要做法和措施(一)及时动员再部署
一是贯彻落实好上级有关会议精神
县委农工部改造工作会议召开后,当天召开党政联席会研究部署安排,第二天召集有关部门和各村书记召开了调度会,传达贯彻市县关于农村危房改造工作会议精神,研究部署我县2014年农村危房改造工作
要求各相关职能部门按照部门职责全力配合农村危房改造工作,帮助农村困难户解决建房过程中所遇到的困难
(二)精心组织强推进
为帮助农村住房最困难、经济最第1页共3页贫困农的户解决最基本的住房安全问题,全面完XX县区下达给我镇2014年农村危旧土坯房改造任务,
