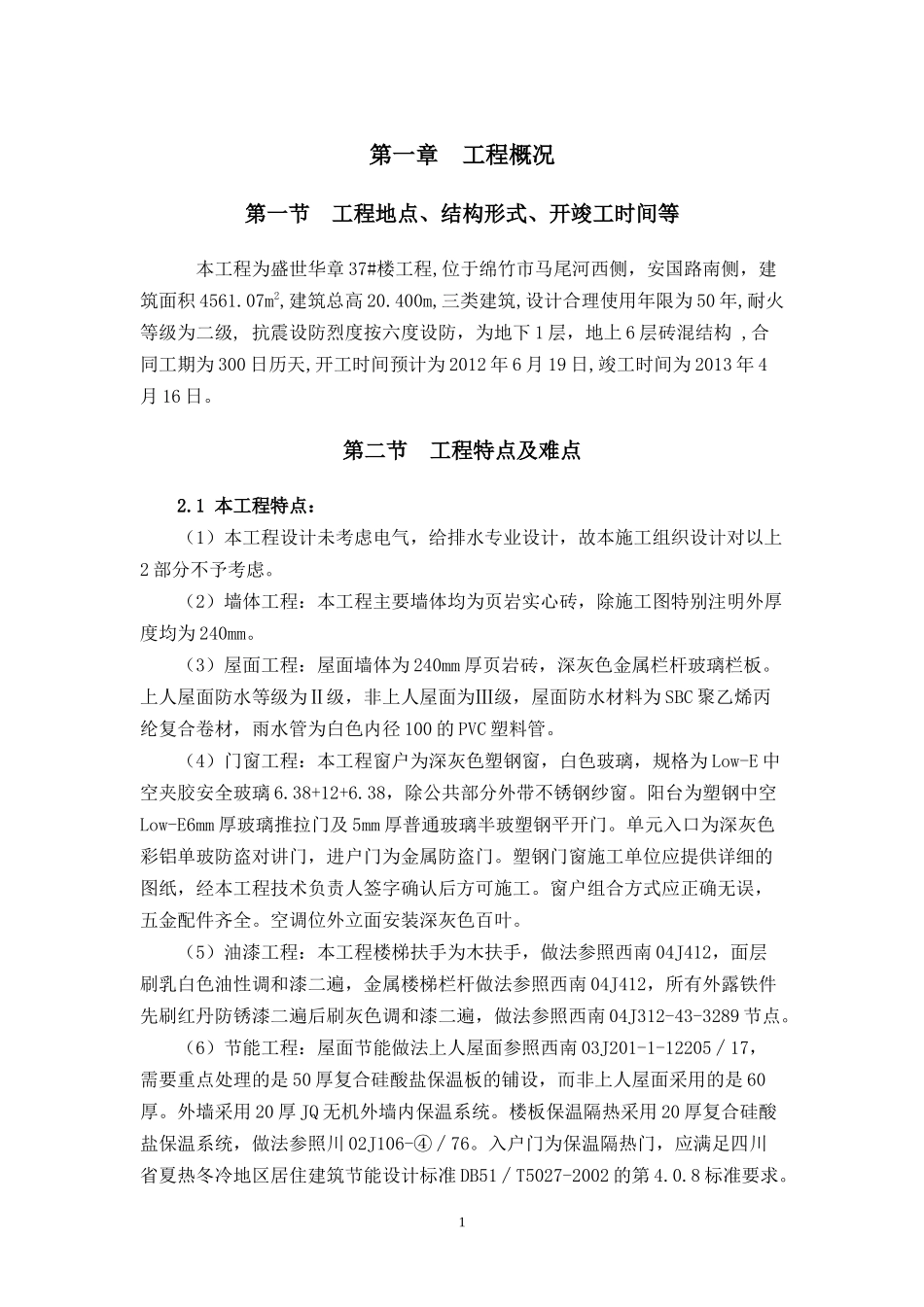

第一章工程概况第一节工程地点、结构形式、开竣工时间等本工程为盛世华章37#楼工程,位于绵竹市马尾河西侧,安国路南侧,建筑面积4561
07m2,建筑总高20
400m,三类建筑,设计合理使用年限为50年,耐火等级为二级,抗震设防烈度按六度设防,为地下1层,地上6层砖混结构,合同工期为300日历天,开工时间预计为2012年6月19日,竣工时间为2013年4月16日

第二节工程特点及难点2
1本工程特点:(1)本工程设计未考虑电气,给排水专业设计,故本施工组织设计对以上2部分不予考虑
(2)墙体工程:本工程主要墙体均为页岩实心砖,除施工图特别注明外厚度均为240mm
(3)屋面工程:屋面墙体为240mm厚页岩砖,深灰色金属栏杆玻璃栏板
上人屋面防水等级为Ⅱ级,非上人屋面为Ⅲ级,屋面防水材料为SBC聚乙烯丙纶复合卷材,雨水管为白色内径100的PVC塑料管
(4)门窗工程:本工程窗户为深灰色塑钢窗,白色玻璃,规格为Low-E中空夹胶安全玻璃6
38+12+6
38,除公共部分外带不锈钢纱窗
阳台为塑钢中空Low-E6mm厚玻璃推拉门及5mm厚普通玻璃半玻塑钢平开门
单元入口为深灰色彩铝单玻防盗对讲门,进户门为金属防盗门
塑钢门窗施工单位应提供详细的图纸,经本工程技术负责人签字确认后方可施工
窗户组合方式应正确无误,五金配件齐全
空调位外立面安装深灰色百叶
(5)油漆工程:本工程楼梯扶手为木扶手,做法参照西南04J412,面层刷乳白色油性调和漆二遍,金属楼梯栏杆做法参照西南04J412,所有外露铁件先刷红丹防锈漆二遍后刷灰色调和漆二遍,做法参照西南04J312-43-3289节点
(6)节能工程:屋面节能做法上人屋面参照西南03J201-1-12205∕17,需要重点处理的是50厚复合硅酸盐保温板的铺设,而非上人屋面采用的是60厚
外墙采用20厚JQ无机外墙内保温系统

楼板保温隔热采
