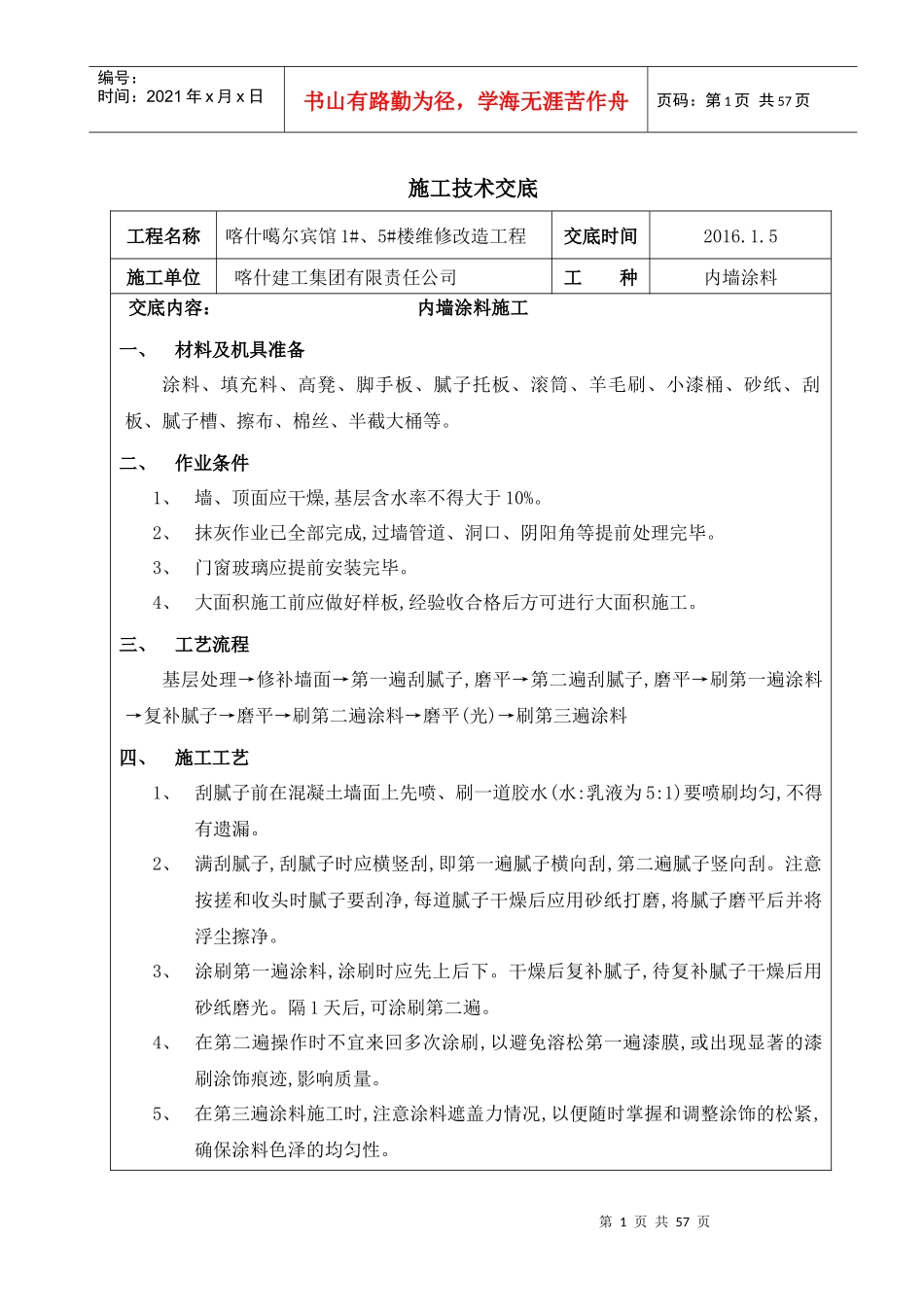

5施工单位喀什建工集团有限责任公司工种内墙涂料交底内容:内墙涂料施工一、材料及机具准备涂料、填充料、高凳、脚手板、腻子托板、滚筒、羊毛刷、小漆桶、砂纸、刮板、腻子槽、擦布、棉丝、半截大桶等
二、作业条件1、墙、顶面应干燥,基层含水率不得大于10%
2、抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完毕
3、门窗玻璃应提前安装完毕
4、大面积施工前应做好样板,经验收合格后方可进行大面积施工
三、工艺流程基层处理→修补墙面→第一遍刮腻子,磨平→第二遍刮腻子,磨平→刷第一遍涂料→复补腻子→磨平→刷第二遍涂料→磨平(光)→刷第三遍涂料四、施工工艺1、刮腻子前在混凝土墙面上先喷、刷一道胶水(水:乳液为5:1)要喷刷均匀,不得有遗漏
2、满刮腻子,刮腻子时应横竖刮,即第一遍腻子横向刮,第二遍腻子竖向刮
注意按搓和收头时腻子要刮净,每道腻子干燥后应用砂纸打磨,将腻子磨平后并将浮尘擦净
3、涂刷第一遍涂料,涂刷时应先上后下
干燥后复补腻子,待复补腻子干燥后用砂纸磨光
隔1天后,可涂刷第二遍
4、在第二遍操作时不宜来回多次涂刷,以避免溶松第一遍漆膜,或出现显著的漆刷涂饰痕迹,影响质量
5、在第三遍涂料施工时,注意涂料遮盖力情况,以便随时掌握和调整涂饰的松紧,确保涂料色泽的均匀性
