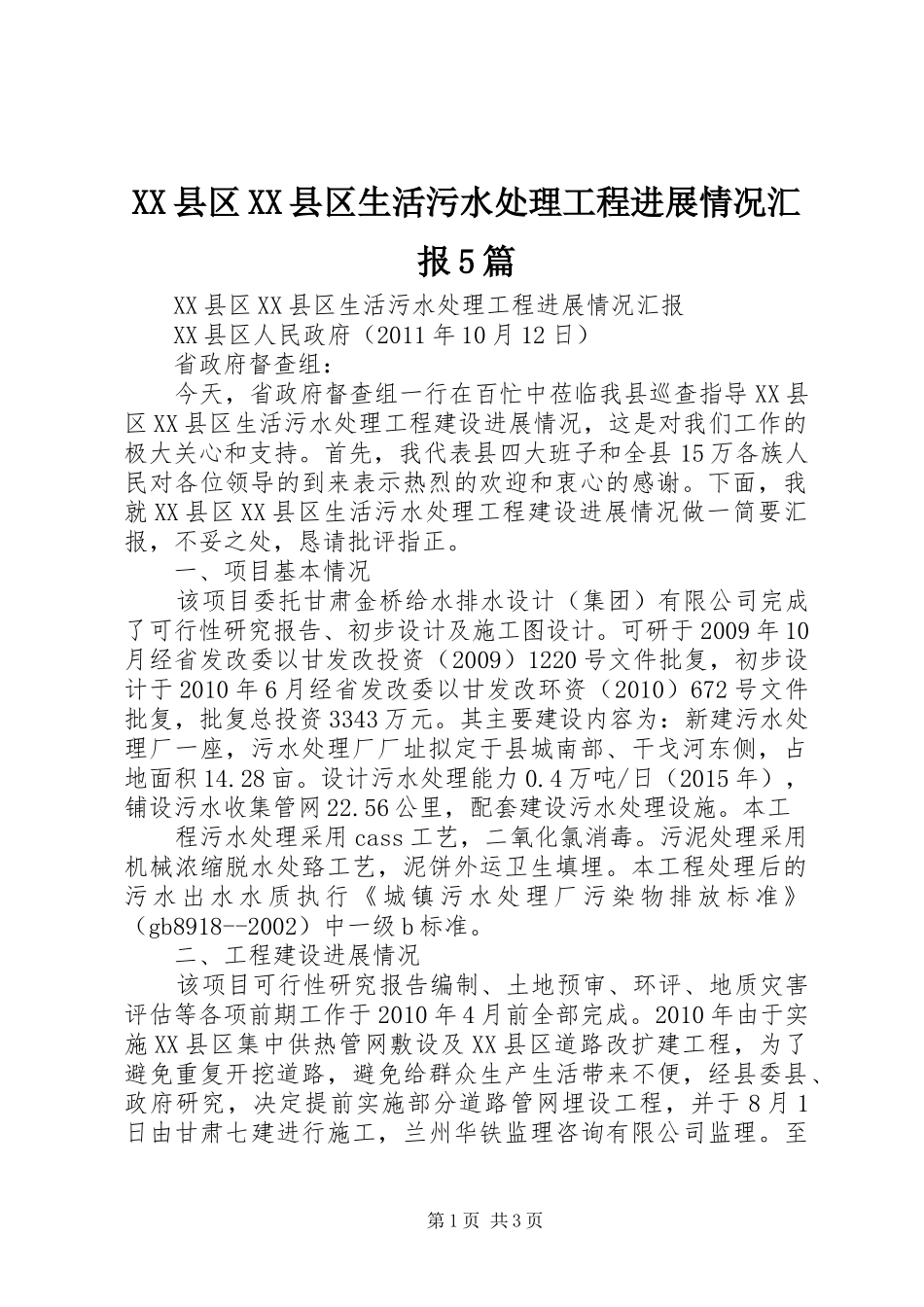

XX县区XX县区生活污水处理工程进展情况汇报5篇XX县区XX县区生活污水处理工程进展情况汇报XX县区人民政府(2011年10月12日)省政府督查组:今天,省政府督查组一行在百忙中莅临我县巡查指导XX县区XX县区生活污水处理工程建设进展情况,这是对我们工作的极大关心和支持
首先,我代表县四大班子和全县15万各族人民对各位领导的到来表示热烈的欢迎和衷心的感谢
下面,我就XX县区XX县区生活污水处理工程建设进展情况做一简要汇报,不妥之处,恳请批评指正
一、项目基本情况该项目委托甘肃金桥给水排水设计(集团)有限公司完成了可行性研究报告、初步设计及施工图设计
可研于2009年10月经省发改委以甘发改投资(2009)1220号文件批复,初步设计于2010年6月经省发改委以甘发改环资(2010)672号文件批复,批复总投资3343万元
其主要建设内容为:新建污水处理厂一座,污水处理厂厂址拟定于县城南部、干戈河东侧,占地面积14
设计污水处理能力0
4万吨/日(2015年),铺设污水收集管网22
56公里,配套建设污水处理设施
本工程污水处理采用cass工艺,二氧化氯消毒
污泥处理采用机械浓缩脱水处臵工艺,泥饼外运卫生填埋
本工程处理后的污水出水水质执行《城镇污水处理厂污染物排放标准》(gb8918--2002)中一级b标准
二、工程建设进展情况该项目可行性研究报告编制、土地预审、环评、地质灾害评估等各项前期工作于2010年4月前全部完成
2010年由于实施XX县区集中供热管网敷设及XX县区道路改扩建工程,为了避免重复开挖道路,避免给群众生产生活带来不便,经县委县、政府研究,决定提前实施部分道路管网埋设工程,并于8月1日由甘肃七建进行施工,兰州华铁监理咨询有限公司监理
至第1页共3页2010年底,完成西大街、西进街西段、西环路北段、南大街(车站至城关镇门口)管网埋设2552米,完成
