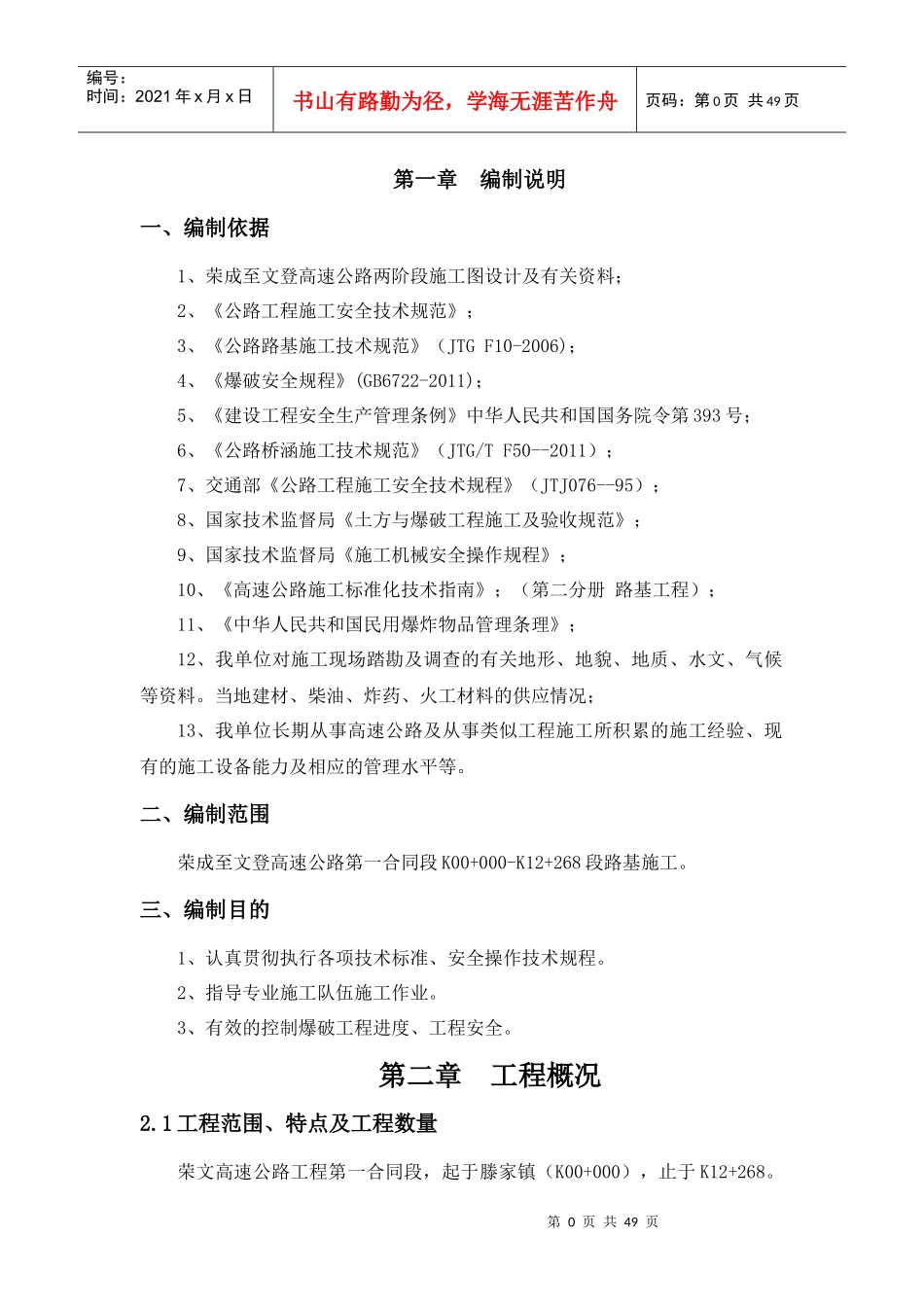

第0页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共49页第一章编制说明一、编制依据1、荣成至文登高速公路两阶段施工图设计及有关资料;2、《公路工程施工安全技术规范》;3、《公路路基施工技术规范》(JTGF10-2006);4、《爆破安全规程》(GB6722-2011);5、《建设工程安全生产管理条例》中华人民共和国国务院令第393号;6、《公路桥涵施工技术规范》(JTG/TF50--2011);7、交通部《公路工程施工安全技术规程》(JTJ076--95);8、国家技术监督局《土方与爆破工程施工及验收规范》;9、国家技术监督局《施工机械安全操作规程》;10、《高速公路施工标准化技术指南》;(第二分册路基工程);11、《中华人民共和国民用爆炸物品管理条理》;12、我单位对施工现场踏勘及调查的有关地形、地貌、地质、水文、气候等资料
当地建材、柴油、炸药、火工材料的供应情况;13、我单位长期从事高速公路及从事类似工程施工所积累的施工经验、现有的施工设备能力及相应的管理水平等
二、编制范围荣成至文登高速公路第一合同段K00+000-K12+268段路基施工
三、编制目的1、认真贯彻执行各项技术标准、安全操作技术规程
2、指导专业施工队伍施工作业
3、有效的控制爆破工程进度、工程安全
第二章工程概况2
1工程范围、特点及工程数量荣文高速公路工程第一合同段,起于滕家镇(K00+000),止于K12+268

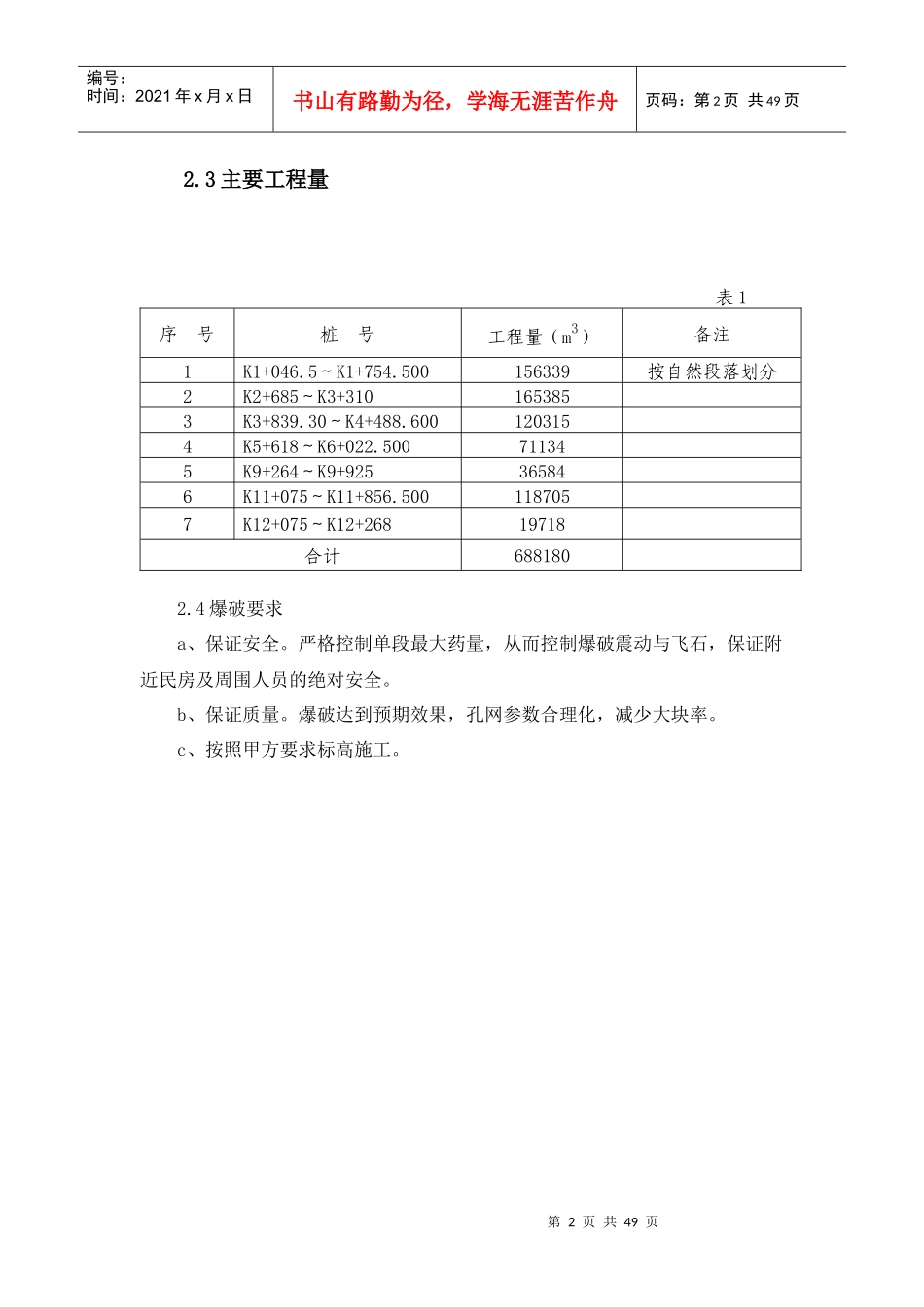

第1页共49页第0页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页路线全长12
全线土石方:路基挖土石方量约为107
万m3(石方开挖约75
35万m3);路基填土石方约为152
49万m3,主要利用挖方土石方填筑,对石方开挖采用爆破的方法

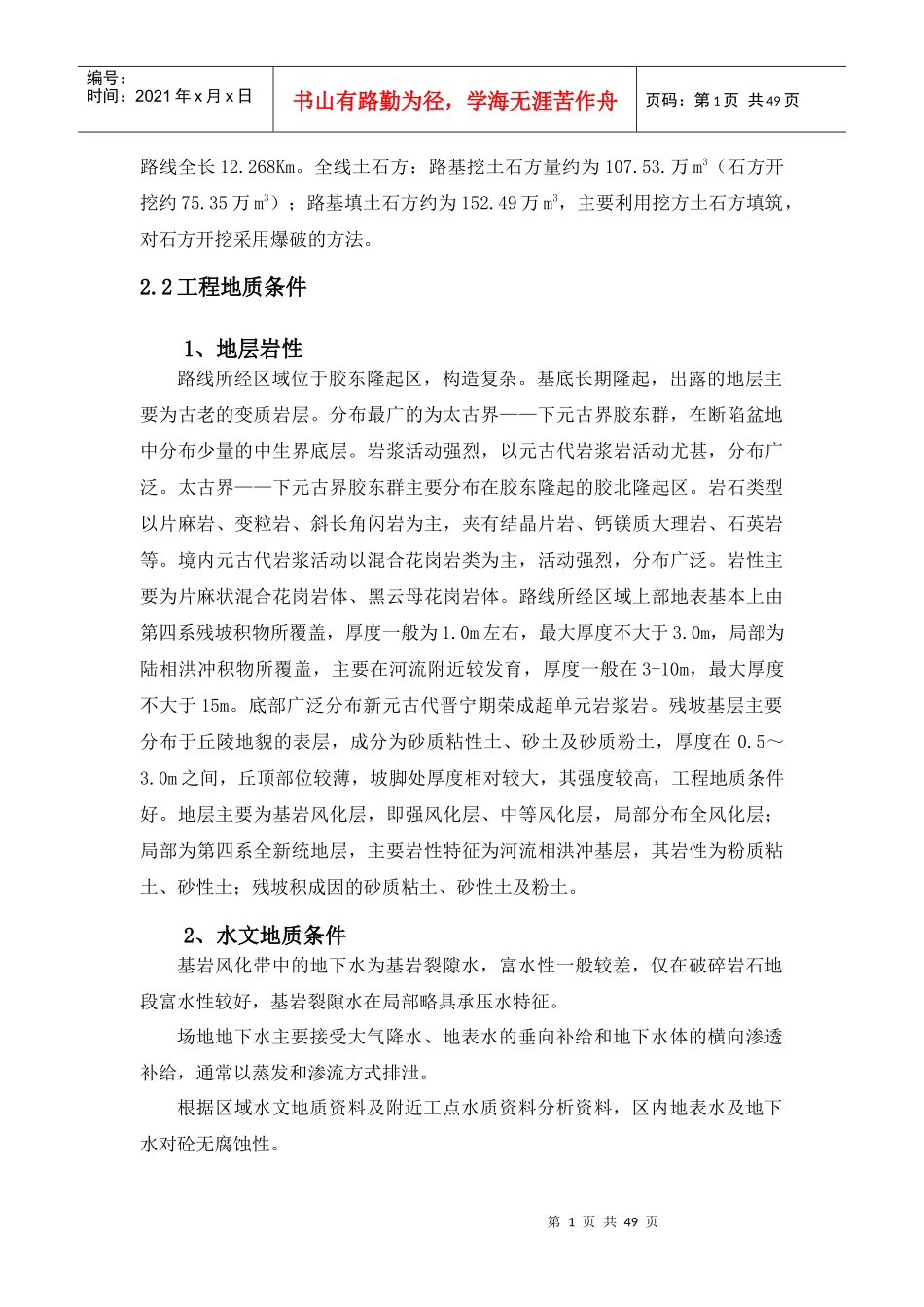

2工程地质条件1、地层岩性路线所经区域位于
