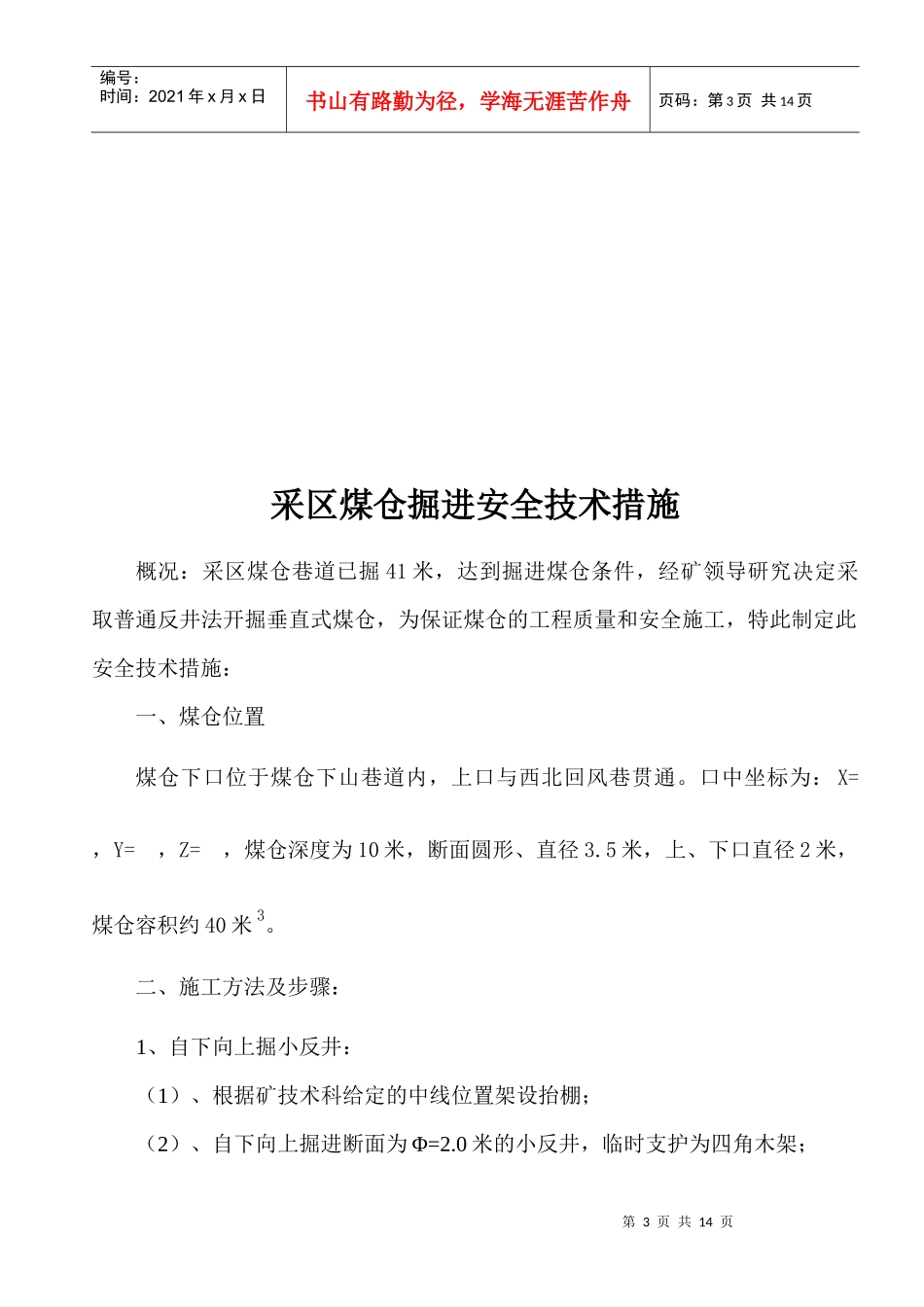

**矿业公司采区煤仓掘进技术措施施工单位:队编号:2011措字4-5编制:审批:施工队负责人:年月日第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页通风:年月日安全:年月日生产:年月日总工程师:年月日会审意见:第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页采区煤仓掘进安全技术措施概况:采区煤仓巷道已掘41米,达到掘进煤仓条件,经矿领导研究决定采取普通反井法开掘垂直式煤仓,为保证煤仓的工程质量和安全施工,特此制定此安全技术措施:一、煤仓位置煤仓下口位于煤仓下山巷道内,上口与西北回风巷贯通
口中坐标为:X=,Y=,Z=,煤仓深度为10米,断面圆形、直径3
5米,上、下口直径2米,煤仓容积约40米3
二、施工方法及步骤:1、自下向上掘小反井:(1)、根据矿技术科给定的中线位置架设抬棚;(2)、自下向上掘进断面为Φ=2
0米的小反井,临时支护为四角木架;第4页共14页第3页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共14页(3)、向上掘进距西北回风巷底板2米处,从上方向下掘透;2、自上向下刷成设计断面:(1)、小反井掘透后,自上向下用钻眼爆破法刷大成Φ=3
5米圆形断面;(2)、刷大过程采用木架作临时支护;(3)、进行锚网梁联合支护;3、进行永久支护:(1)、在煤仓下口处顺下山巷道方向架设工字钢双抬棚,抬住现有工字钢棚子,工字钢梁留下下口固定漏斗座空间,对其进行浇筑;(2)、浇筑煤仓下口前后约5米一段的煤仓下山,浇筑至漏斗座上口时暂停;(3)、浇筑煤仓的圆锥体部分
提前制作好模板并标号下井,模板固定在漏斗口内木衬上;(4)、对煤仓壁进行150mm喷浆支护
(5)、喷浆到上口底板时,用四根矿工钢安设井字梁,井字梁安设好后,上面进行浇灌
