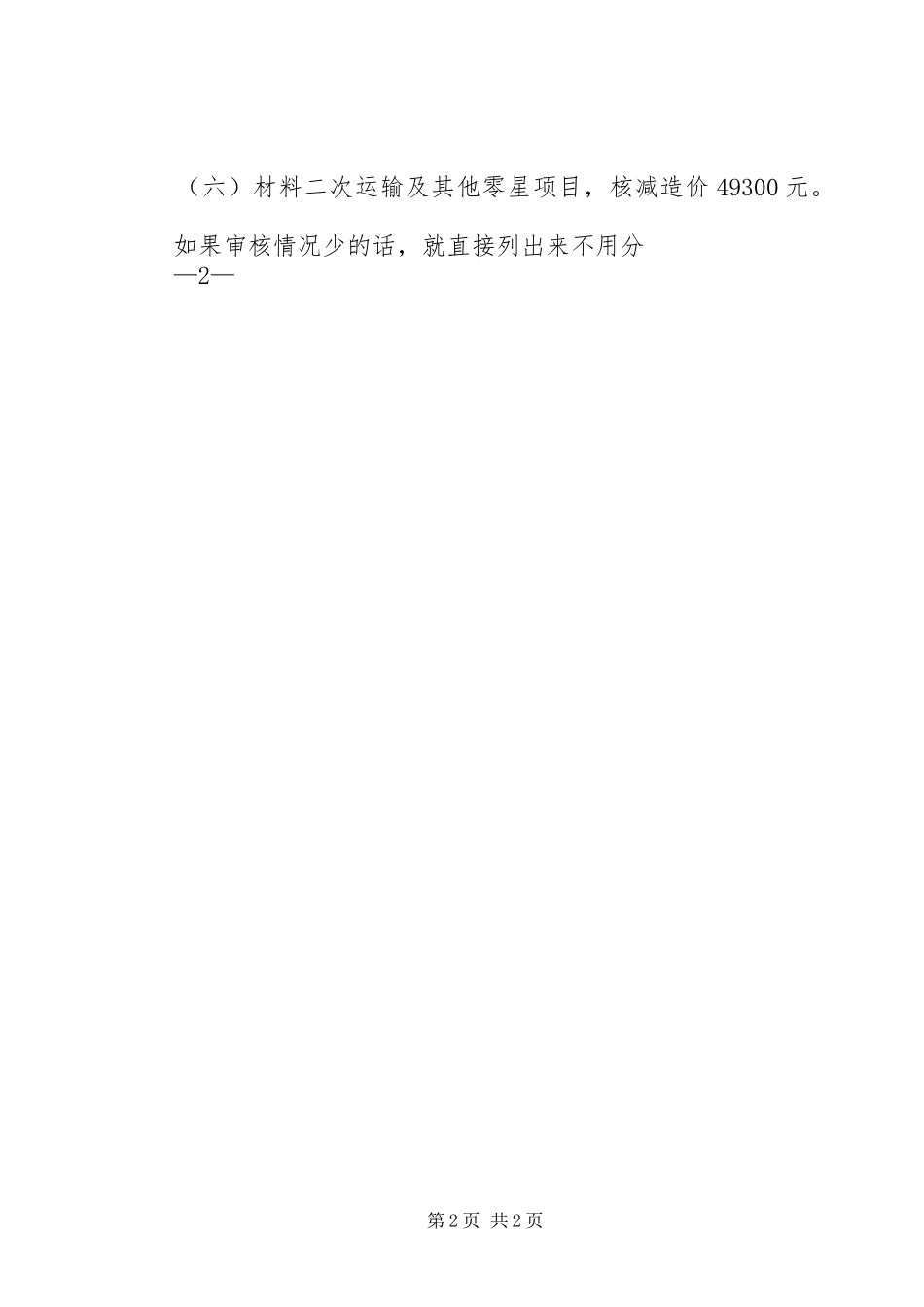

(控制价水利工程审核情况)报告工程送审造价为7772741元,审核造价为7224393元,核减造价为548348元。主要审核情况:材料价格参考2015年第11期《桂林建设工程造价信息》并结合XX县区市场价进行调整(一)西干渠,核减造价412448元1、石方回填,送审套定额有误,此项核减造价7148元。2、φ50pvc塑料排水管、m7.5浆砌块石平面护坡、m10水泥砂浆抹面平面、m10水泥砂浆抹面立面,送审工程量计算有误。核减造价265800元。3、1m3挖掘机挖装土自卸汽车5t运输运距2km、c15砼底板、混凝土凿毛垂直面,送审单价偏高及工程量计算有误。核减造价195000元。4、常态混凝土伸缩缝沥青砂浆、园林铺草皮,送审送审单价偏低及工程量计算有误。核增造价55500元。(二)机耕桥11座,核减造价66000元1、c15埋石砼桥墩,送审工程量计算有误及套定额人工换算有误。核减造价51300元。2、c25砼桥面铺装层、c25砼桥面板、c25砼桥台,送审送审单价偏高及工程量计算有误。核减造价13700元。3、c15砼防撞墩,送审图纸无此项,审核予以扣除。核减造价1000元。(三)人形便桥10座,核减造价9100元c15埋石砼桥墩、c25砼桥面板,送审单价偏高及工程量计算有误。核减造价9100元。(四)分水闸8座,核减造价4300元—1—m7.5浆砌块石桥闸墩,送审工程量计算有误及单价偏高。核减造价4300元。(五)跌水1座,核减造价7200元m7.5浆砌块石挡土墙、m7.5浆砌块石基础,送审工程量计算有误及单价偏高。核减造价7200元。第1页共2页(六)材料二次运输及其他零星项目,核减造价49300元。如果审核情况少的话,就直接列出来不用分—2—第2页共2页
