电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

铁路明珠地产广场地下室砼浇注施工方案VIP免费

铁路明珠地产广场地下室砼浇注施工方案_第1页
1/13

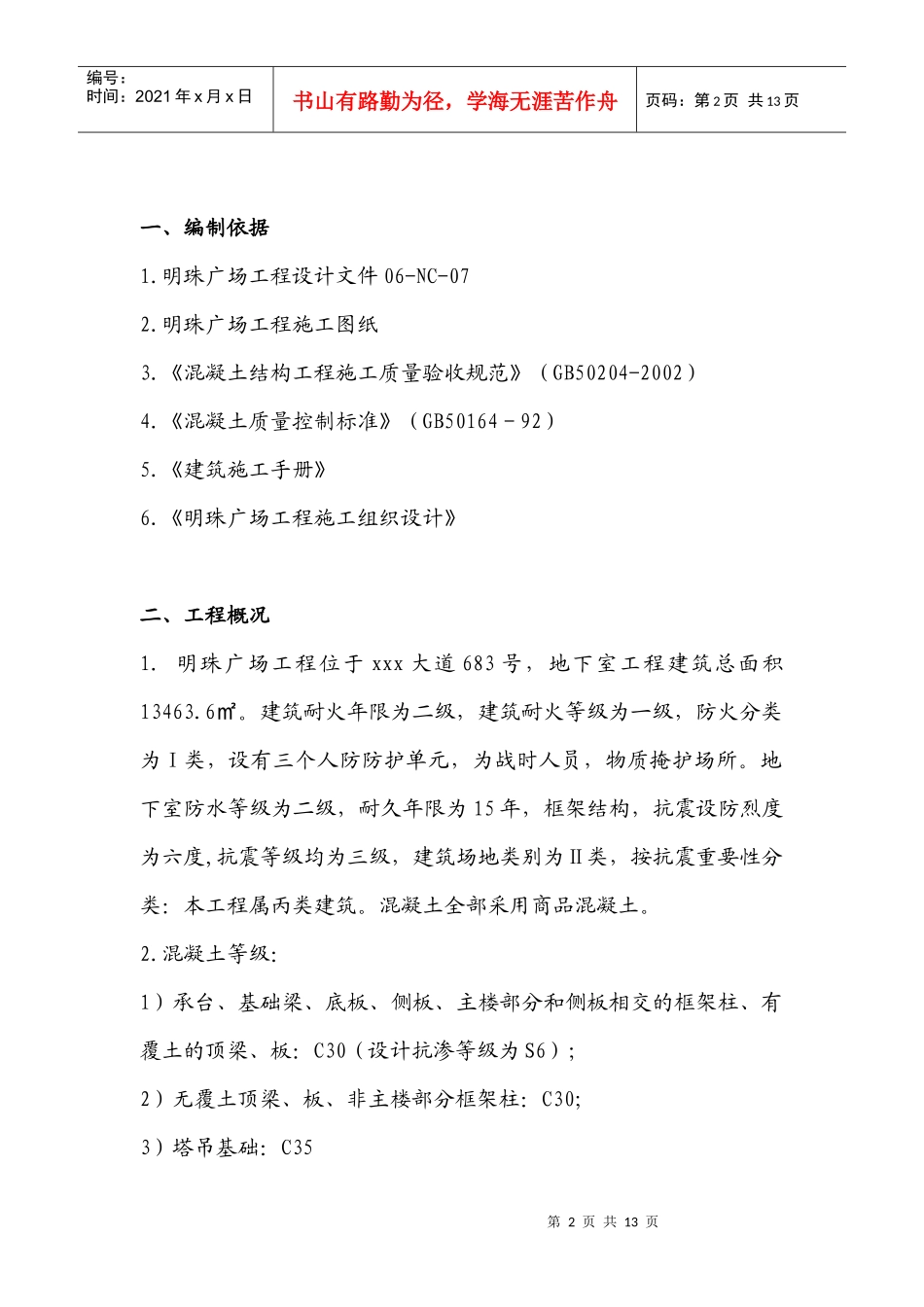

铁路明珠地产广场地下室砼浇注施工方案_第2页
2/13

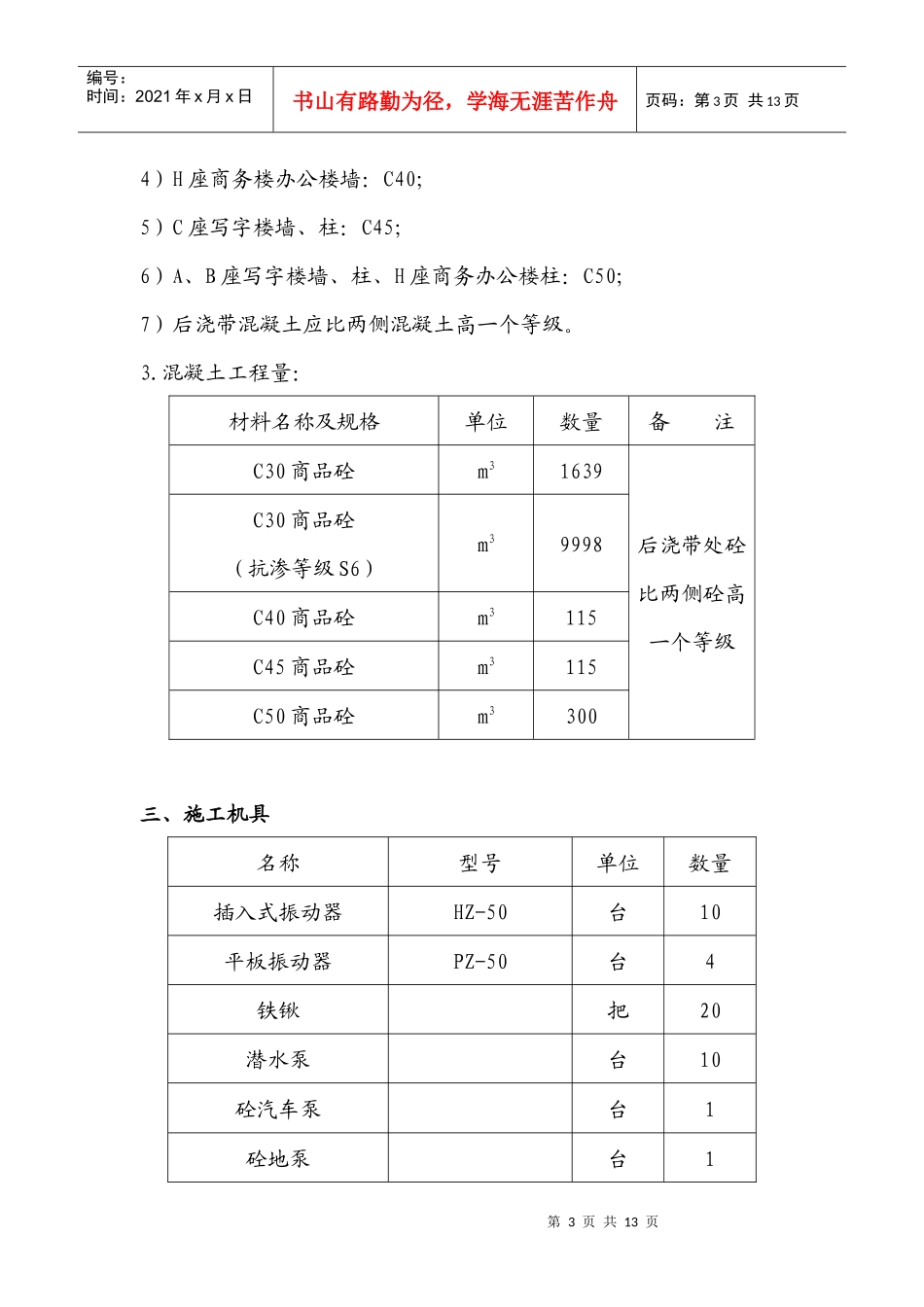

铁路明珠地产广场地下室砼浇注施工方案_第3页
3/13
第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页明珠广场工程地下室混凝土施工方案编制:复核:审批:日期:日期:日期:编制单位:第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页一、编制依据1.明珠广场工程设计文件06-NC-072.明珠广场工程施工图纸3.《混凝土结构工程施工质量验收规范》(GB50204-2002)4.《混凝土质量控制标准》(GB50164-92)5.《建筑施工手册》6.《明珠广场工程施工组织设计》二、工程概况1.明珠广场工程位于xxx大道683号,地下室工程建筑总面积13463.6。建筑耐火年限为二级,建筑耐火等级为一级,防火分类㎡为Ⅰ类,设有三个人防防护单元,为战时人员,物质掩护场所。地下室防水等级为二级,耐久年限为15年,框架结构,抗震设防烈度为六度,抗震等级均为三级,建筑场地类别为Ⅱ类,按抗震重要性分类:本工程属丙类建筑。混凝土全部采用商品混凝土。2.混凝土等级:1)承台、基础梁、底板、侧板、主楼部分和侧板相交的框架柱、有覆土的顶梁、板:C30(设计抗渗等级为S6);2)无覆土顶梁、板、非主楼部分框架柱:C30;3)塔吊基础:C35第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页4)H座商务楼办公楼墙:C40;5)C座写字楼墙、柱:C45;6)A、B座写字楼墙、柱、H座商务办公楼柱:C50;7)后浇带混凝土应比两侧混凝土高一个等级。3.混凝土工程量:材料名称及规格单位数量备注C30商品砼m31639后浇带处砼比两侧砼高一个等级C30商品砼(抗渗等级S6)m39998C40商品砼m3115C45商品砼m3115C50商品砼m3300三、施工机具名称型号单位数量插入式振动器HZ-50台10平板振动器PZ-50台4铁锹把20潜水泵台10砼汽车泵台1砼地泵台1第4页共13页第3页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共13页发电机台1砼输送车台20坍落度筒套1四、施工准备1.清理地下室垫层上、胎模内的泥土、垃圾、木屑、积水和钢筋上的油污等;胎模内表面粉刷20厚1:3水泥砂浆。2.木模板应浇水加以湿润,但不允许留有积水;加固好模板支撑,木模板的缝隙应贴严,以防漏浆。3.对钢筋、模板、预埋件进行检查,及时报监理工程师进行隐蔽工程验收,并在模板或墙柱插筋上弹好混凝土浇注标高线。4.各种混凝土运输和浇灌、振捣机具经维修、试运转,处于良好状态;电源、道路等满足浇灌要求。5.搭设好必要的进入基坑的脚手马道和浇注脚手平台,以及铺设底板上操作用马凳、跳板等,并经检查合格。6.挖好集水井、排水沟,准备好抽水设备。7.泥工40人,分两班24小时连续作业。五、施工顺序1.地下室混凝土浇注按照后浇带位置分段进行。2.浇注顺序由低到高,先浇注群桩承台,再浇注其他承台和底板、基础梁,然后浇注墙、柱,最后浇注顶梁、板。3.群桩承台分两次浇注。第一次从承台底浇注到电梯井底,第二次第5页共13页第4页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共13页从电梯井底浇注到承台顶(与底板、基础梁一起浇注)。4.其他承台与底板、基础梁一起浇注。施工缝留设在后浇带处,各区段内部应连续浇注,不留设施工缝。5.墙体混凝土浇注一般先浇外墙,后浇内墙,或内外墙同时浇注。浇注墙体混凝土要在内模适当高度上留置混凝土浇灌口,设串筒或溜槽送料。外墙浇注可采取分层分段循环浇注法,即将外墙沿周边分成若干段。一般分3~4个小组,绕周长循环进行,周而复始,直至外墙浇注完成。外墙水平施工缝应在底板面上部500mm处和无梁顶板下部300~500mm处,做成企口型式,并在企口中部设镀锌钢板止水带,内墙与外墙之间可留垂直缝。6.地下室顶梁、板混凝土浇注与底板、基础梁浇注基本相同。六、施工工艺混凝土施工在同一部位应先浇注高标号,后浇注低标号。浇注采取由东向西,分区定点、一次浇注、一个坡度、薄膜覆盖、循序推进的浇注工艺。浇注时应在一个部位进行,直至达到设计标高,混凝土形成扇面向前流动,然后在其坡面上继续浇注,循序推进,使后浇注混凝土均浇注在前浇注混凝土形成的扇面坡面上,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铁路明珠地产广场地下室砼浇注施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
