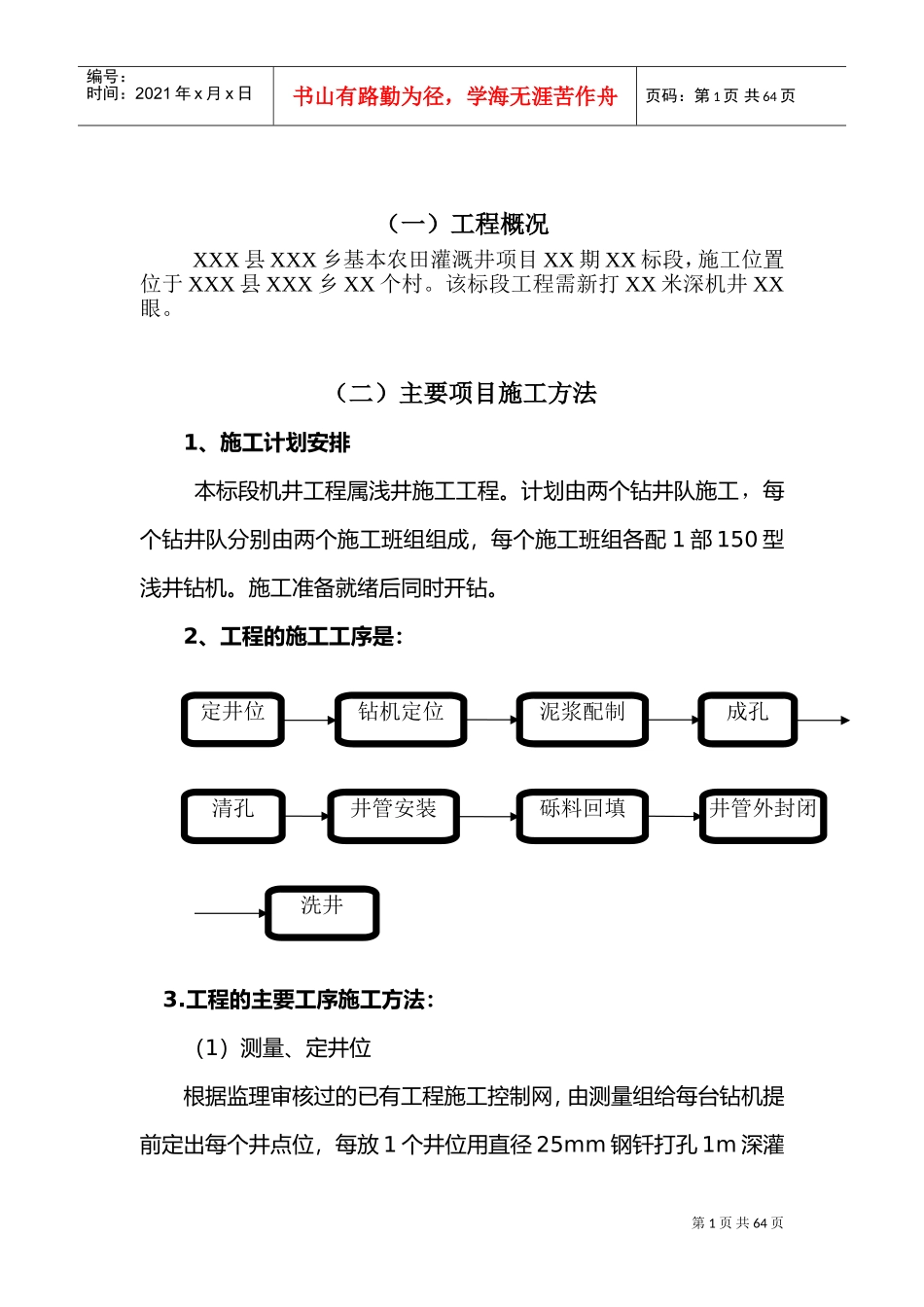

第0页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共64页技术标部分第一章、施工组织设计一、主要施工方法第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共64页(一)工程概况XXX县XXX乡基本农田灌溉井项目XX期XX标段,施工位置位于XXX县XXX乡XX个村
该标段工程需新打XX米深机井XX眼
(二)主要项目施工方法1、施工计划安排本标段机井工程属浅井施工工程
计划由两个钻井队施工,每个钻井队分别由两个施工班组组成,每个施工班组各配1部150型浅井钻机
施工准备就绪后同时开钻
2、工程的施工工序是:3

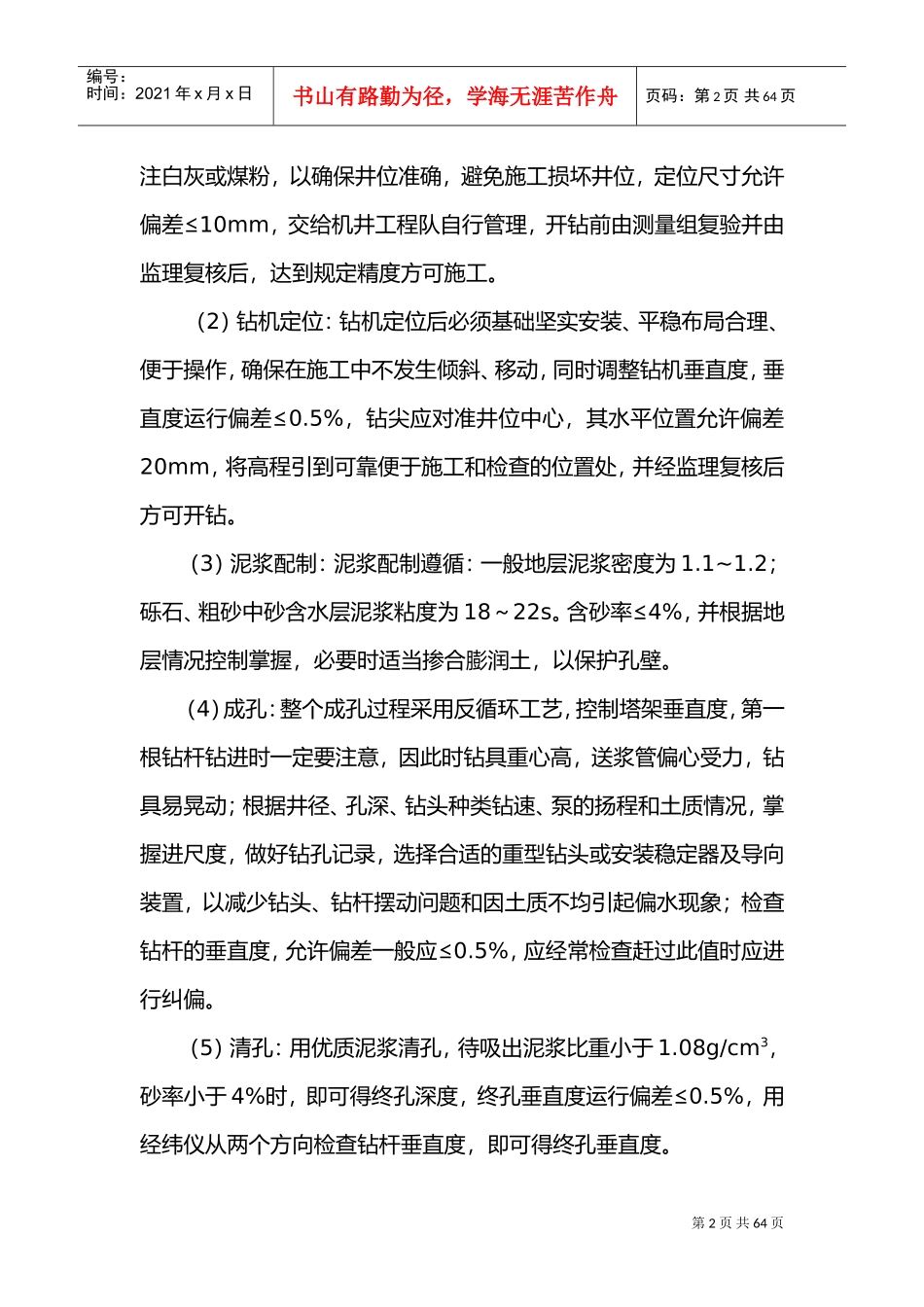

工程的主要工序施工方法:(1)测量、定井位根据监理审核过的已有工程施工控制网,由测量组给每台钻机提前定出每个井点位,每放1个井位用直径25mm钢钎打孔1m深灌定井位钻机定位泥浆配制成孔清孔井管安装砾料回填井管外封闭洗井第2页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共64页注白灰或煤粉,以确保井位准确,避免施工损坏井位,定位尺寸允许偏差≤10mm,交给机井工程队自行管理,开钻前由测量组复验并由监理复核后,达到规定精度方可施工
(2)钻机定位:钻机定位后必须基础坚实安装、平稳布局合理、便于操作,确保在施工中不发生倾斜、移动,同时调整钻机垂直度,垂直度运行偏差≤0
5%,钻尖应对准井位中心,其水平位置允许偏差20mm,将高程引到可靠便于施工和检查的位置处,并经监理复核后方可开钻
(3)泥浆配制:泥浆配制遵循:一般地层泥浆密度为1
2;砾石、粗砂中砂含水层泥浆粘度为18~22s
含砂率≤4%,并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁
(4)成孔:整个成孔过程采用反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受
