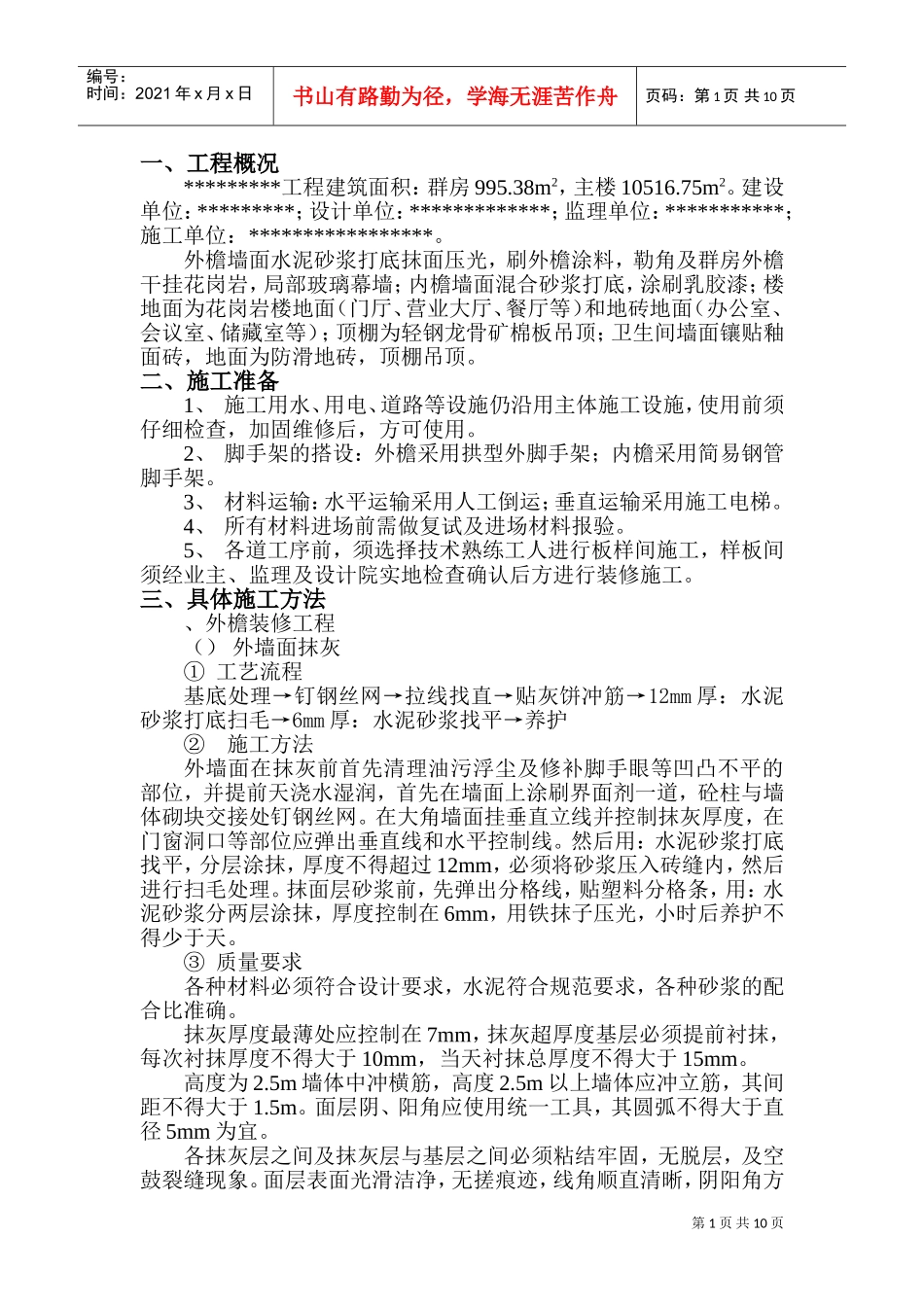

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页一、工程概况*********工程建筑面积:群房995
38m2,主楼10516
建设单位:*********;设计单位:*************;监理单位:***********;施工单位:*****************
外檐墙面水泥砂浆打底抹面压光,刷外檐涂料,勒角及群房外檐干挂花岗岩,局部玻璃幕墙;内檐墙面混合砂浆打底,涂刷乳胶漆;楼地面为花岗岩楼地面(门厅、营业大厅、餐厅等)和地砖地面(办公室、会议室、储藏室等);顶棚为轻钢龙骨矿棉板吊顶;卫生间墙面镶贴釉面砖,地面为防滑地砖,顶棚吊顶
二、施工准备1、施工用水、用电、道路等设施仍沿用主体施工设施,使用前须仔细检查,加固维修后,方可使用
2、脚手架的搭设:外檐采用拱型外脚手架;内檐采用简易钢管脚手架
3、材料运输:水平运输采用人工倒运;垂直运输采用施工电梯
4、所有材料进场前需做复试及进场材料报验
5、各道工序前,须选择技术熟练工人进行板样间施工,样板间须经业主、监理及设计院实地检查确认后方进行装修施工
三、具体施工方法、外檐装修工程()外墙面抹灰①工艺流程基底处理→钉钢丝网→拉线找直→贴灰饼冲筋→12mm厚:水泥砂浆打底扫毛→6mm厚:水泥砂浆找平→养护②施工方法外墙面在抹灰前首先清理油污浮尘及修补脚手眼等凹凸不平的部位,并提前天浇水湿润,首先在墙面上涂刷界面剂一道,砼柱与墙体砌块交接处钉钢丝网
在大角墙面挂垂直立线并控制抹灰厚度,在门窗洞口等部位应弹出垂直线和水平控制线
然后用:水泥砂浆打底找平,分层涂抹,厚度不得超过12mm,必须将砂浆压入砖缝内,然后进行扫毛处理
抹面层砂浆前,先弹出分格线,贴塑料分格条,用:水泥砂浆分两层涂抹,厚度控制在6mm,用铁抹子压光,小时后养护不得少于天
③质量要求各种材料必
