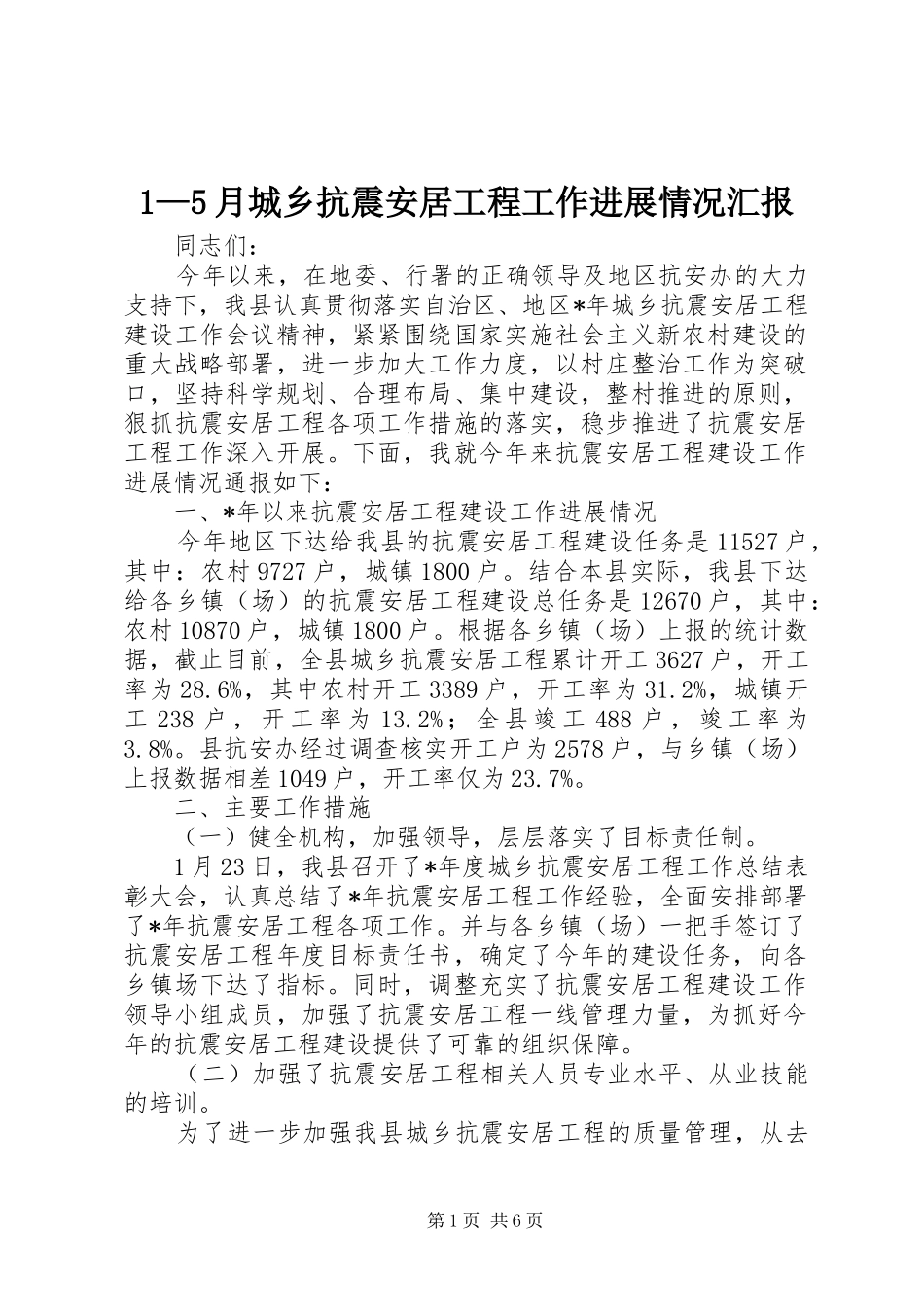

1—5月城乡抗震安居工程工作进展情况汇报同志们:今年以来,在地委、行署的正确领导及地区抗安办的大力支持下,我县认真贯彻落实自治区、地区*年城乡抗震安居工程建设工作会议精神,紧紧围绕国家实施社会主义新农村建设的重大战略部署,进一步加大工作力度,以村庄整治工作为突破口,坚持科学规划、合理布局、集中建设,整村推进的原则,狠抓抗震安居工程各项工作措施的落实,稳步推进了抗震安居工程工作深入开展
下面,我就今年来抗震安居工程建设工作进展情况通报如下:一、*年以来抗震安居工程建设工作进展情况今年地区下达给我县的抗震安居工程建设任务是11527户,其中:农村9727户,城镇1800户
结合本县实际,我县下达给各乡镇(场)的抗震安居工程建设总任务是12670户,其中:农村10870户,城镇1800户
根据各乡镇(场)上报的统计数据,截止目前,全县城乡抗震安居工程累计开工3627户,开工率为28
6%,其中农村开工3389户,开工率为31
2%,城镇开工238户,开工率为13
2%;全县竣工488户,竣工率为3
县抗安办经过调查核实开工户为2578户,与乡镇(场)上报数据相差1049户,开工率仅为23

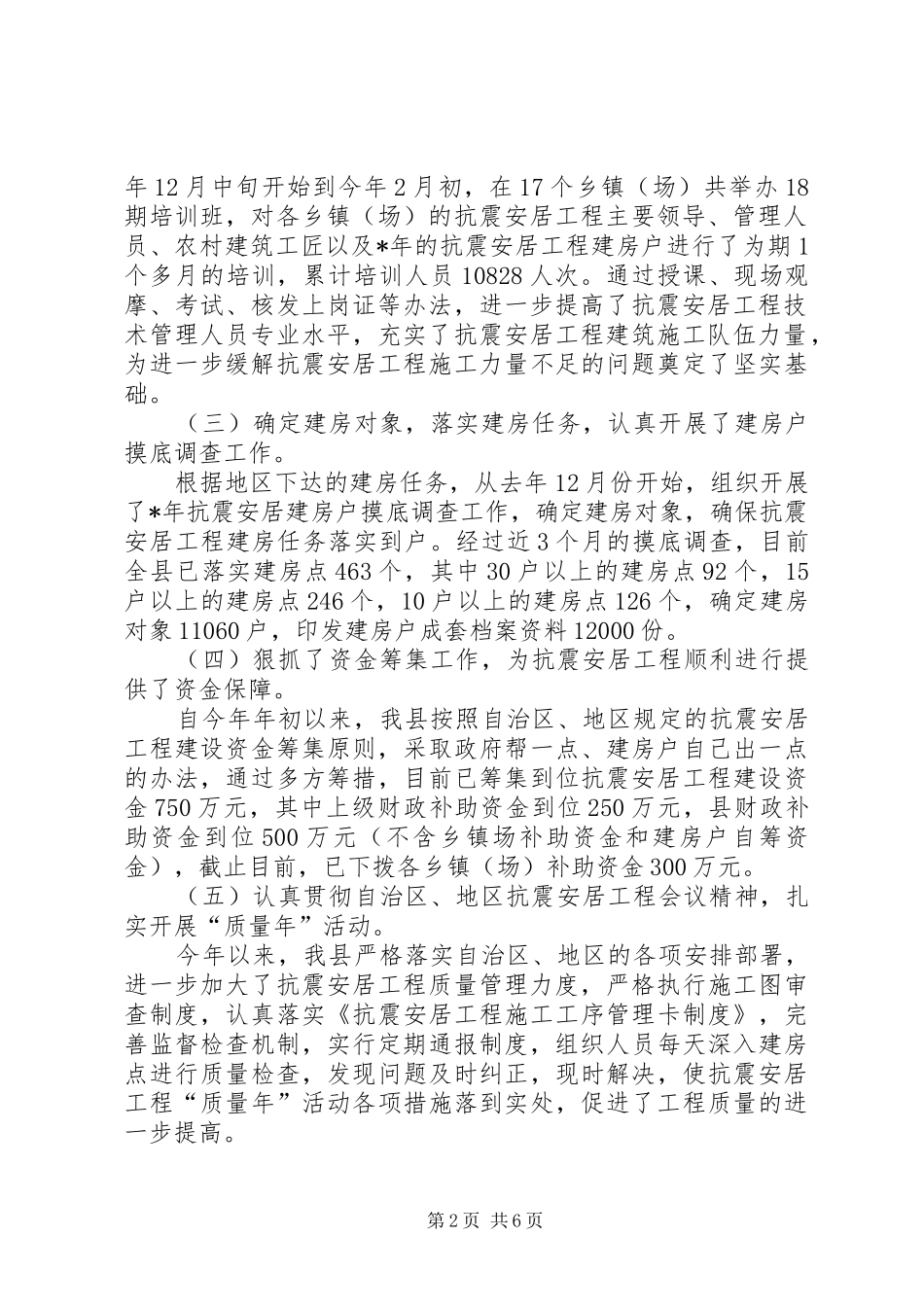

二、主要工作措施(一)健全机构,加强领导,层层落实了目标责任制
1月23日,我县召开了*年度城乡抗震安居工程工作总结表彰大会,认真总结了*年抗震安居工程工作经验,全面安排部署了*年抗震安居工程各项工作
并与各乡镇(场)一把手签订了抗震安居工程年度目标责任书,确定了今年的建设任务,向各乡镇场下达了指标
同时,调整充实了抗震安居工程建设工作领导小组成员,加强了抗震安居工程一线管理力量,为抓好今年的抗震安居工程建设提供了可靠的组织保障
(二)加强了抗震安居工程相关人员专业水平、从业技能的培训

为了进一步加强我县城乡抗震安居工程的质量管理,从去第1页共6页年12月中旬开始到今年2月初,在17
