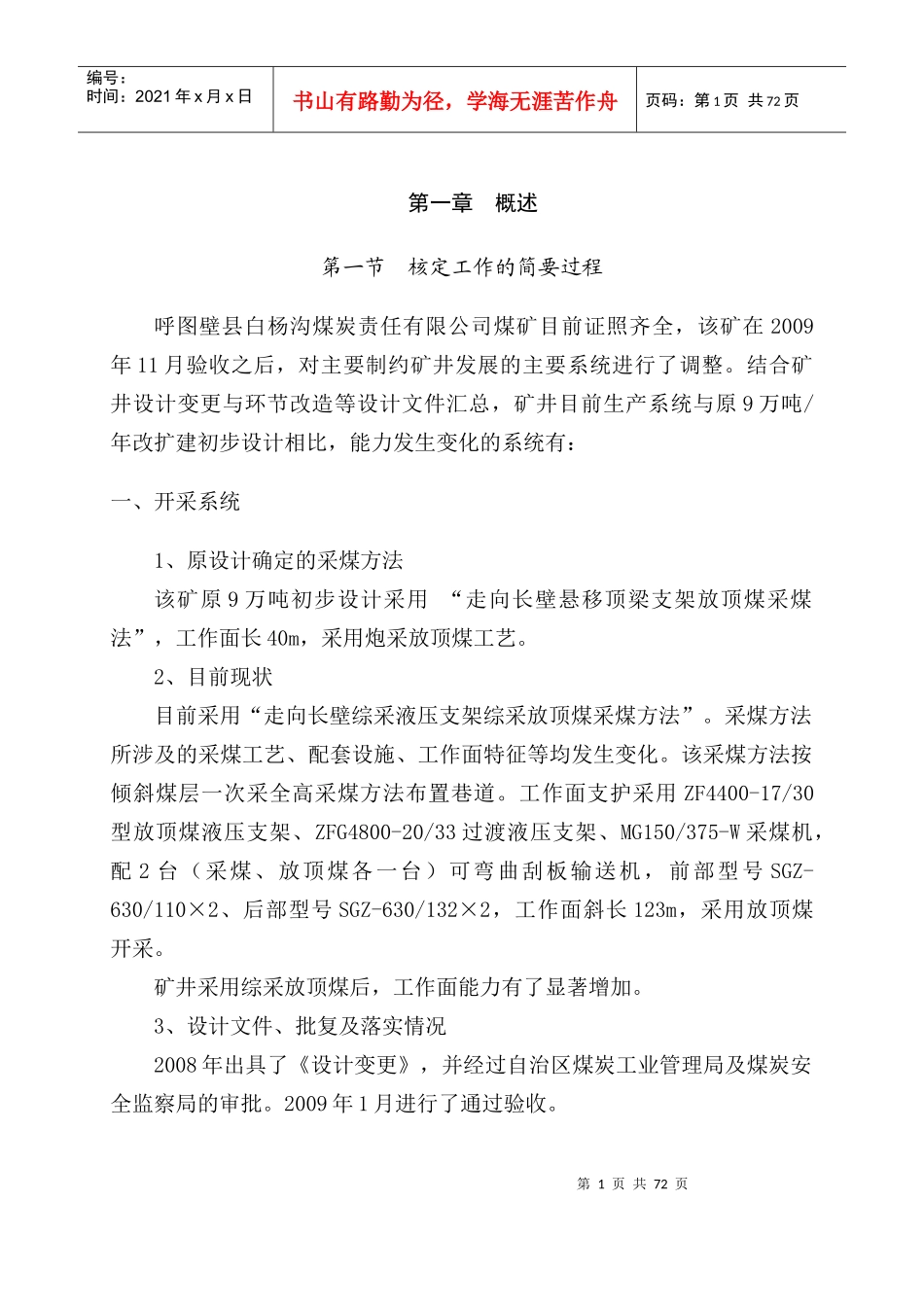

第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共72页第一章概述第一节核定工作的简要过程呼图壁县白杨沟煤炭责任有限公司煤矿目前证照齐全,该矿在2009年11月验收之后,对主要制约矿井发展的主要系统进行了调整
结合矿井设计变更与环节改造等设计文件汇总,矿井目前生产系统与原9万吨/年改扩建初步设计相比,能力发生变化的系统有:一、开采系统1、原设计确定的采煤方法该矿原9万吨初步设计采用“走向长壁悬移顶梁支架放顶煤采煤法”,工作面长40m,采用炮采放顶煤工艺
2、目前现状目前采用“走向长壁综采液压支架综采放顶煤采煤方法”
采煤方法所涉及的采煤工艺、配套设施、工作面特征等均发生变化
该采煤方法按倾斜煤层一次采全高采煤方法布置巷道
工作面支护采用ZF4400-17/30型放顶煤液压支架、ZFG4800-20/33过渡液压支架、MG150/375-W采煤机,配2台(采煤、放顶煤各一台)可弯曲刮板输送机,前部型号SGZ-630/110×2、后部型号SGZ-630/132×2,工作面斜长123m,采用放顶煤开采
矿井采用综采放顶煤后,工作面能力有了显著增加
3、设计文件、批复及落实情况2008年出具了《设计变更》,并经过自治区煤炭工业管理局及煤炭安全监察局的审批
2009年1月进行了通过验收

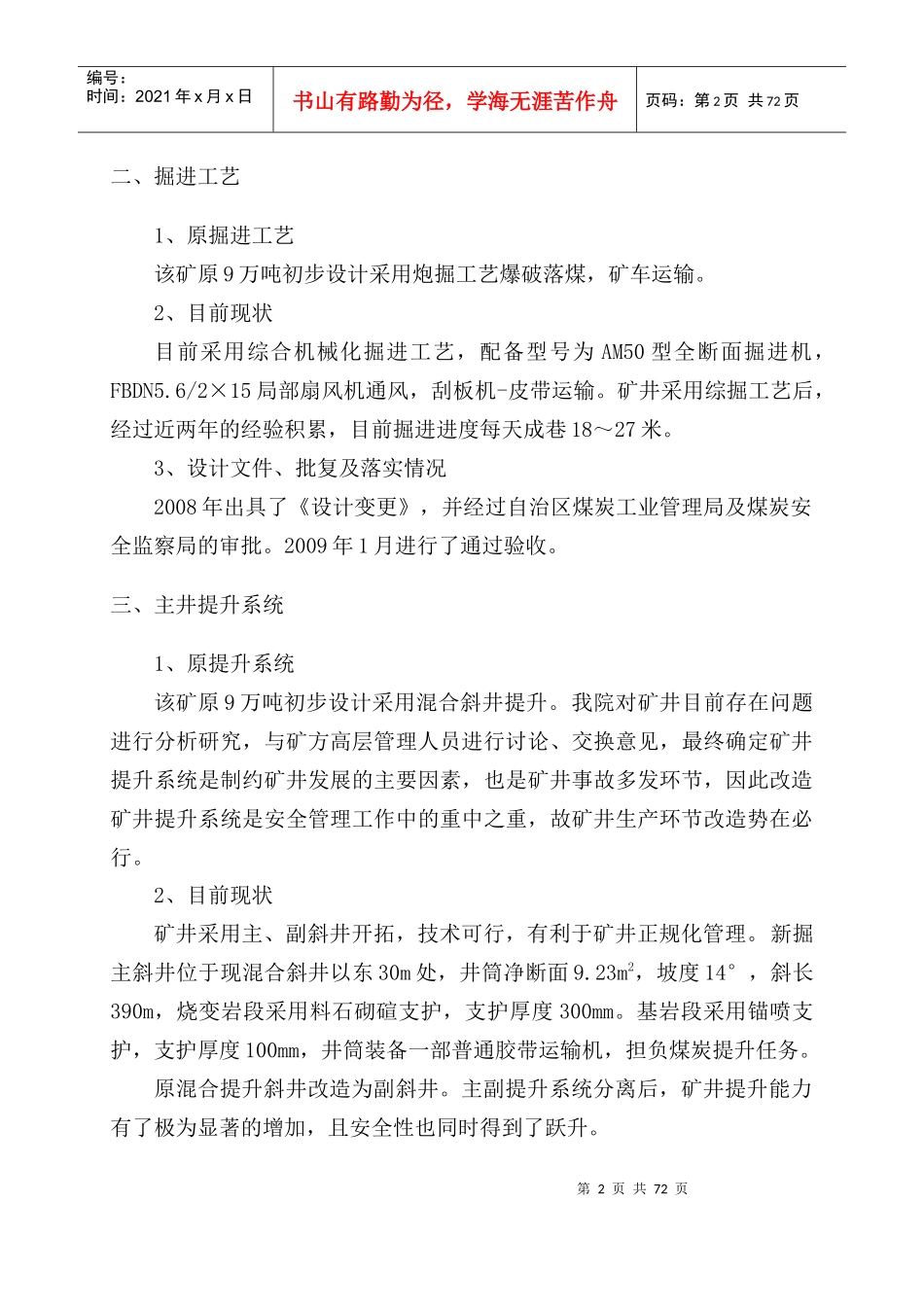

第2页共72页第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共72页二、掘进工艺1、原掘进工艺该矿原9万吨初步设计采用炮掘工艺爆破落煤,矿车运输
2、目前现状目前采用综合机械化掘进工艺,配备型号为AM50型全断面掘进机,FBDN5
6/2×15局部扇风机通风,刮板机-皮带运输
矿井采用综掘工艺后,经过近两年的经验积累,目前掘进进度每天成巷18~27米

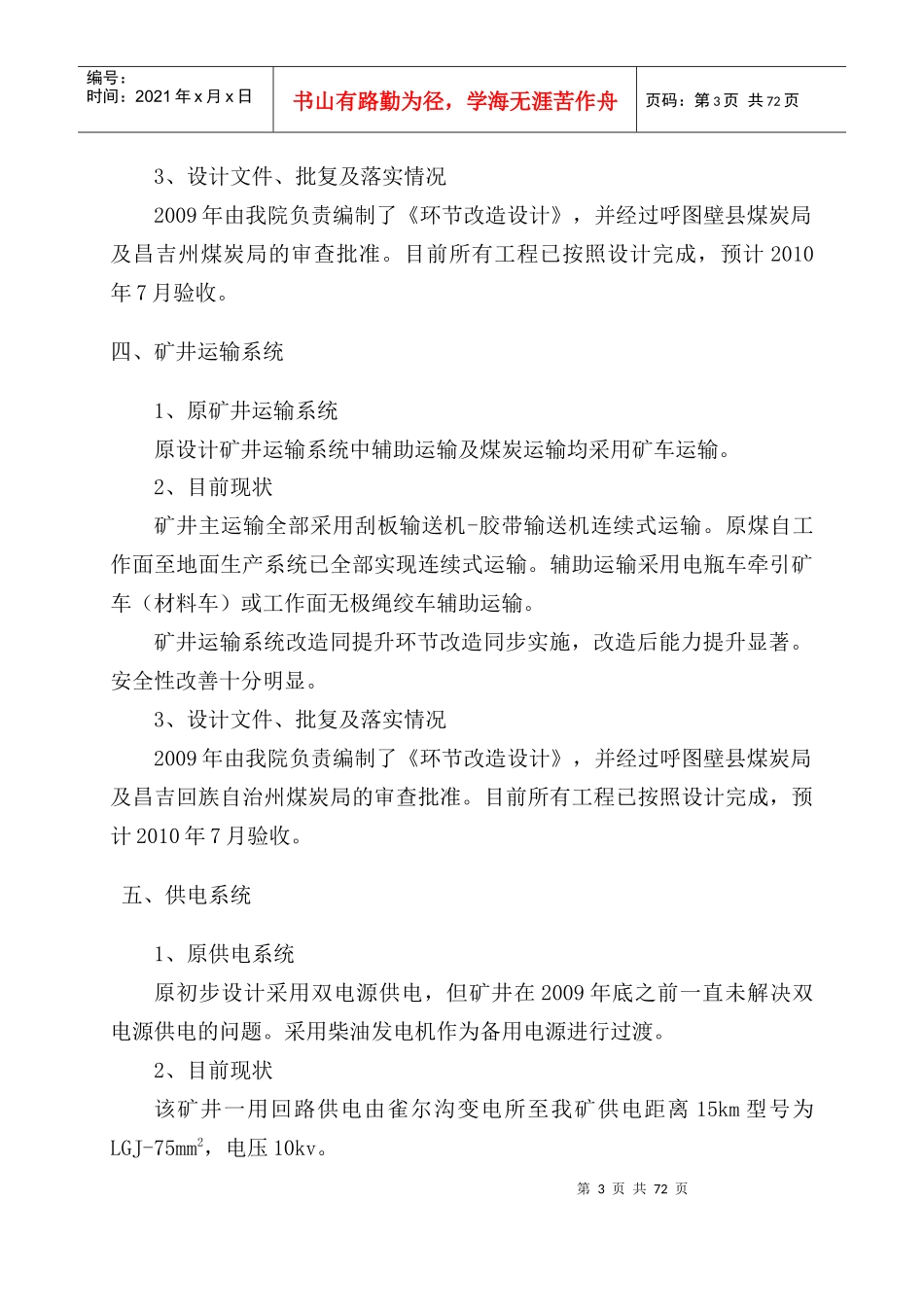

3、设计文件、批复及落实情况2008年出具了《设计变更》,并经过自治区煤炭
