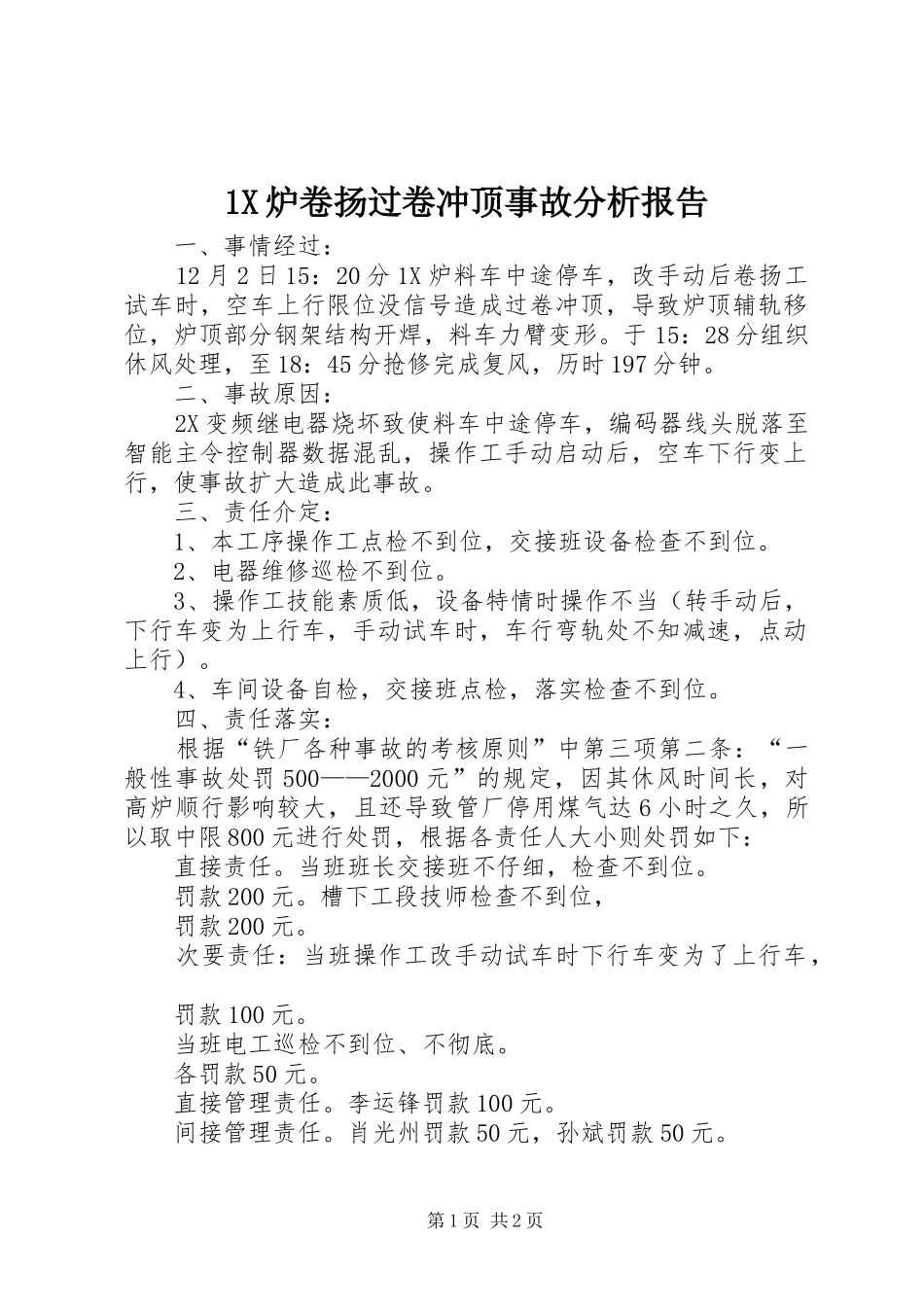

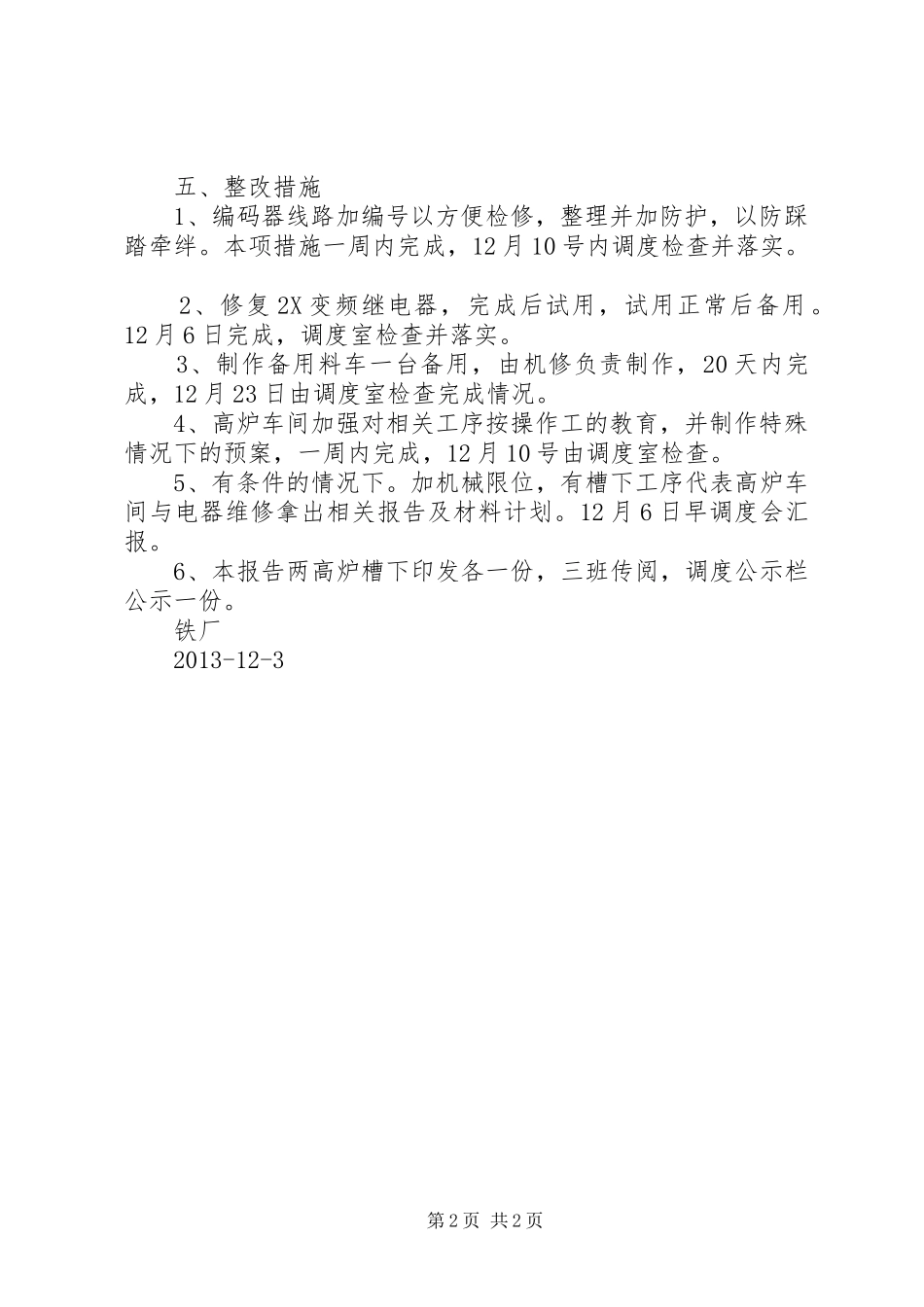

1X炉卷扬过卷冲顶事故分析报告一、事情经过:12月2日15:20分1X炉料车中途停车,改手动后卷扬工试车时,空车上行限位没信号造成过卷冲顶,导致炉顶辅轨移位,炉顶部分钢架结构开焊,料车力臂变形。于15:28分组织休风处理,至18:45分抢修完成复风,历时197分钟。二、事故原因:2X变频继电器烧坏致使料车中途停车,编码器线头脱落至智能主令控制器数据混乱,操作工手动启动后,空车下行变上行,使事故扩大造成此事故。三、责任介定:1、本工序操作工点检不到位,交接班设备检查不到位。2、电器维修巡检不到位。3、操作工技能素质低,设备特情时操作不当(转手动后,下行车变为上行车,手动试车时,车行弯轨处不知减速,点动上行)。4、车间设备自检,交接班点检,落实检查不到位。四、责任落实:根据“铁厂各种事故的考核原则”中第三项第二条:“一般性事故处罚500——2000元”的规定,因其休风时间长,对高炉顺行影响较大,且还导致管厂停用煤气达6小时之久,所以取中限800元进行处罚,根据各责任人大小则处罚如下:直接责任。当班班长交接班不仔细,检查不到位。罚款200元。槽下工段技师检查不到位,罚款200元。次要责任:当班操作工改手动试车时下行车变为了上行车,罚款100元。当班电工巡检不到位、不彻底。各罚款50元。直接管理责任。李运锋罚款100元。间接管理责任。肖光州罚款50元,孙斌罚款50元。第1页共2页五、整改措施1、编码器线路加编号以方便检修,整理并加防护,以防踩踏牵绊。本项措施一周内完成,12月10号内调度检查并落实。2、修复2X变频继电器,完成后试用,试用正常后备用。12月6日完成,调度室检查并落实。3、制作备用料车一台备用,由机修负责制作,20天内完成,12月23日由调度室检查完成情况。4、高炉车间加强对相关工序按操作工的教育,并制作特殊情况下的预案,一周内完成,12月10号由调度室检查。5、有条件的情况下。加机械限位,有槽下工序代表高炉车间与电器维修拿出相关报告及材料计划。12月6日早调度会汇报。6、本报告两高炉槽下印发各一份,三班传阅,调度公示栏公示一份。铁厂2013-12-3第2页共2页
