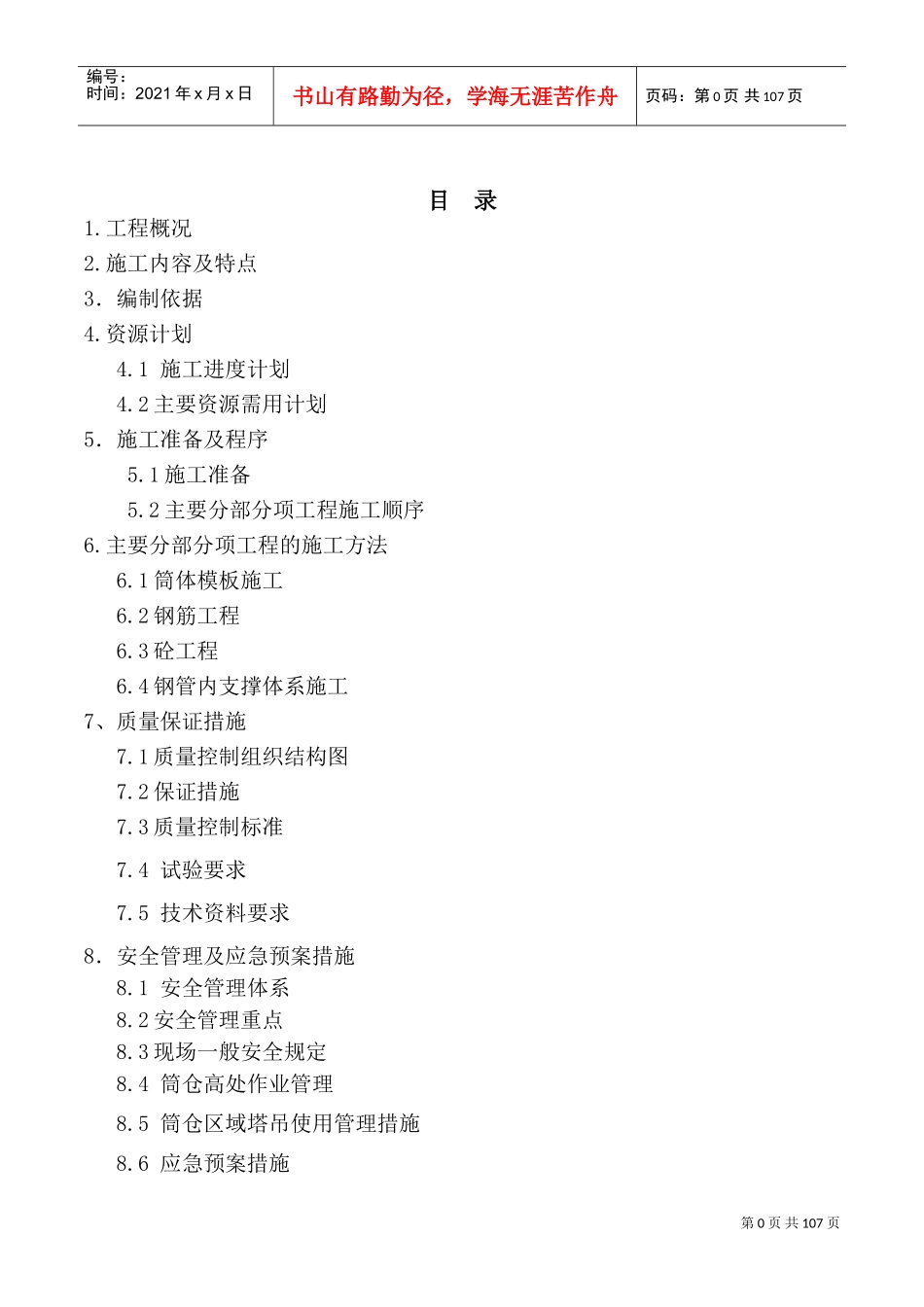

第0页共107页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共107页目录1
施工内容及特点3.编制依据4
1施工进度计划4
2主要资源需用计划5.施工准备及程序5
1施工准备5
2主要分部分项工程施工顺序6
主要分部分项工程的施工方法6
1筒体模板施工6
2钢筋工程6
4钢管内支撑体系施工7、质量保证措施7
1质量控制组织结构图7
2保证措施7
3质量控制标准7
4试验要求7
5技术资料要求8.安全管理及应急预案措施8
1安全管理体系8
2安全管理重点8
3现场一般安全规定8
4筒仓高处作业管理8
5筒仓区域塔吊使用管理措施8

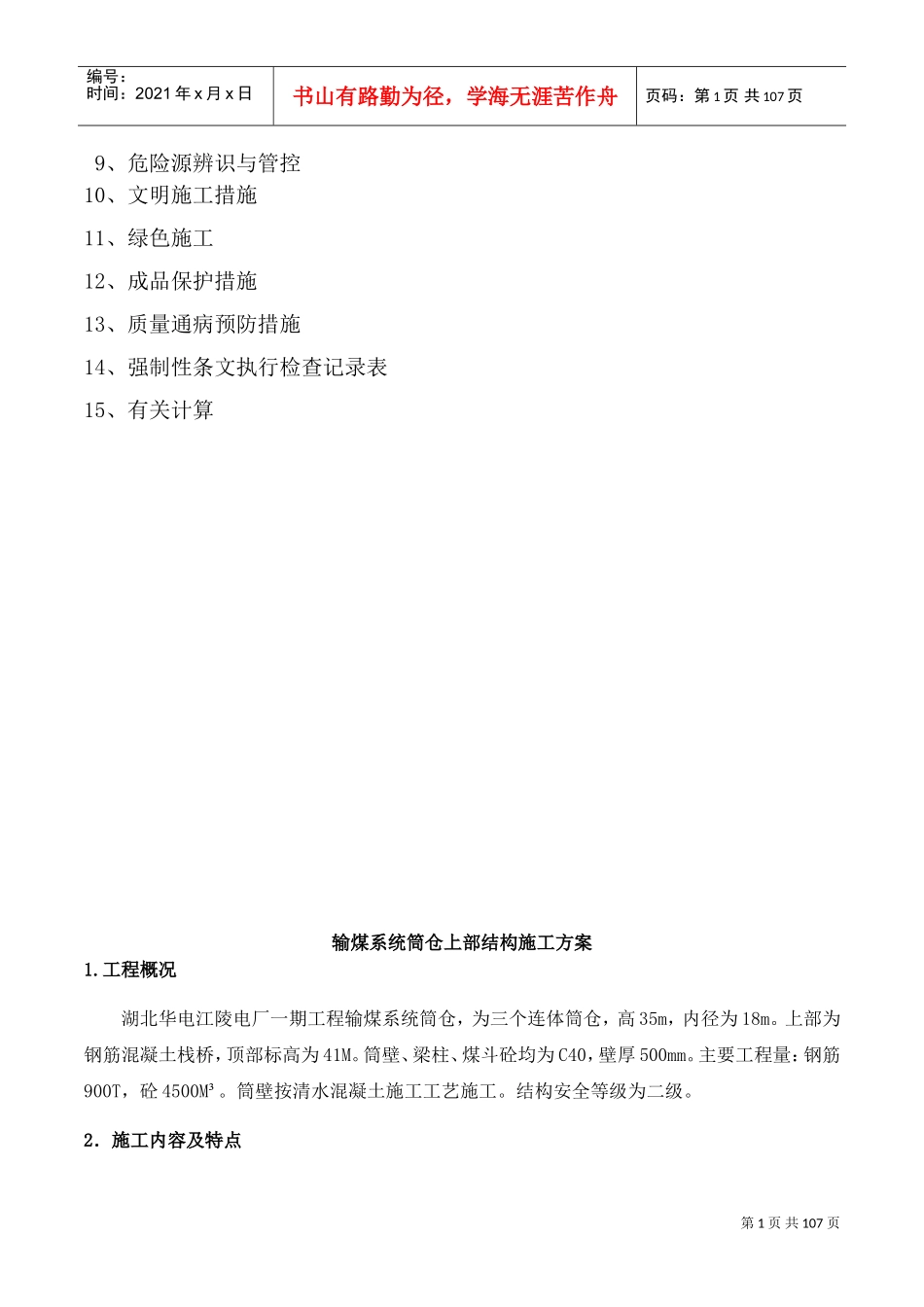

6应急预案措施第1页共107页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共107页9、危险源辨识与管控10、文明施工措施11、绿色施工12、成品保护措施13、质量通病预防措施14、强制性条文执行检查记录表15、有关计算输煤系统筒仓上部结构施工方案1
工程概况湖北华电江陵电厂一期工程输煤系统筒仓,为三个连体筒仓,高35m,内径为18m
上部为钢筋混凝土栈桥,顶部标高为41M
筒壁、梁柱、煤斗砼均为C40,壁厚500mm
主要工程量:钢筋900T,砼4500M³
筒壁按清水混凝土施工工艺施工
结构安全等级为二级

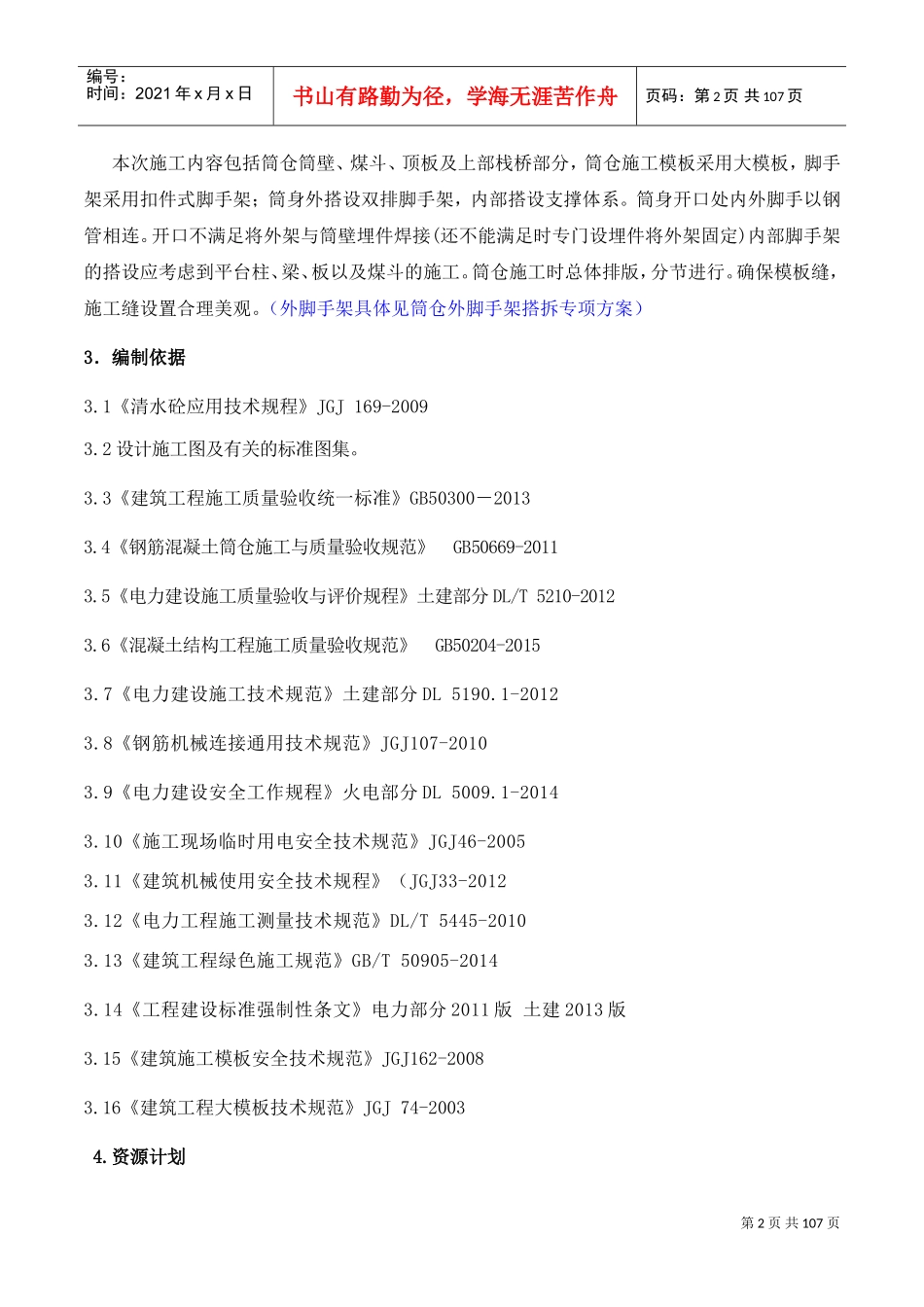

2.施工内容及特点第2页共107页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共107页本次施工内容包括筒仓筒壁、煤斗、顶板及上部栈桥部分,筒仓施工模板采用大模板,脚手架采用扣件式脚手架;筒身外搭设双排脚手架,内部搭设支撑体系
筒身开口处内外脚手以钢管相连
开口不满足将外架与筒壁埋件焊接(还不能满足时专门设埋件将外架固定)内部脚手架的搭设应考虑到平台柱、梁、板以及煤斗的施工
筒仓施工时总体排版,分节进行
确保模板缝,施工缝设
