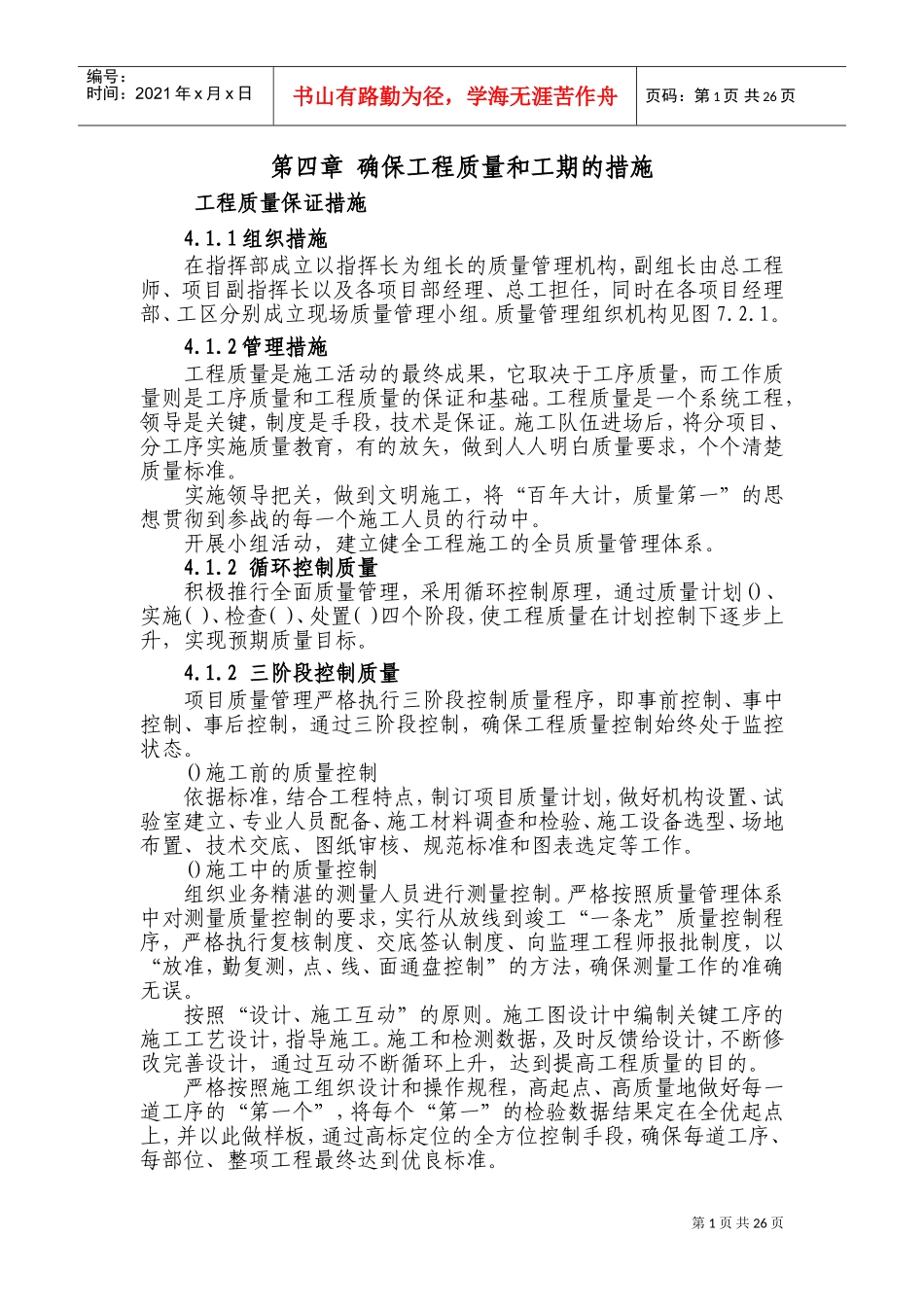

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页第四章确保工程质量和工期的措施工程质量保证措施4
1组织措施在指挥部成立以指挥长为组长的质量管理机构,副组长由总工程师、项目副指挥长以及各项目部经理、总工担任,同时在各项目经理部、工区分别成立现场质量管理小组
质量管理组织机构见图7
2管理措施工程质量是施工活动的最终成果,它取决于工序质量,而工作质量则是工序质量和工程质量的保证和基础
工程质量是一个系统工程,领导是关键,制度是手段,技术是保证
施工队伍进场后,将分项目、分工序实施质量教育,有的放矢,做到人人明白质量要求,个个清楚质量标准
实施领导把关,做到文明施工,将“百年大计,质量第一”的思想贯彻到参战的每一个施工人员的行动中
开展小组活动,建立健全工程施工的全员质量管理体系
2循环控制质量积极推行全面质量管理,采用循环控制原理,通过质量计划()、实施()、检查()、处置()四个阶段,使工程质量在计划控制下逐步上升,实现预期质量目标
2三阶段控制质量项目质量管理严格执行三阶段控制质量程序,即事前控制、事中控制、事后控制,通过三阶段控制,确保工程质量控制始终处于监控状态
()施工前的质量控制依据标准,结合工程特点,制订项目质量计划,做好机构设置、试验室建立、专业人员配备、施工材料调查和检验、施工设备选型、场地布置、技术交底、图纸审核、规范标准和图表选定等工作

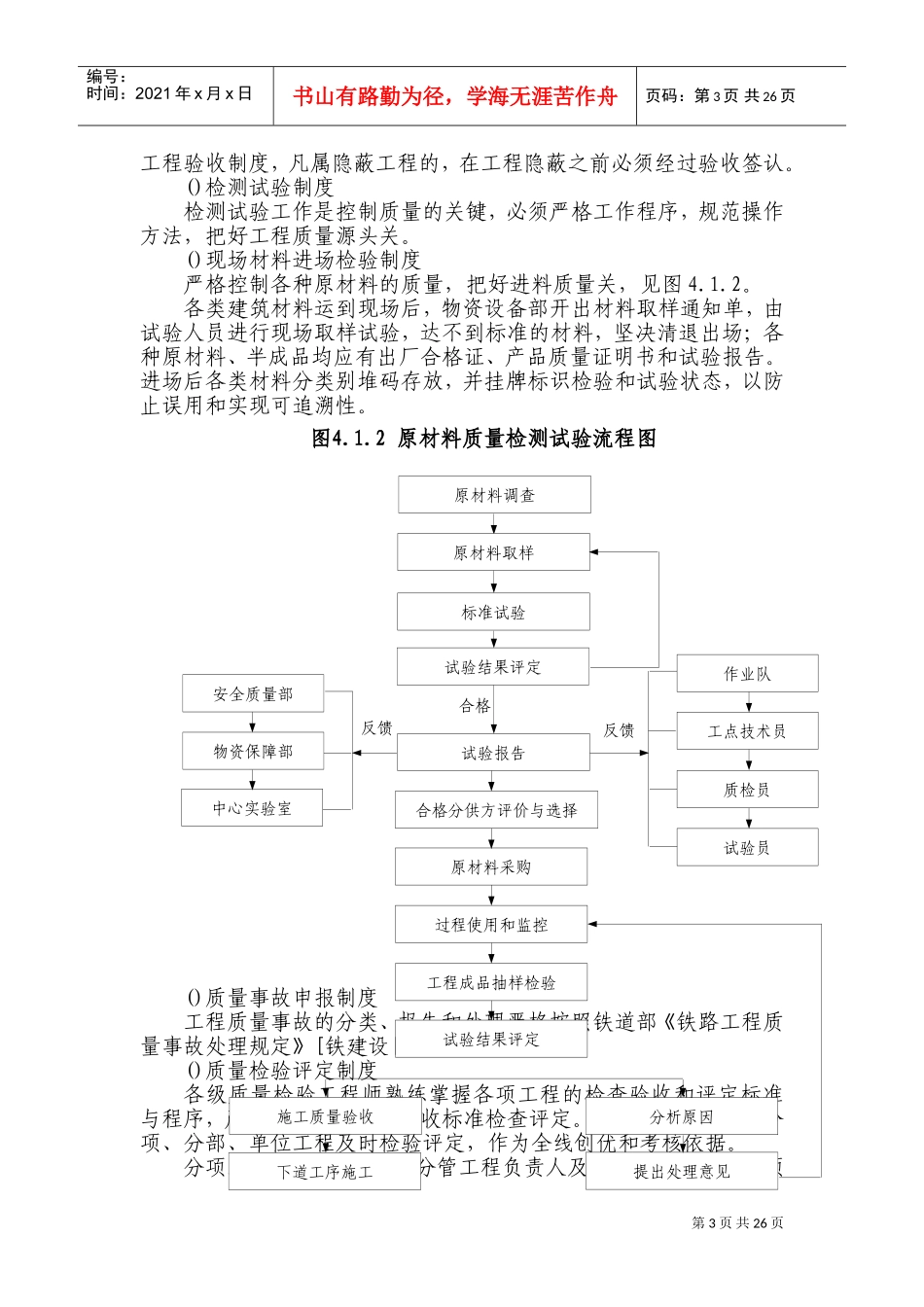

()施工中的质量控制组织业务精湛的测量人员进行测量控制
严格按照质量管理体系中对测量质量控制的要求,实行从放线到竣工“一条龙”质量控制程序,严格执行复核制度、交底签认制度、向监理工程师报批制度,以“放准,勤复测,点、线、面通盘控制”的方法,确保测量工作的准确无误
按照“设计、施工互动”的原则
施工图设计中编制关键工序的施工工艺设计,指导施工
