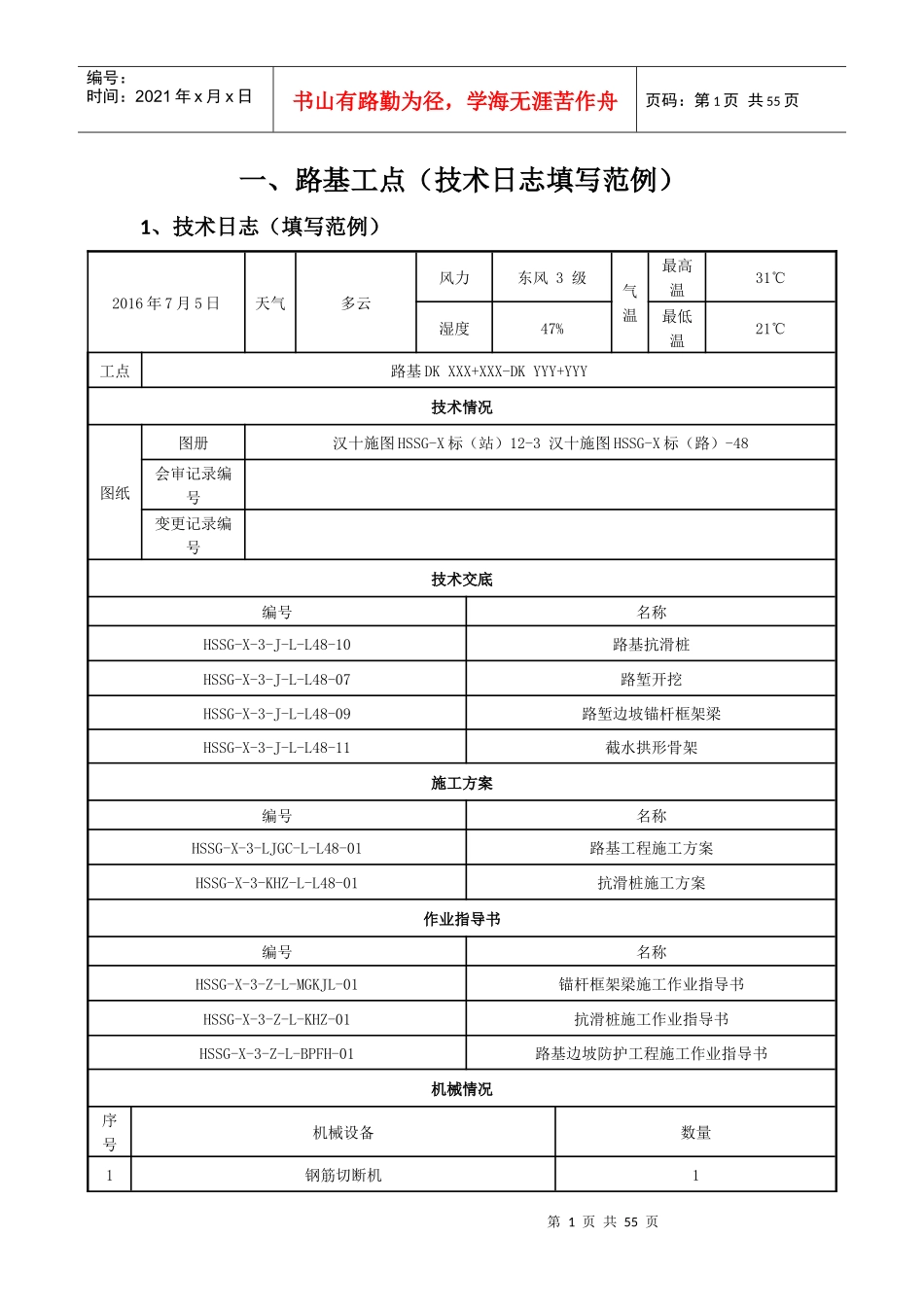

第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页一、路基工点(技术日志填写范例)1、技术日志(填写范例)2016年7月5日天气多云风力东风3级气温最高温31℃湿度47%最低温21℃工点路基DKXXX+XXX-DKYYY+YYY技术情况图纸图册汉十施图HSSG-X标(站)12-3汉十施图HSSG-X标(路)-48会审记录编号变更记录编号技术交底编号名称HSSG-X-3-J-L-L48-10路基抗滑桩HSSG-X-3-J-L-L48-07路堑开挖HSSG-X-3-J-L-L48-09路堑边坡锚杆框架梁HSSG-X-3-J-L-L48-11截水拱形骨架施工方案编号名称HSSG-X-3-LJGC-L-L48-01路基工程施工方案HSSG-X-3-KHZ-L-L48-01抗滑桩施工方案作业指导书编号名称HSSG-X-3-Z-L-MGKJL-01锚杆框架梁施工作业指导书HSSG-X-3-Z-L-KHZ-01抗滑桩施工作业指导书HSSG-X-3-Z-L-BPFH-01路基边坡防护工程施工作业指导书机械情况序号机械设备数量1钢筋切断机1第2页共55页第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页2翻斗车103锚杆钻机14简易提升机105风镐GQ-15钻机106空气压缩机57混凝土罐车8m318钢筋弯曲机1人员情况序号工种数量1混凝土工62质量员13力工24开挖工105钢筋工46风枪工27安全员18混凝土运输车司机1施工内容序号施工项1EBS名称>路基专业>站场部分>路基支挡>锚固桩>挖孔桩>护壁施工状态施工中本日完成量24.5累计完成量(仅供参考)24.5单位圬工方施工说明DKXXX+XXX~DKYYY+YYY左侧抗滑桩共计8根,编号1#~8#。路基右侧DKXXX+XXX编号12#,DKYYY+YYY编号13#,共计2根。10根抗滑桩分段挖孔,施做护壁。2EBS名称>路基专业>站场部分>路基防护>骨架护坡>混凝土施工状态施工中本日完成量6累计完成量(仅供参考)6单位圬工方第3页共55页第2页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共55页施工说明测量放样,刻槽开挖,立模支护,浇筑骨架。DKXXX+XXX~DKYYY+YYY右侧三级坡拱形骨架:DKXXX+XXX~DKYYY+YYY里程段浇筑混凝土。3EBS名称>路基专业>站场部分>路基支挡>锚索锚杆工程>锚杆>钻孔施工状态施工中本日完成量1累计完成量(仅供参考)1单位立方米施工说明测量放样,钻机就位及调整角度,钻孔,清孔,锚孔检验。详细说明DKXXX+XXX~DKYYY+YYY右侧二级坡锚杆钻孔,锚杆钻孔时调整好钻机角度,比设计孔深多钻0.2m。DKXXX+XXX~DKYYY+YYY路基抗滑桩:左侧1#~8#,右侧12#、13#共计10根,挖孔时注意安全,护壁按要求施工。DKXXX+XXX~DKYYY+YYY右侧三级坡拱形骨架:DKXXX+XXX~DKYYY+YYY里程段截水拱形骨架浇筑砼。现场施工人员均佩戴安全帽,边坡及路口设置安全警示标牌。现场机械运转一切正常。技术负责人记录人2、路基土石方EBS名称>路基专业>区间部分>路基土石方>挖方>挖土方>挖Ⅱ类土>挖土方(运距≤1km)EBS名称>路基专业>区间部分>路基土石方>填方>填级配碎石>掺水泥级配碎石施工状态施工中本日完成量100累计完成量(仅供参考)100单位立方米施工说明DKXXX+XXX~DKYYY+YYY段3%水泥级配碎石填筑100方。施工前测量员史有钟放出路基边线及中线采用20t压路机进行压实,压实顺序为静压1遍→弱振2遍→强振3遍→静压1遍,压实厚度为30cm,压实完毕后进行压实度、监理工程师曹XX全程旁站,碾压完成后,15:00,试验员肖XX进行EVD及K30检测,检测合格。EBS名称>路基专业>区间部分>路基土石方>挖方>挖土方>挖Ⅱ类土>增运土方(运距>1km的部分)施工状态施工中本日完成量0累计完成量(仅供参考)2000单位立方米施工说明路基换填基坑开挖,开挖至卵石层,开挖机械为2台挖掘机,弃土由6辆翻斗车按指定线路运至弃土场。开挖时先由测量人员每20米一个断面按照设计图纸确定开挖范围,用竹竿标记,并撒白灰线,确保开挖范围符合设计要求。同时在开挖线外设立警示标志,和必要防护措施,确保不发生安全事故。开挖的同时及时排除基坑积水,保证地基承载力。第4页共55页第3页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共55页施工状态施工中本日完成量400累计完成量(仅供参考)36760单位立方米施工说明第一段路基桩间土清运。清除桩间土采用小型挖掘机配合人工进行,开挖前定出...
