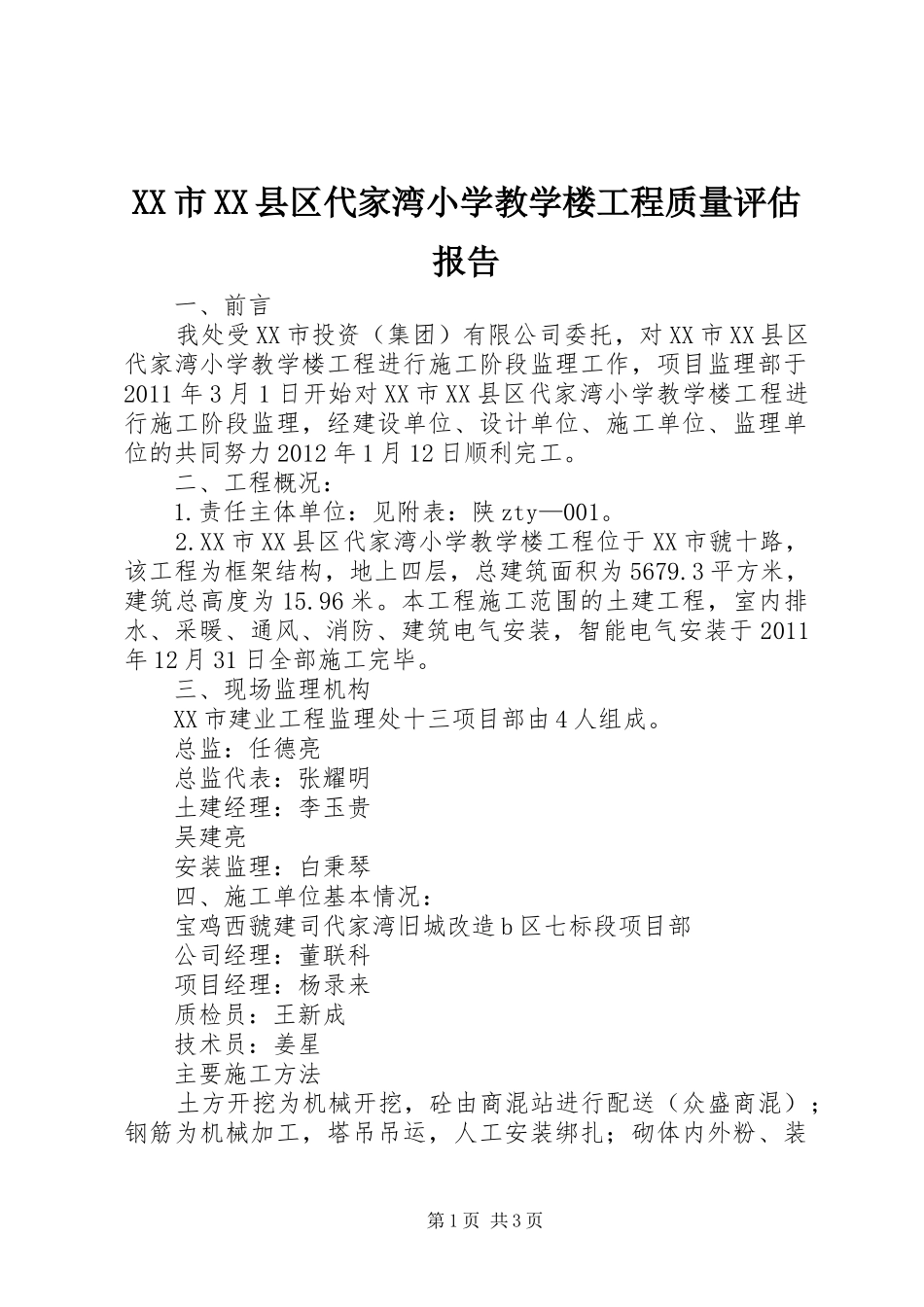

XX市XX县区代家湾小学教学楼工程质量评估报告一、前言我处受XX市投资(集团)有限公司委托,对XX市XX县区代家湾小学教学楼工程进行施工阶段监理工作,项目监理部于2011年3月1日开始对XX市XX县区代家湾小学教学楼工程进行施工阶段监理,经建设单位、设计单位、施工单位、监理单位的共同努力2012年1月12日顺利完工
二、工程概况:1
责任主体单位:见附表:陕zty—001
XX市XX县区代家湾小学教学楼工程位于XX市虢十路,该工程为框架结构,地上四层,总建筑面积为5679
3平方米,建筑总高度为15
本工程施工范围的土建工程,室内排水、采暖、通风、消防、建筑电气安装,智能电气安装于2011年12月31日全部施工完毕
三、现场监理机构XX市建业工程监理处十三项目部由4人组成
总监:任德亮总监代表:张耀明土建经理:李玉贵吴建亮安装监理:白秉琴四、施工单位基本情况:宝鸡西虢建司代家湾旧城改造b区七标段项目部公司经理:董联科项目经理:杨录来质检员:王新成技术员:姜星主要施工方法土方开挖为机械开挖,砼由商混站进行配送(众盛商混);钢筋为机械加工,塔吊吊运,人工安装绑扎;砌体内外粉、装第1页共3页修、安装均为人工操作;先基础、再主体、砌体,然后内外装修、安装等交叉进行

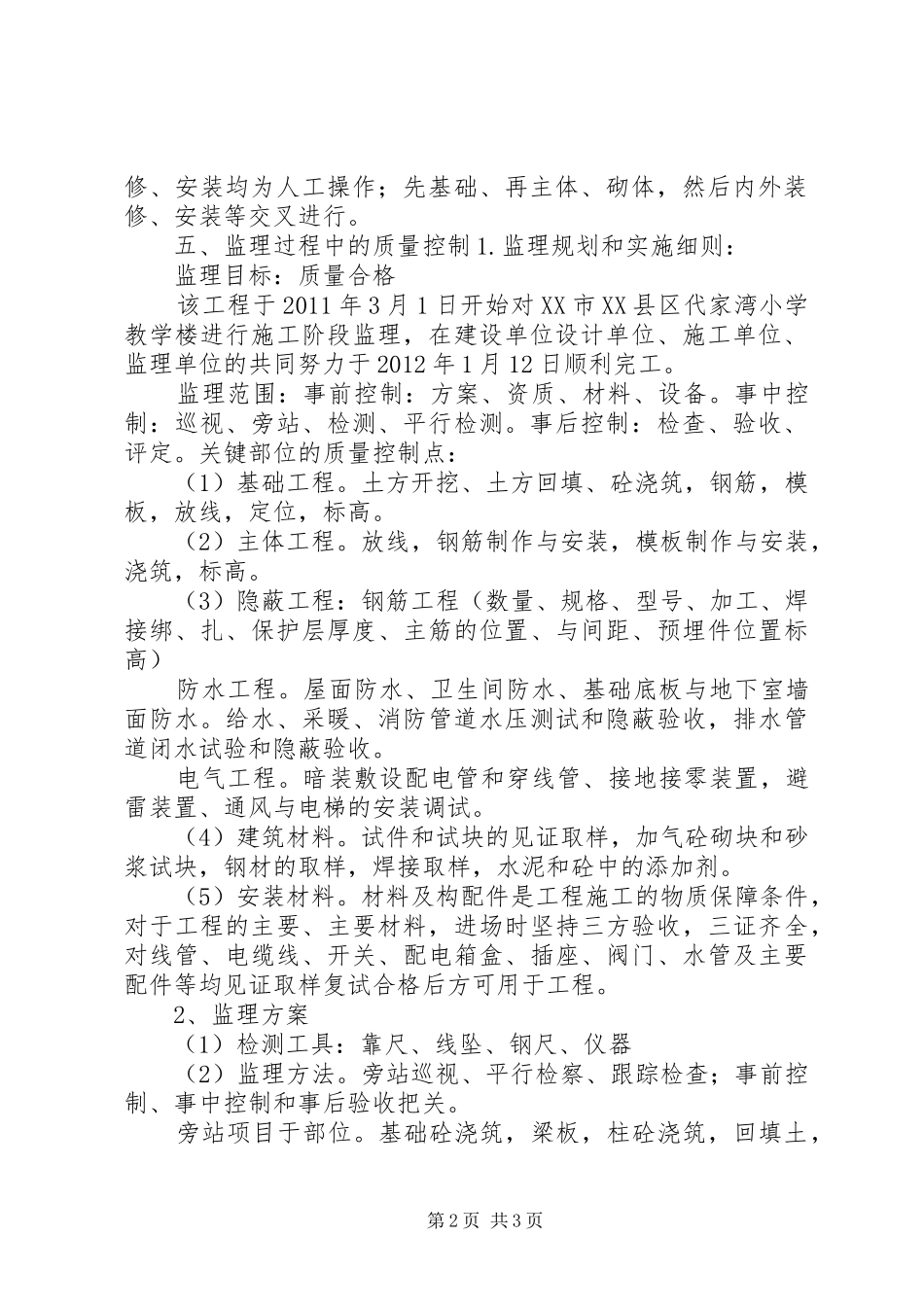

五、监理过程中的质量控制1
监理规划和实施细则:监理目标:质量合格该工程于2011年3月1日开始对XX市XX县区代家湾小学教学楼进行施工阶段监理,在建设单位设计单位、施工单位、监理单位的共同努力于2012年1月12日顺利完工
监理范围:事前控制:方案、资质、材料、设备
事中控制:巡视、旁站、检测、平行检测
事后控制:检查、验收、评定
关键部位的质量控制点:(1)基础工程
土方开挖、土方回填、砼浇筑,钢筋,模板,放线,定位,标高
(2)主体工程
放线,钢筋制作与安装,模板制作与安装,浇筑,标高

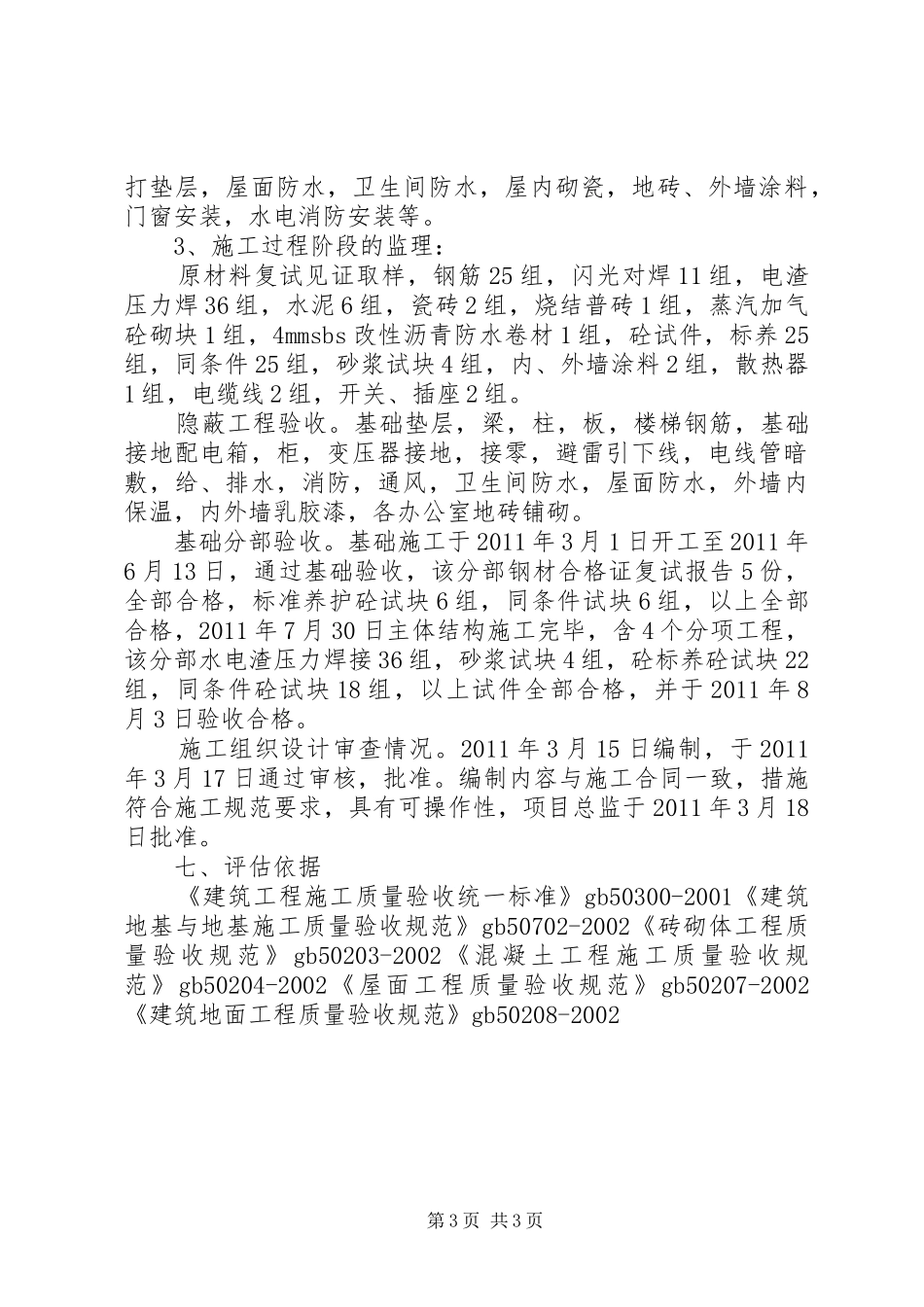

(3)隐蔽工程:
