第1页共103页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共103页80万立方商品混凝土搅拌站及1

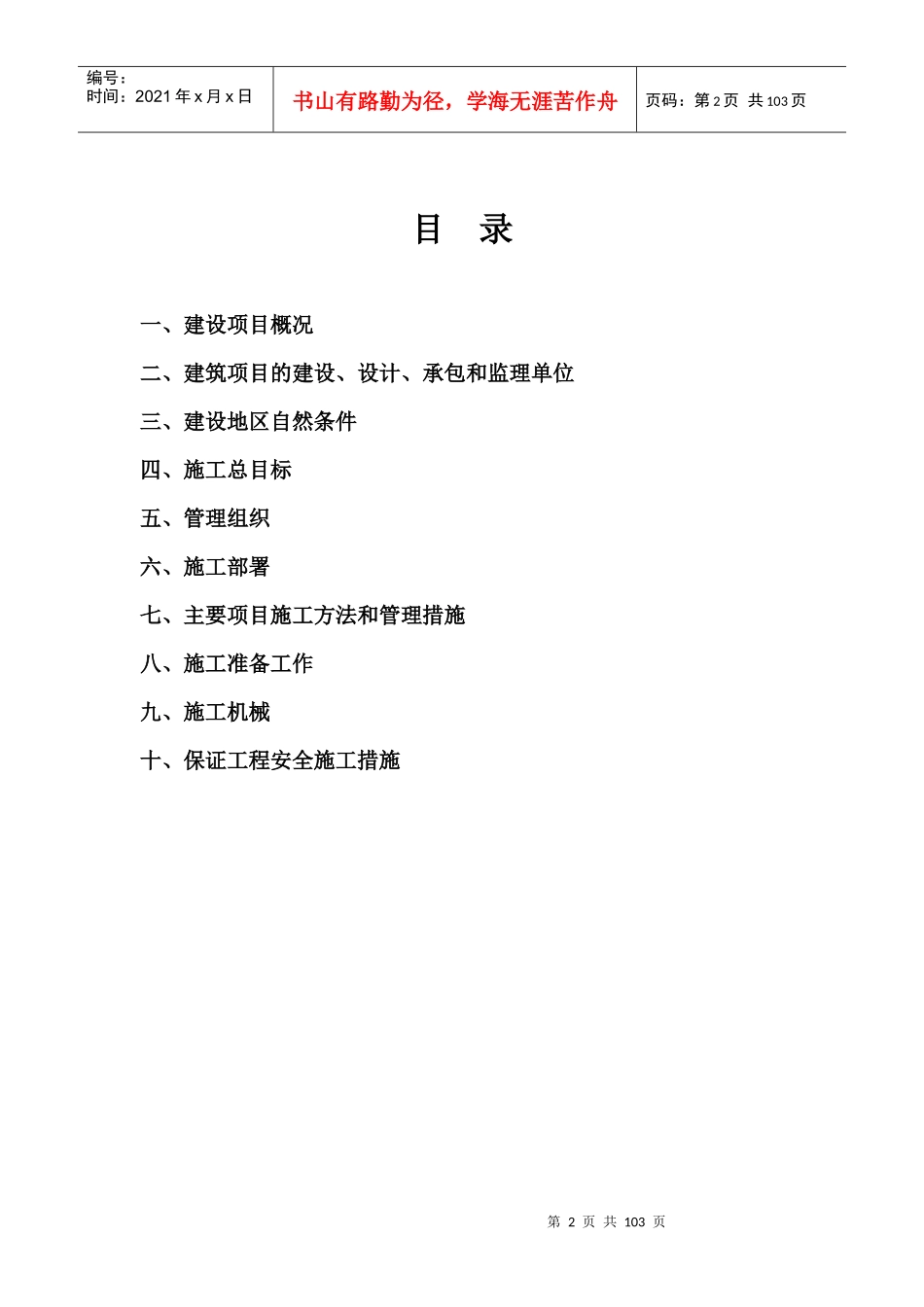

5亿块粉煤灰蒸压砖建设项目施工组织总设计宝康市政园林发展有限公司第2页共103页第1页共103页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共103页目录一、建设项目概况二、建筑项目的建设、设计、承包和监理单位三、建设地区自然条件四、施工总目标五、管理组织六、施工部署七、主要项目施工方法和管理措施八、施工准备工作九、施工机械十、保证工程安全施工措施第3页共103页第2页共103页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共103页一、建设项目概况建设项目名称:80万立方商品混凝土搅拌站及1

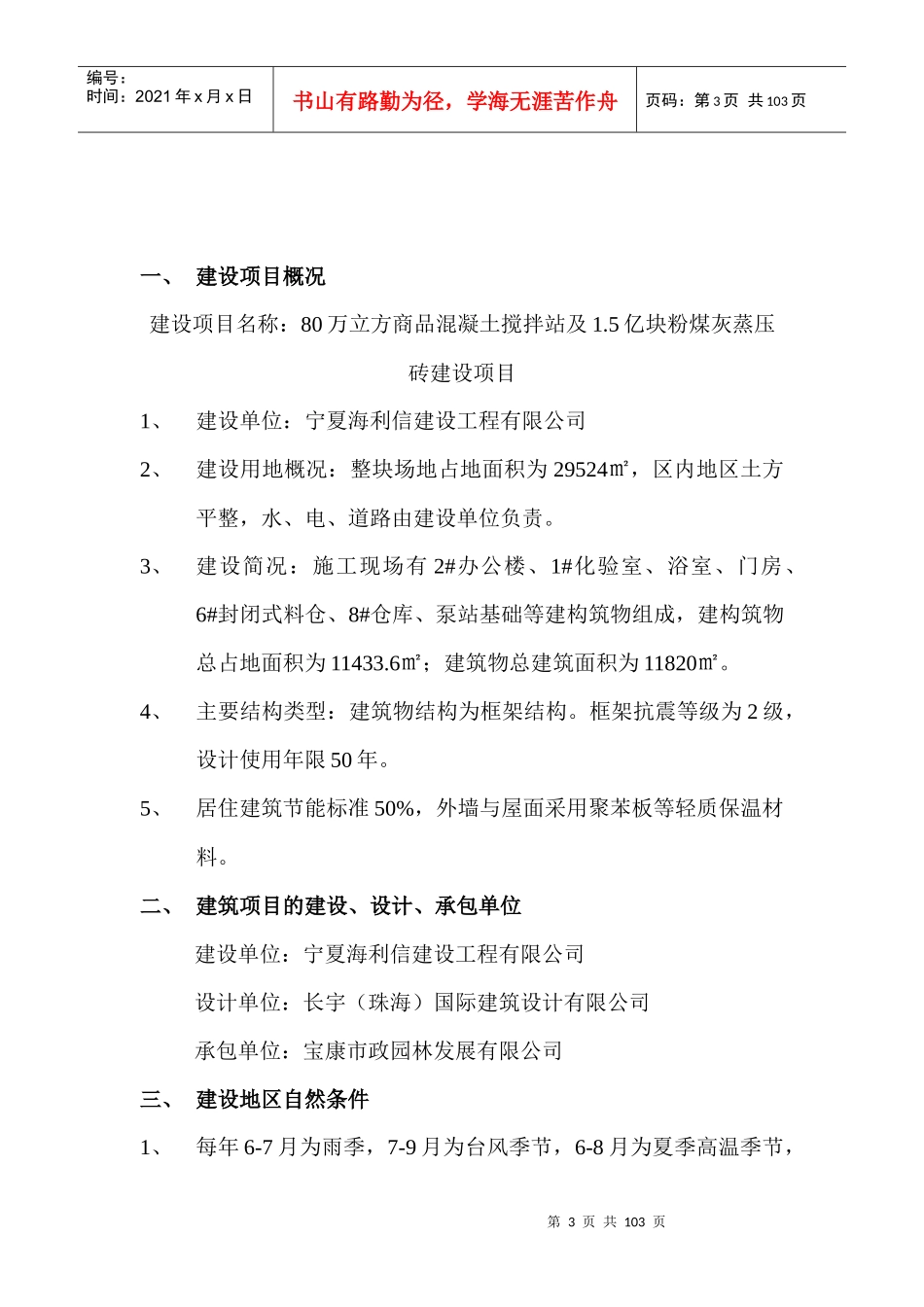

5亿块粉煤灰蒸压砖建设项目1、建设单位:宁夏海利信建设工程有限公司2、建设用地概况:整块场地占地面积为29524㎡,区内地区土方平整,水、电、道路由建设单位负责
3、建设简况:施工现场有2#办公楼、1#化验室、浴室、门房、6#封闭式料仓、8#仓库、泵站基础等建构筑物组成,建构筑物总占地面积为11433
6㎡;建筑物总建筑面积为11820㎡
4、主要结构类型:建筑物结构为框架结构
框架抗震等级为2级,设计使用年限50年
5、居住建筑节能标准50%,外墙与屋面采用聚苯板等轻质保温材料
二、建筑项目的建设、设计、承包单位建设单位:宁夏海利信建设工程有限公司设计单位:长宇(珠海)国际建筑设计有限公司承包单位:宝康市政园林发展有限公司三、建设地区自然条件1、每年6-7月为雨季,7-9月为台风季节,6-8月为夏季高温季节,第4页共103页第3页共103页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共103页气温最高达38℃,1-2月中旬为冬季施工,影响工程施工进度及施工质量
启东地下水位
