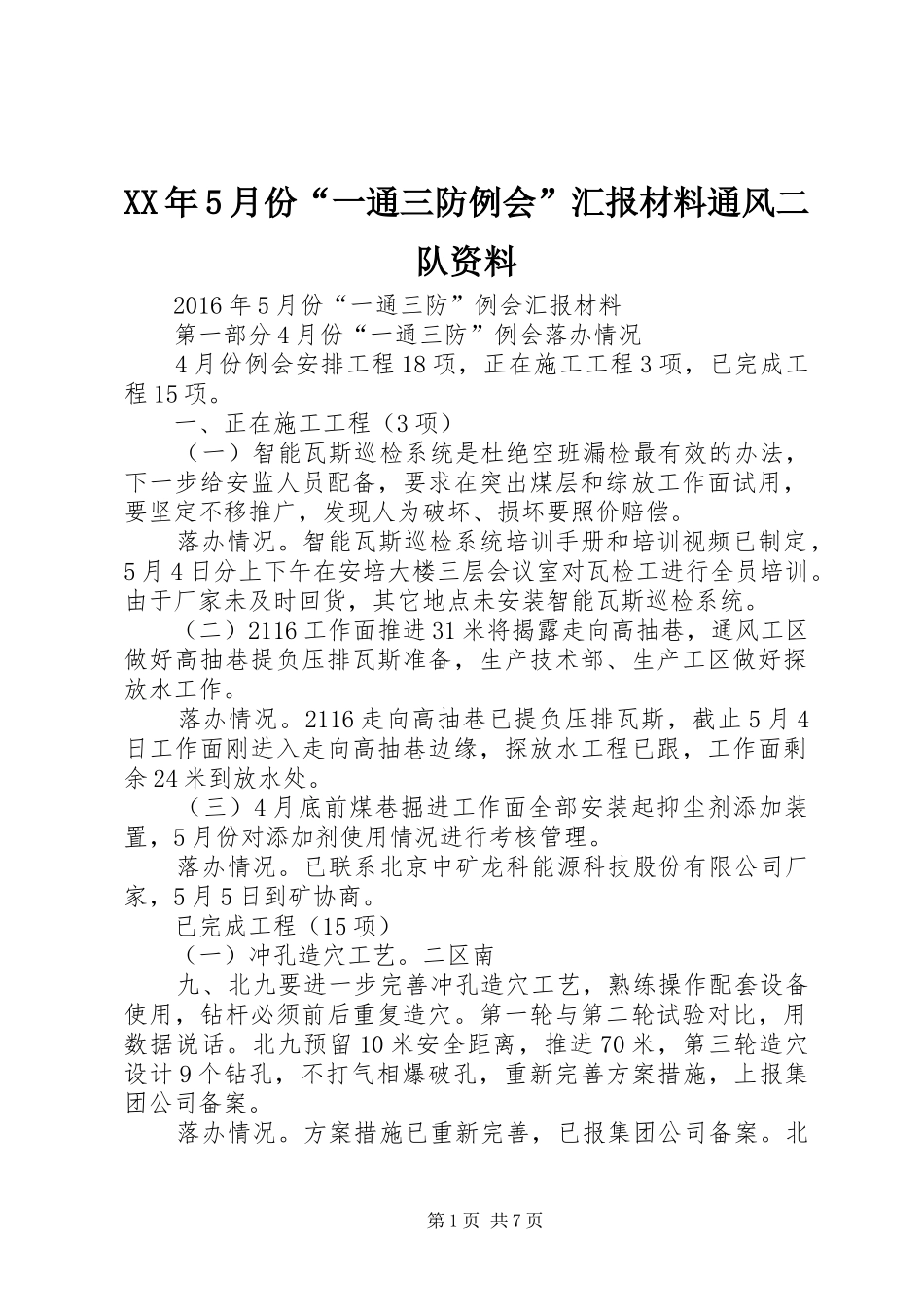

XX年5月份“一通三防例会”汇报材料通风二队资料2016年5月份“一通三防”例会汇报材料第一部分4月份“一通三防”例会落办情况4月份例会安排工程18项,正在施工工程3项,已完成工程15项
一、正在施工工程(3项)(一)智能瓦斯巡检系统是杜绝空班漏检最有效的办法,下一步给安监人员配备,要求在突出煤层和综放工作面试用,要坚定不移推广,发现人为破坏、损坏要照价赔偿
智能瓦斯巡检系统培训手册和培训视频已制定,5月4日分上下午在安培大楼三层会议室对瓦检工进行全员培训
由于厂家未及时回货,其它地点未安装智能瓦斯巡检系统
(二)2116工作面推进31米将揭露走向高抽巷,通风工区做好高抽巷提负压排瓦斯准备,生产技术部、生产工区做好探放水工作
2116走向高抽巷已提负压排瓦斯,截止5月4日工作面刚进入走向高抽巷边缘,探放水工程已跟,工作面剩余24米到放水处
(三)4月底前煤巷掘进工作面全部安装起抑尘剂添加装置,5月份对添加剂使用情况进行考核管理
已联系北京中矿龙科能源科技股份有限公司厂家,5月5日到矿协商

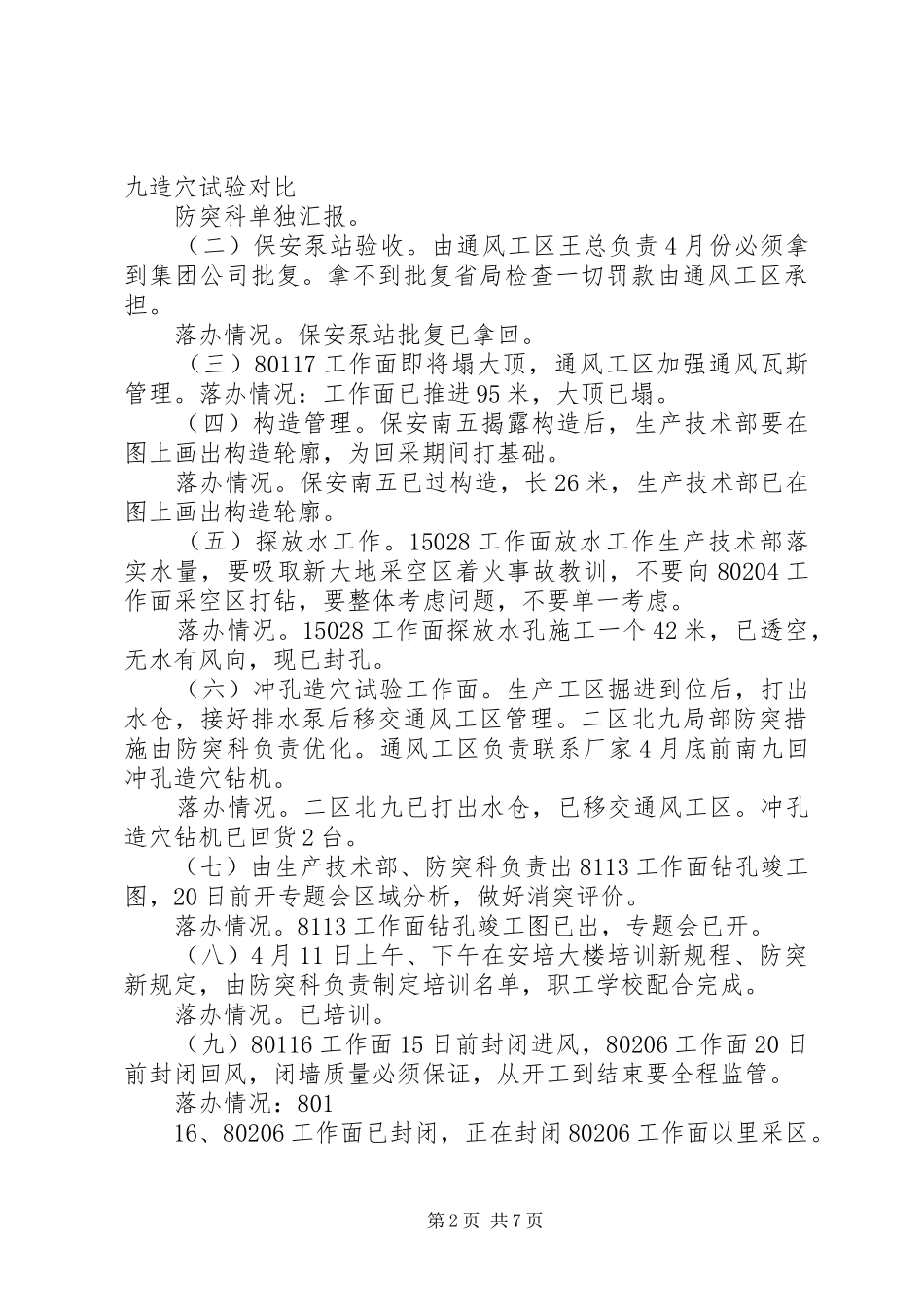

已完成工程(15项)(一)冲孔造穴工艺
二区南九、北九要进一步完善冲孔造穴工艺,熟练操作配套设备使用,钻杆必须前后重复造穴
第一轮与第二轮试验对比,用数据说话
北九预留10米安全距离,推进70米,第三轮造穴设计9个钻孔,不打气相爆破孔,重新完善方案措施,上报集团公司备案
方案措施已重新完善,已报集团公司备案
北第1页共7页九造穴试验对比防突科单独汇报
(二)保安泵站验收
由通风工区王总负责4月份必须拿到集团公司批复
拿不到批复省局检查一切罚款由通风工区承担
保安泵站批复已拿回

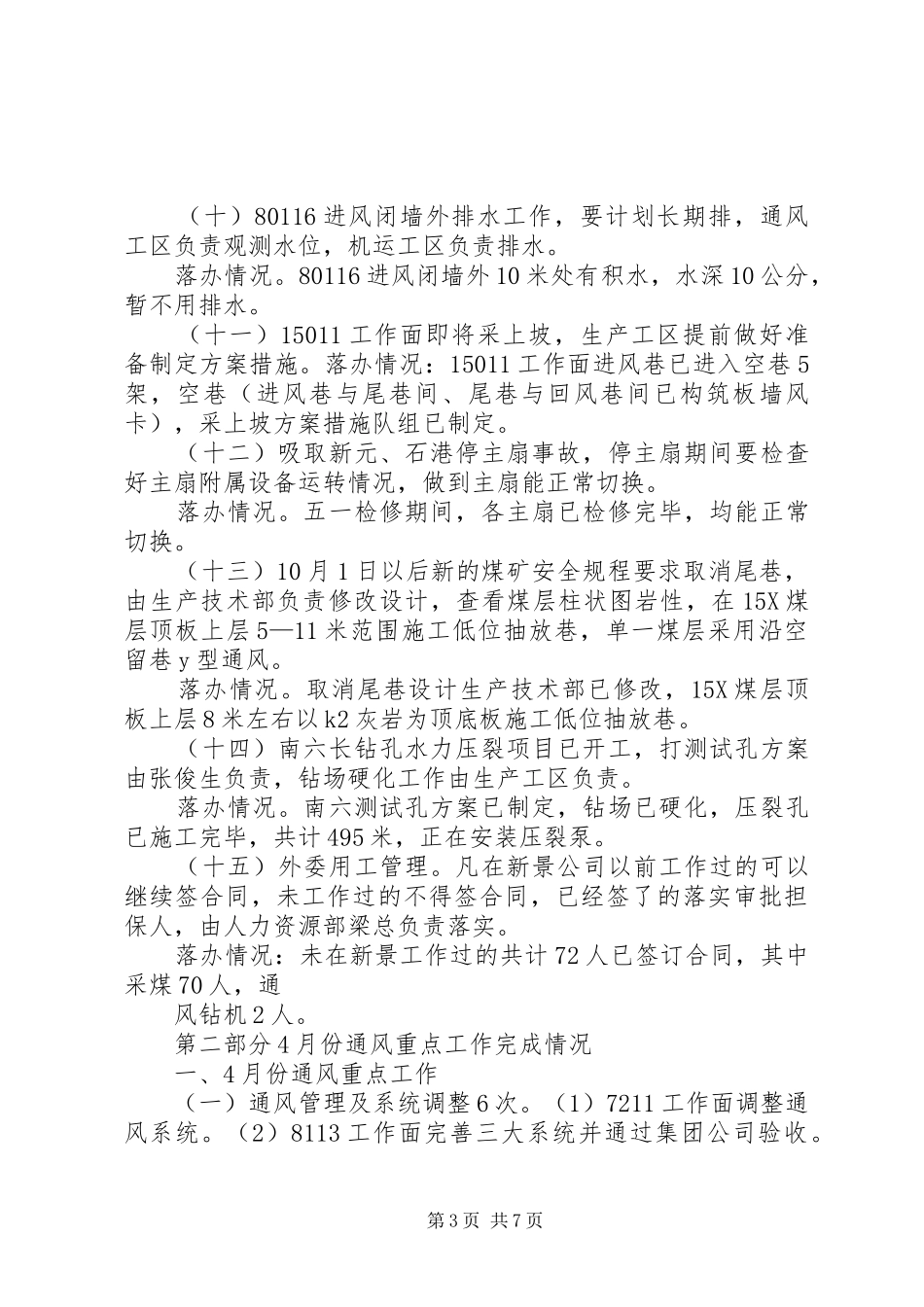

(三)80117工作面即将塌大顶,通风工区加强通风瓦斯管理
落办情况:工作面已推进95米,大顶已塌
(四)构造管理
保安南五揭露构造后,生产技术部要在图上画出构造轮廓
