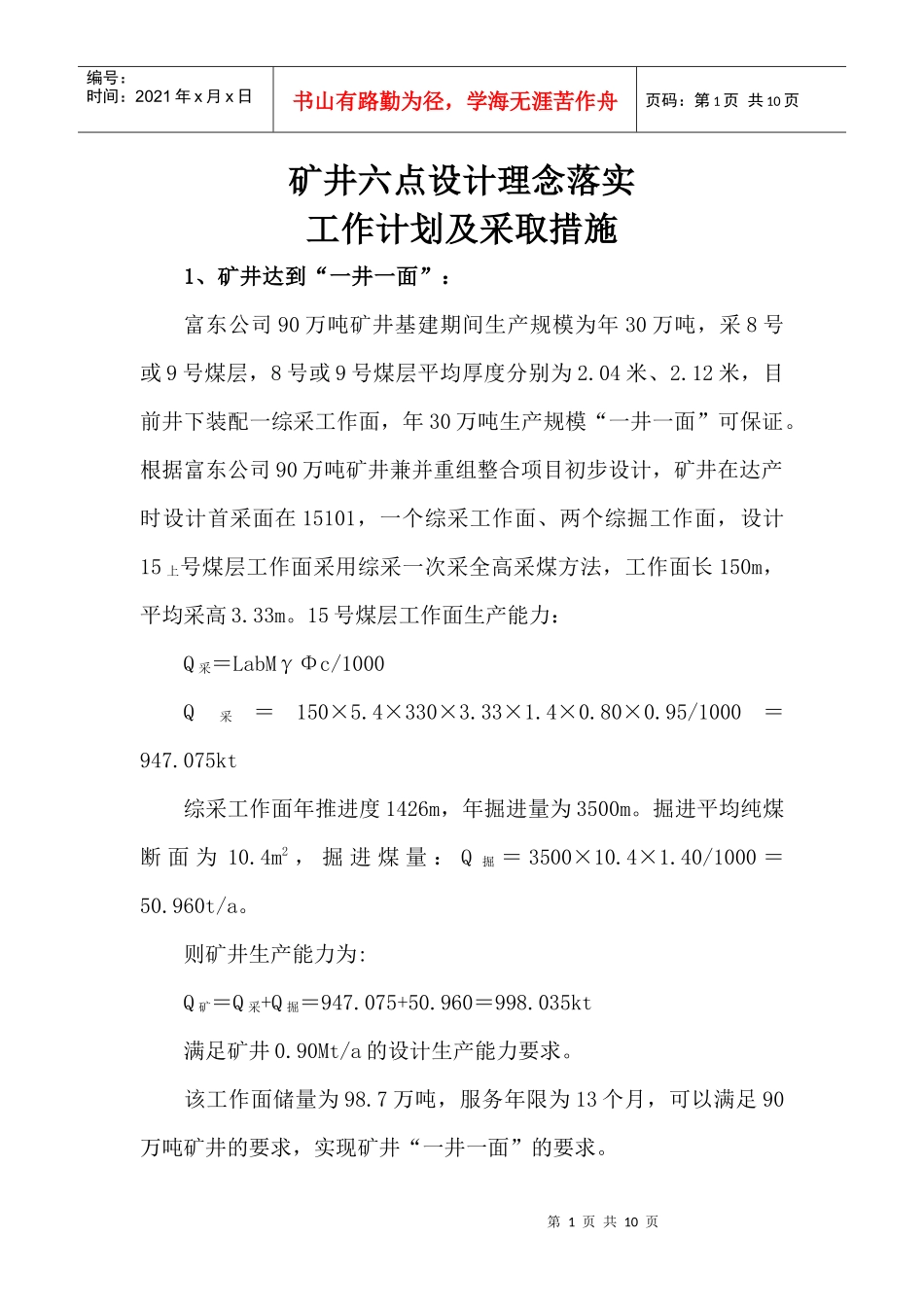

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页矿井六点设计理念落实工作计划及采取措施1、矿井达到“一井一面”:富东公司90万吨矿井基建期间生产规模为年30万吨,采8号或9号煤层,8号或9号煤层平均厚度分别为2
12米,目前井下装配一综采工作面,年30万吨生产规模“一井一面”可保证
根据富东公司90万吨矿井兼并重组整合项目初步设计,矿井在达产时设计首采面在15101,一个综采工作面、两个综掘工作面,设计15上号煤层工作面采用综采一次采全高采煤方法,工作面长150m,平均采高3
15号煤层工作面生产能力:Q采=LabMγΦc/1000Q采=150×5
4×330×3
95/1000=947
075kt综采工作面年推进度1426m,年掘进量为3500m
掘进平均纯煤断面为10
4m2,掘进煤量:Q掘=3500×10
40/1000=50
960t/a
则矿井生产能力为:Q矿=Q采+Q掘=947
075+50
960=998
035kt满足矿井0
90Mt/a的设计生产能力要求
该工作面储量为98
7万吨,服务年限为13个月,可以满足90万吨矿井的要求,实现矿井“一井一面”的要求

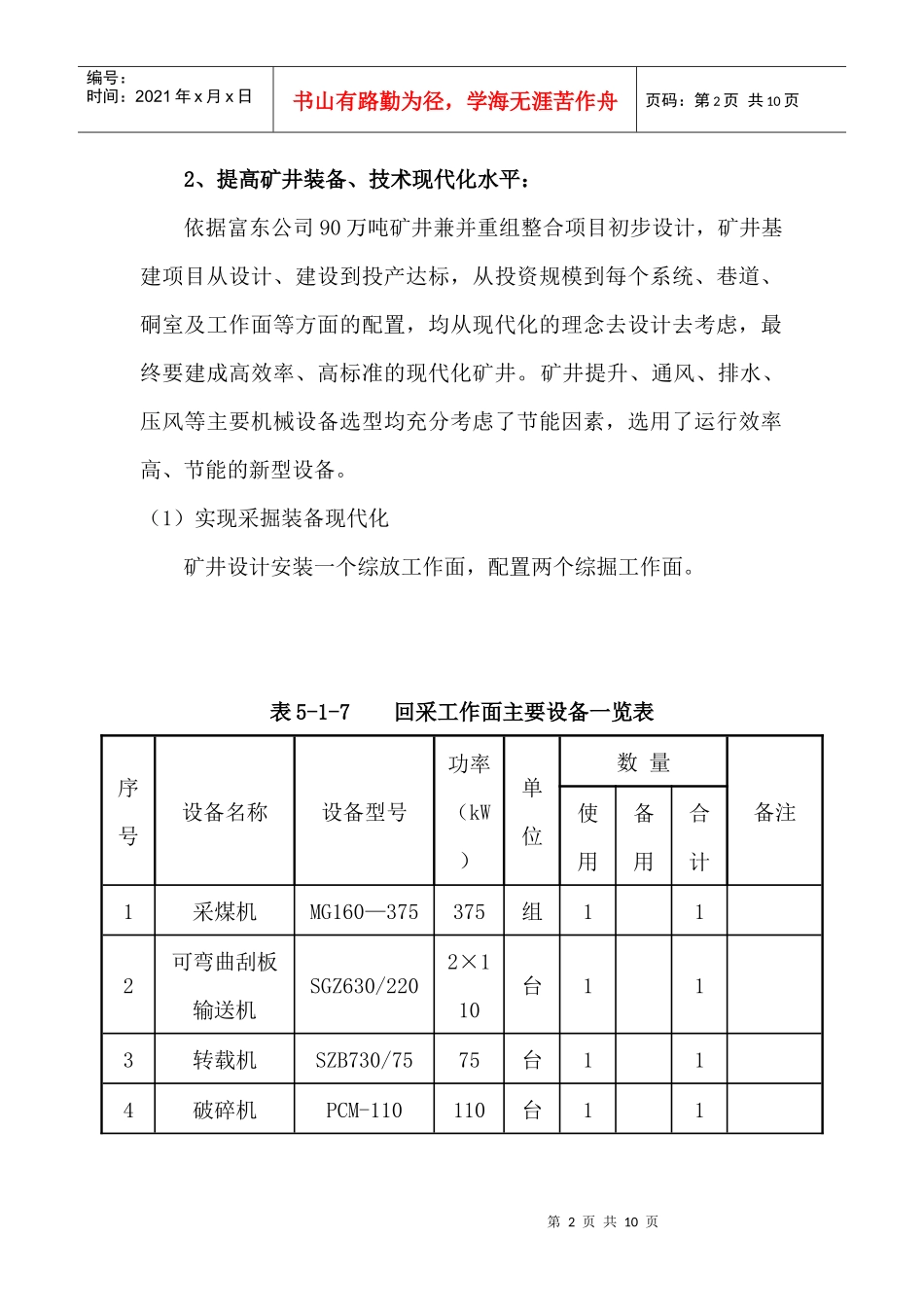

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页2、提高矿井装备、技术现代化水平:依据富东公司90万吨矿井兼并重组整合项目初步设计,矿井基建项目从设计、建设到投产达标,从投资规模到每个系统、巷道、硐室及工作面等方面的配置,均从现代化的理念去设计去考虑,最终要建成高效率、高标准的现代化矿井
矿井提升、通风、排水、压风等主要机械设备选型均充分考虑了节能因素,选用了运行效率高、节能的新型设备

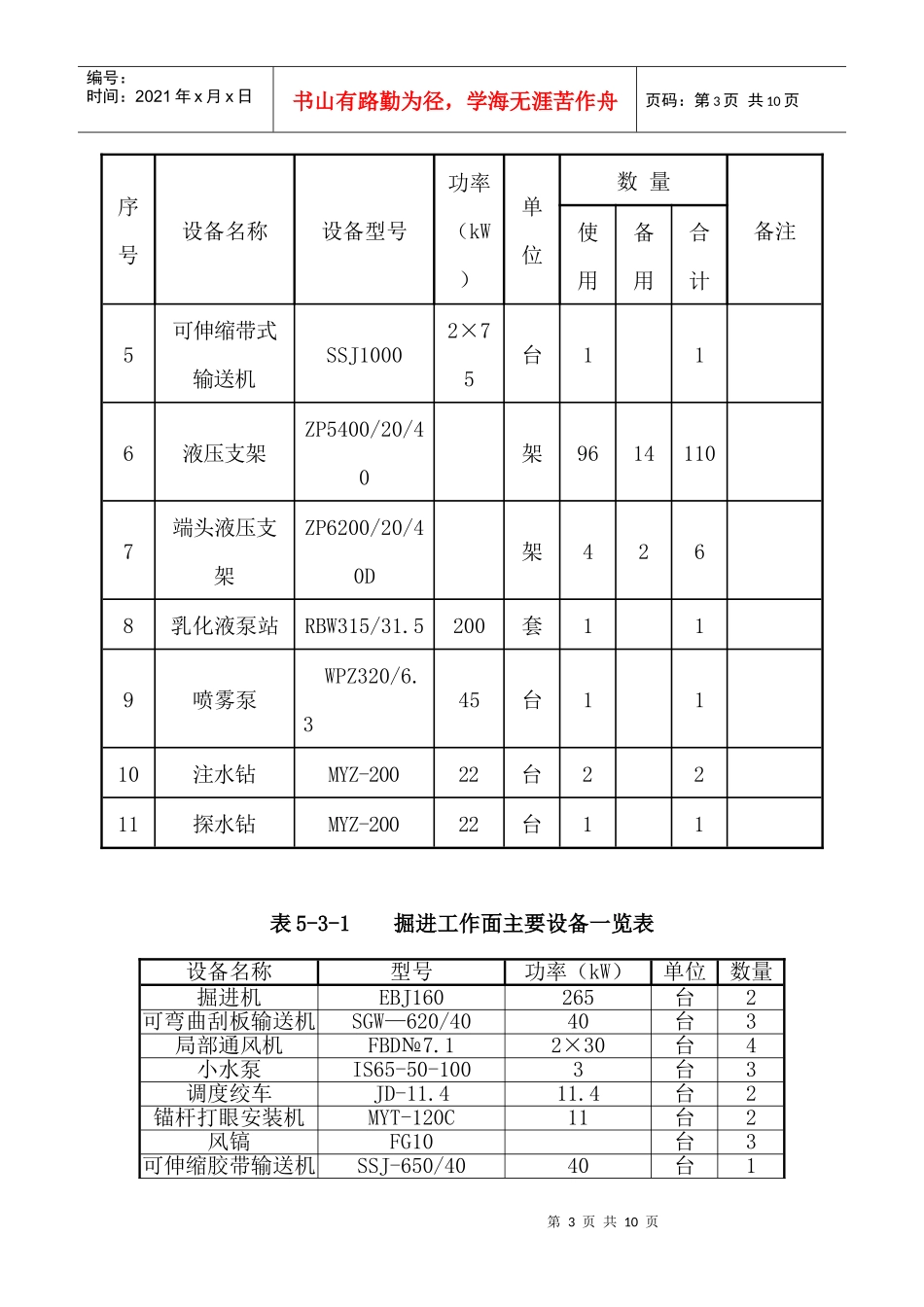

(1)实现采掘装备现代化矿井设计安装一个综放工作面,配置两
