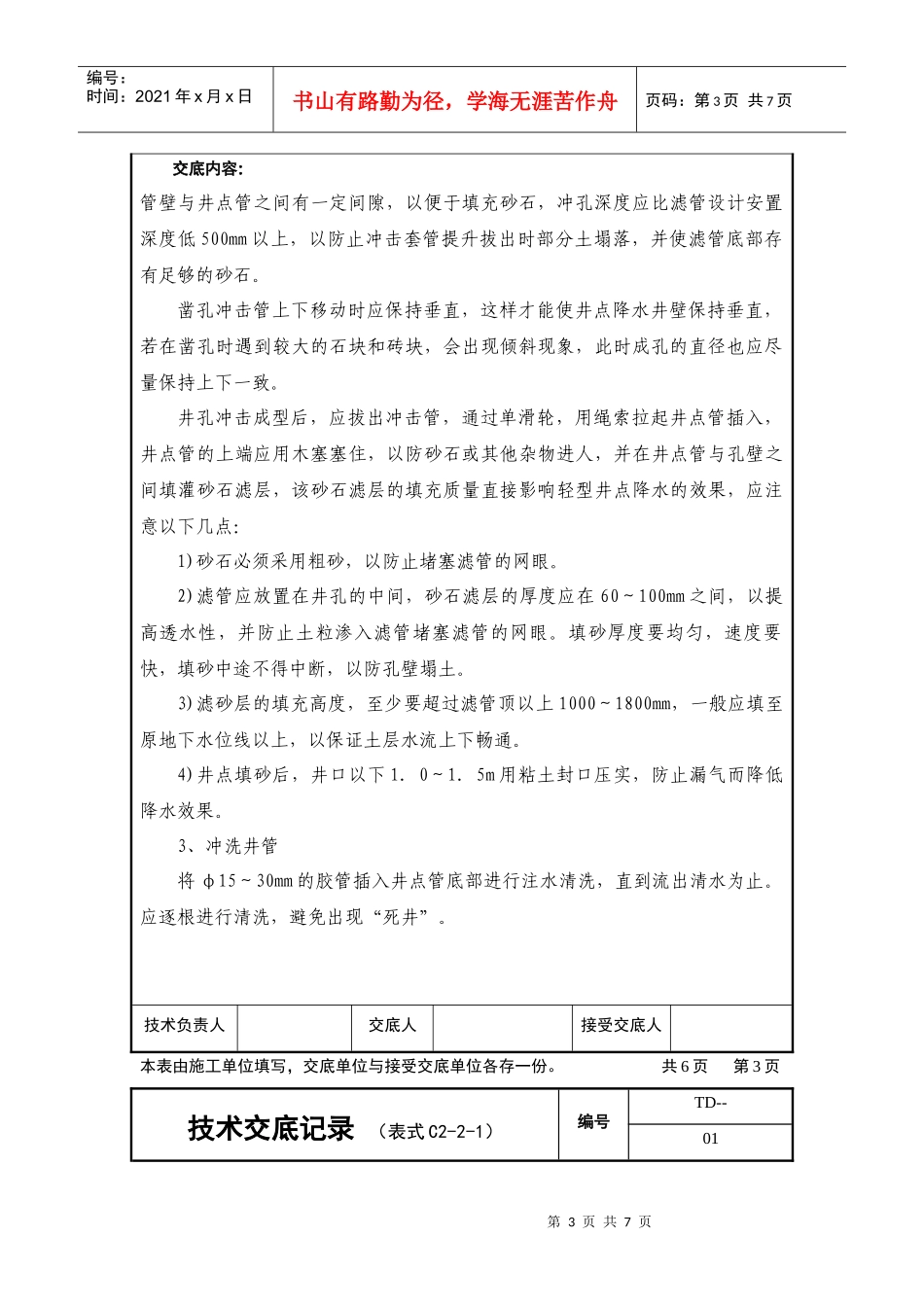

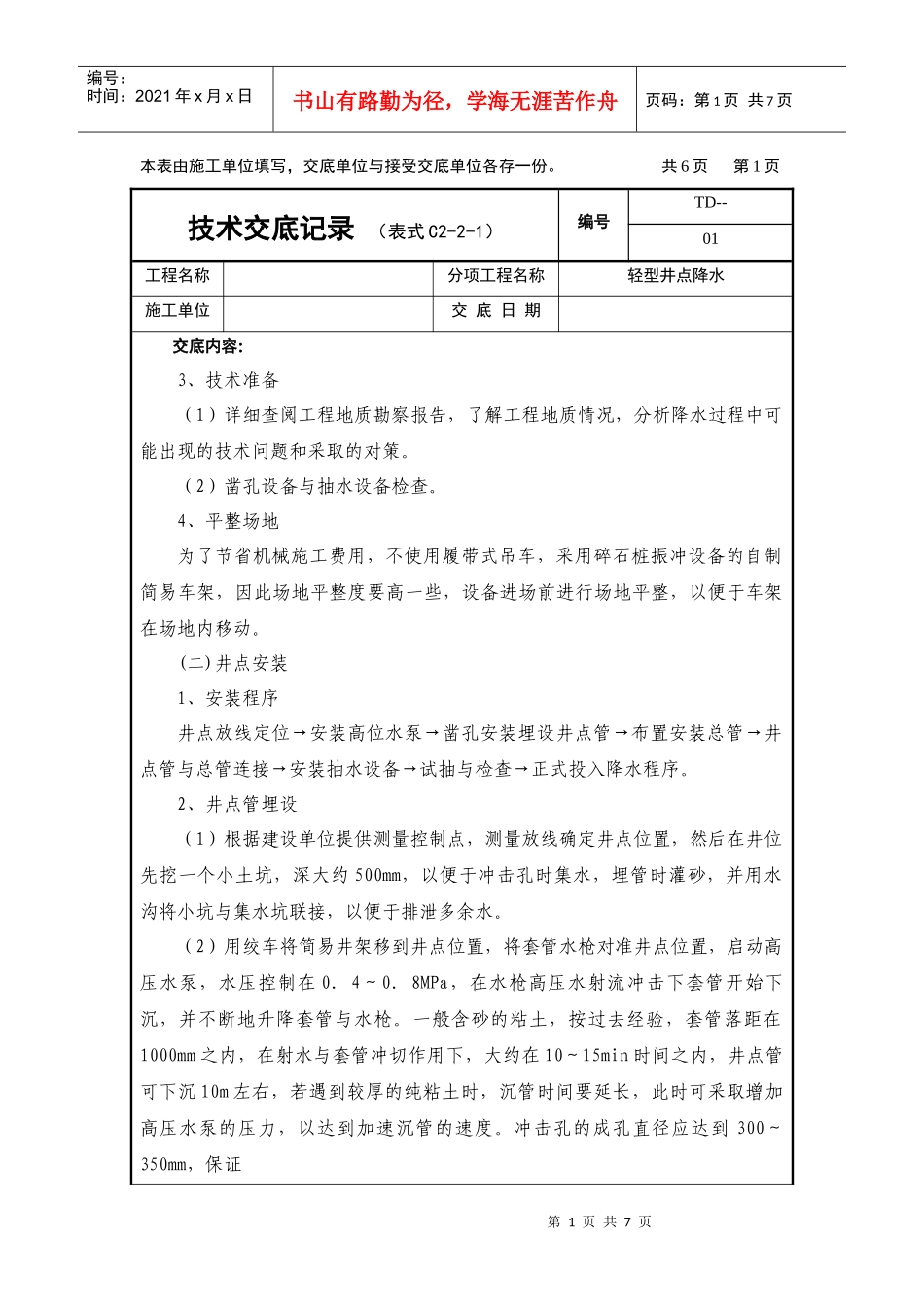

共6页第1页技术交底记录(表式C2-2-1)编号TD--01工程名称分项工程名称轻型井点降水施工单位交底日期交底内容:3、技术准备(1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和采取的对策
(2)凿孔设备与抽水设备检查
4、平整场地为了节省机械施工费用,不使用履带式吊车,采用碎石桩振冲设备的自制简易车架,因此场地平整度要高一些,设备进场前进行场地平整,以便于车架在场地内移动
(二)井点安装1、安装程序井点放线定位→安装高位水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序
2、井点管埋设(1)根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑联接,以便于排泄多余水
(2)用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在0.4~0.8MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪
一般含砂的粘土,按过去经验,套管落距在1000mm之内,在射水与套管冲切作用下,大约在10~15min时间之内,井点管可下沉10m左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可采取增加高压水泵的压力,以达到加速沉管的速度
冲击孔的成孔直径应达到300~350mm,保证第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份
