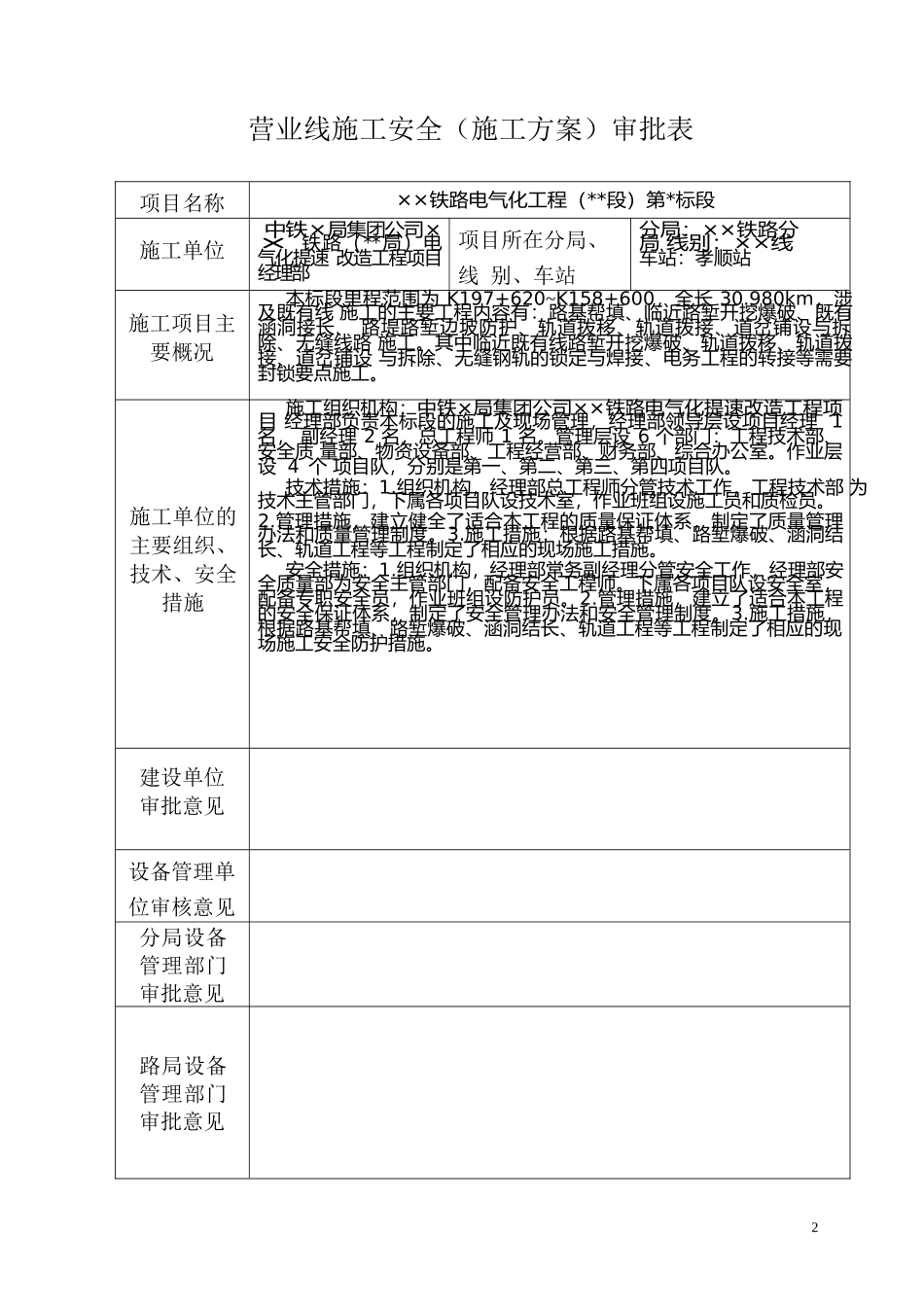

营业线施工安全审批单××分局项目名称施工单位施工里程审批意见线路主管月日路基主管月日桥隧主管月日安全主管月日负责人(签字)月日营业线施工安全(施工方案)审批表项目名称××铁路电气化工程(**段)第*标段施工单位中铁×局集团公司××铁路(**局)电气化提速改造工程项目经理部项目所在分局、线别、车站分局:××铁路分局线别:××线车站:孝顺站施工项目主要概况本标段里程范围为K197+620~K158+600,全长30
980km,涉及既有线施工的主要工程内容有:路基帮填、临近路堑开挖爆破、既有涵洞接长、路堤路堑边坡防护、轨道拨移、轨道拨接、道岔铺设与拆除、无缝线路施工
其中临近既有线路堑开挖爆破、轨道拨移、轨道拨接、道岔铺设与拆除、无缝钢轨的锁定与焊接、电务工程的转接等需要封锁要点施工
施工单位的主要组织、技术、安全措施施工组织机构:中铁×局集团公司××铁路电气化提速改造工程项目经理部负责本标段的施工及现场管理,经理部领导层设项目经理1名,副经理2名,总工程师1名
管理层设6个部门:工程技术部、安全质量部、物资设备部、工程经营部、财务部、综合办公室
作业层设4个项目队,分别是第一、第二、第三、第四项目队
技术措施:1
组织机构,经理部总工程师分管技术工作,工程技术部为技术主管部门,下属各项目队设技术室,作业班组设施工员和质检员
管理措施,建立健全了适合本工程的质量保证体系,制定了质量管理办法和质量管理制度
施工措施:根据路基帮填、路堑爆破、涵洞结长、轨道工程等工程制定了相应的现场施工措施
安全措施:1
组织机构,经理部常务副经理分管安全工作,经理部安全质量部为安全主管部门,配备安全工程师
下属各项目队设安全室,配备专职安全员,作业班组设防护员
管理措施,建立了适合本工程的安全保证体系,制定了安全管理办法和安全管理制度
施工措施,根据路基帮填、路堑爆破、涵洞结长、轨
