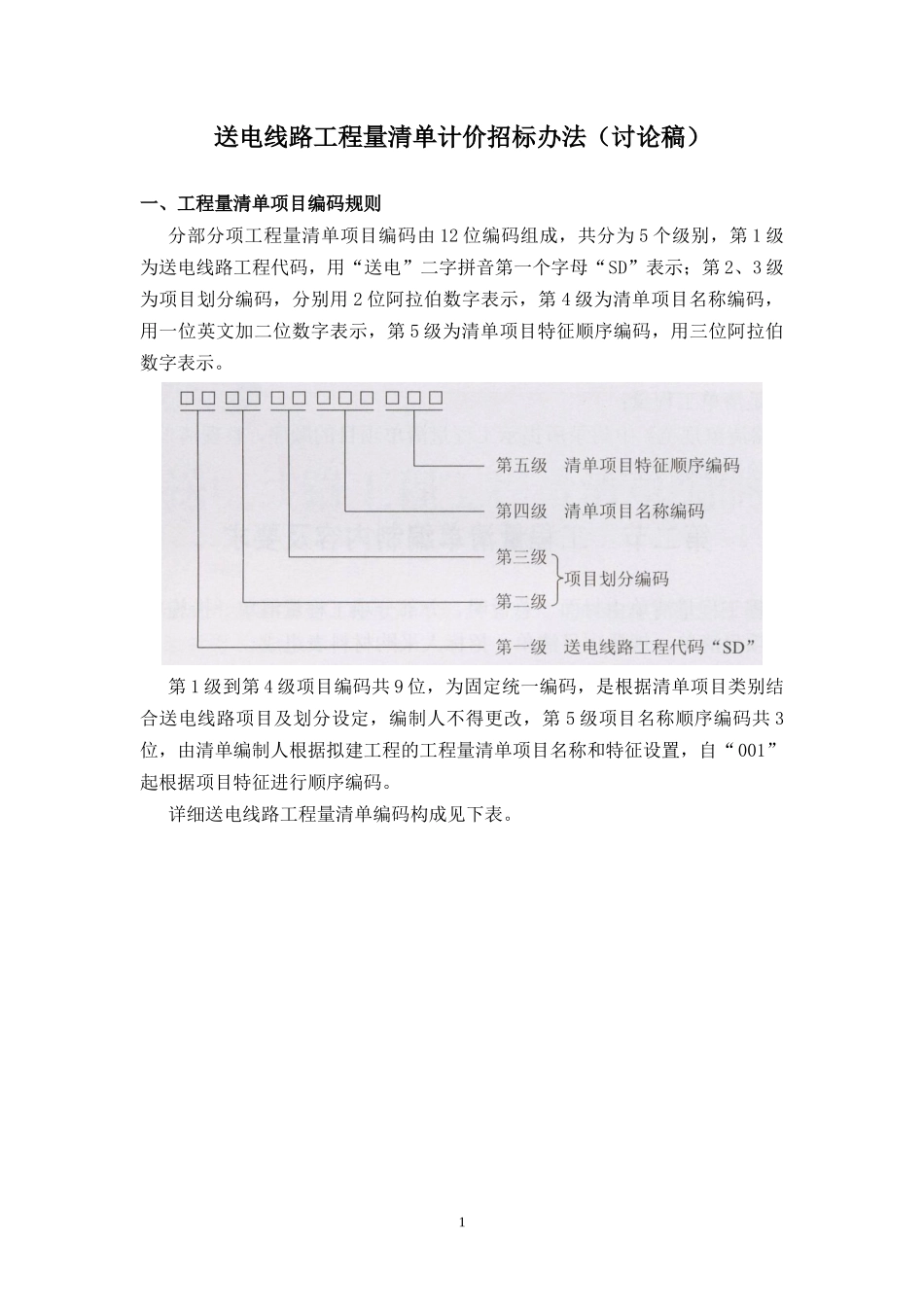

送电线路工程量清单计价招标办法(讨论稿)一、工程量清单项目编码规则分部分项工程量清单项目编码由12位编码组成,共分为5个级别,第1级为送电线路工程代码,用“送电”二字拼音第一个字母“SD”表示;第2、3级为项目划分编码,分别用2位阿拉伯数字表示,第4级为清单项目名称编码,用一位英文加二位数字表示,第5级为清单项目特征顺序编码,用三位阿拉伯数字表示
第1级到第4级项目编码共9位,为固定统一编码,是根据清单项目类别结合送电线路项目及划分设定,编制人不得更改,第5级项目名称顺序编码共3位,由清单编制人根据拟建工程的工程量清单项目名称和特征设置,自“001”起根据项目特征进行顺序编码
详细送电线路工程量清单编码构成见下表

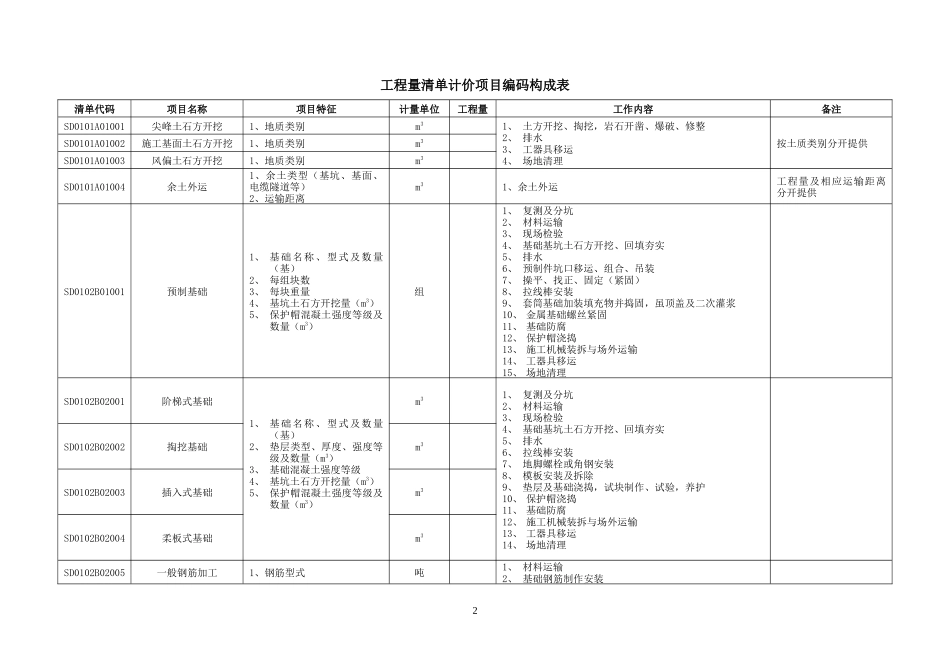

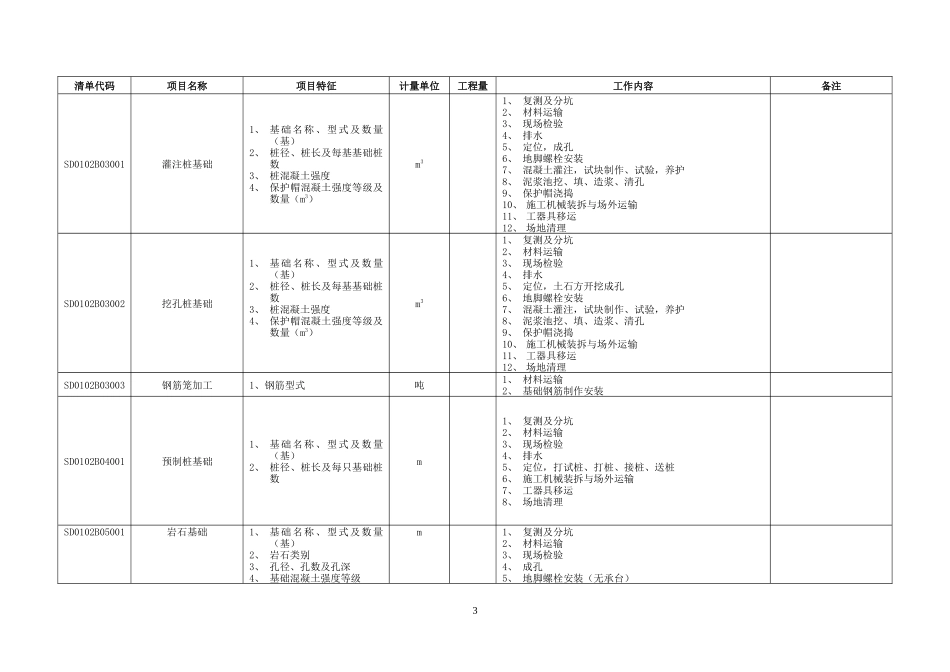

1工程量清单计价项目编码构成表清单代码项目名称项目特征计量单位工程量工作内容备注SD0101A01001尖峰土石方开挖1、地质类别m31、土方开挖、掏挖,岩石开凿、爆破、修整2、排水3、工器具移运4、场地清理按土质类别分开提供SD0101A01002施工基面土石方开挖1、地质类别m3SD0101A01003风偏土石方开挖1、地质类别m3SD0101A01004余土外运1、余土类型(基坑、基面、电缆隧道等)2、运输距离m31、余土外运工程量及相应运输距离分开提供SD0102B01001预制基础1、基础名称、型式及数量(基)2、每组块数3、每块重量4、基坑土石方开挖量(m3)5、保护帽混凝土强度等级及数量(m3)组1、复测及分坑2、材料运输3、现场检验4、基础基坑土石方开挖、回填夯实5、排水6、预制件坑口移运、组合、吊装7、操平、找正、固定(紧固)8、拉线棒安装9、套筒基础加装填充物并捣固,虽顶盖及二次灌浆10、金属基础螺丝紧固11、基础防腐12、保护帽浇捣13、施工机械装拆与场外运输14、工器具移运15、场地清理SD0102B02001阶梯式基础1、基础名称、型式及
