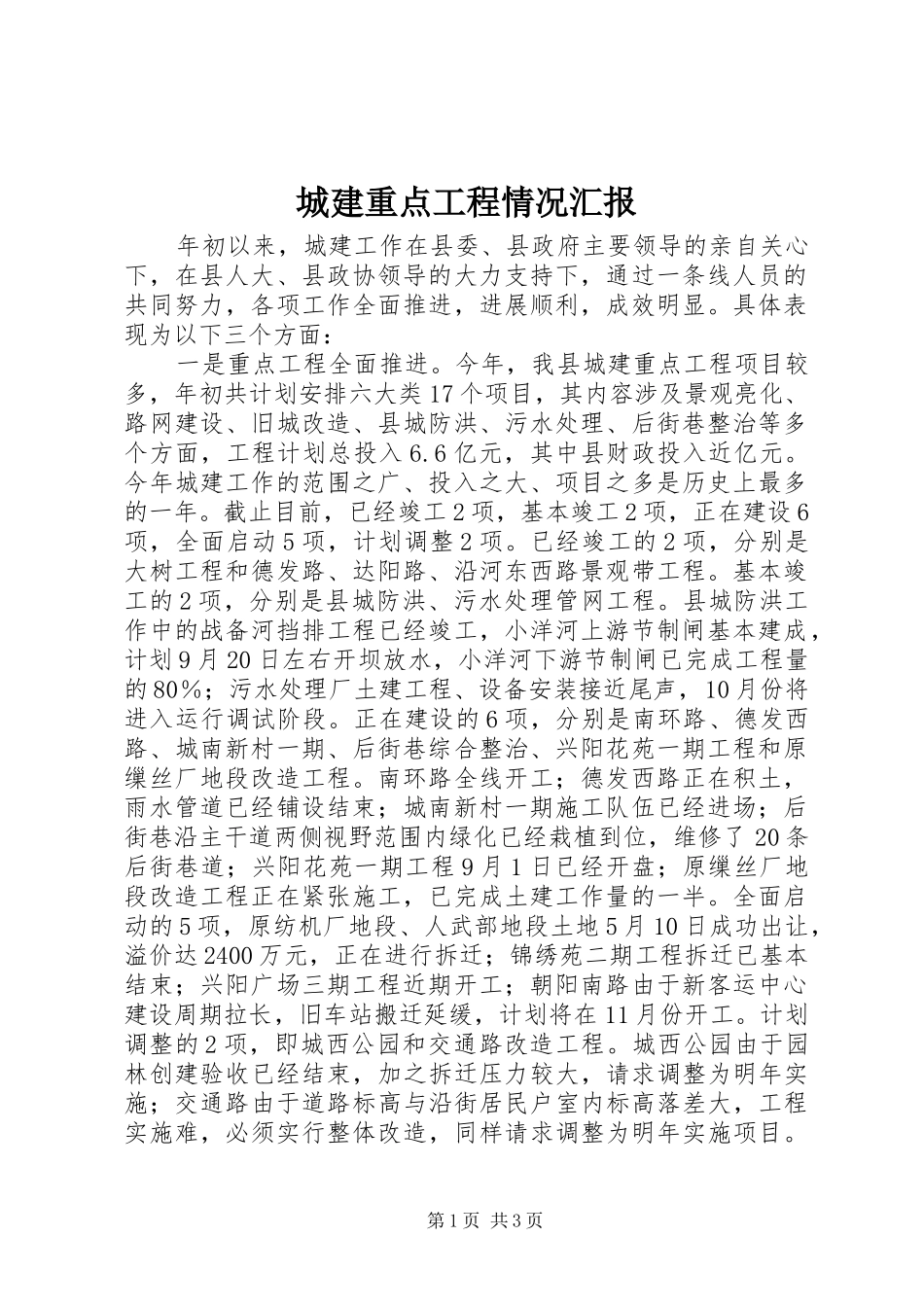

城建重点工程情况汇报年初以来,城建工作在县委、县政府主要领导的亲自关心下,在县人大、县政协领导的大力支持下,通过一条线人员的共同努力,各项工作全面推进,进展顺利,成效明显
具体表现为以下三个方面:一是重点工程全面推进
今年,我县城建重点工程项目较多,年初共计划安排六大类17个项目,其内容涉及景观亮化、路网建设、旧城改造、县城防洪、污水处理、后街巷整治等多个方面,工程计划总投入6
6亿元,其中县财政投入近亿元
今年城建工作的范围之广、投入之大、项目之多是历史上最多的一年
截止目前,已经竣工2项,基本竣工2项,正在建设6项,全面启动5项,计划调整2项
已经竣工的2项,分别是大树工程和德发路、达阳路、沿河东西路景观带工程
基本竣工的2项,分别是县城防洪、污水处理管网工程
县城防洪工作中的战备河挡排工程已经竣工,小洋河上游节制闸基本建成,计划9月20日左右开坝放水,小洋河下游节制闸已完成工程量的80%;污水处理厂土建工程、设备安装接近尾声,10月份将进入运行调试阶段
正在建设的6项,分别是南环路、德发西路、城南新村一期、后街巷综合整治、兴阳花苑一期工程和原缫丝厂地段改造工程
南环路全线开工;德发西路正在积土,雨水管道已经铺设结束;城南新村一期施工队伍已经进场;后街巷沿主干道两侧视野范围内绿化已经栽植到位,维修了20条后街巷道;兴阳花苑一期工程9月1日已经开盘;原缫丝厂地段改造工程正在紧张施工,已完成土建工作量的一半
全面启动的5项,原纺机厂地段、人武部地段土地5月10日成功出让,溢价达2400万元,正在进行拆迁;锦绣苑二期工程拆迁已基本结束;兴阳广场三期工程近期开工;朝阳南路由于新客运中心建设周期拉长,旧车站搬迁延缓,计划将在11月份开工
计划调整的2项,即城西公园和交通路改造工程
城西公园由于园林创建验收已经结束,加之拆迁压力较大,请求调整为明年实施;交通路由于道路标高与沿街居民
