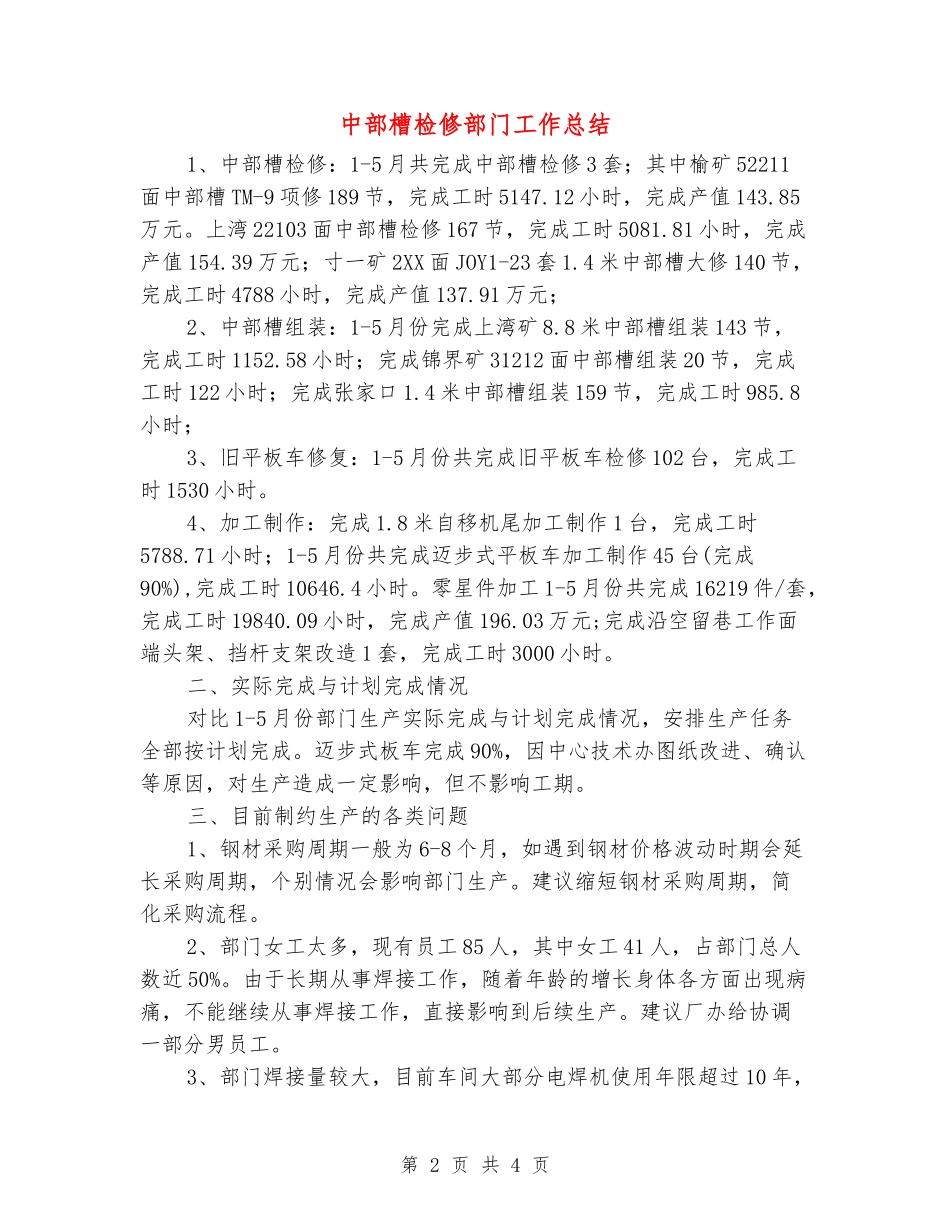

第1页共4页中部槽检修部门工作总结中部槽检修部门工作总结1、中部槽检修:1-5月共完成中部槽检修3套;其中榆矿52211面中部槽TM-9项修189节,完成工时5147
12小时,完成产值143
上湾22103面中部槽检修167节,完成工时5081
81小时,完成产值154
39万元;寸一矿2XX面JOY1-23套1
4米中部槽大修140节,完成工时4788小时,完成产值137
91万元;2、中部槽组装:1-5月份完成上湾矿8
8米中部槽组装143节,完成工时1152
58小时;完成锦界矿31212面中部槽组装20节,完成工时122小时;完成张家口1
4米中部槽组装159节,完成工时985
8小时;3、旧平板车修复:1-5月份共完成旧平板车检修102台,完成工时1530小时
4、加工制作:完成1
8米自移机尾加工制作1台,完成工时5788
71小时;1-5月份共完成迈步式平板车加工制作45台(完成90%),完成工时10646
零星件加工1-5月份共完成16219件/套,完成工时19840
09小时,完成产值196
03万元;完成沿空留巷工作面端头架、挡杆支架改造1套,完成工时3000小时
二、实际完成与计划完成情况对比1-5月份部门生产实际完成与计划完成情况,安排生产任务全部按计划完成
迈步式板车完成90%,因中心技术办图纸改进、确认等原因,对生产造成一定影响,但不影响工期

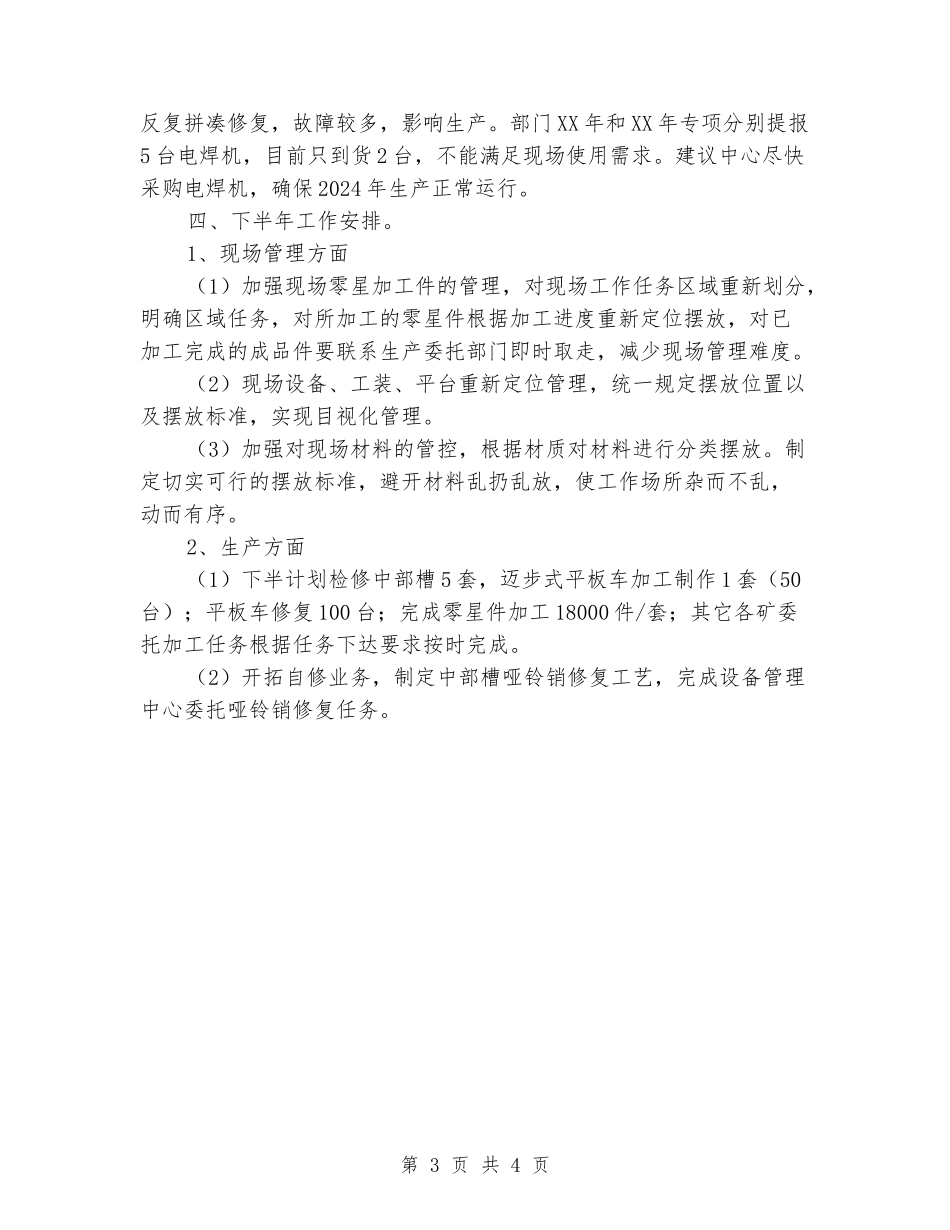

三、目前制约生产的各类问题1、钢材采购周期一般为6-8个月,如遇到钢材价格波动时期会延长采购周期,个别情况会影响部门生产
建议缩短钢材采购周期,简化采购流程
2、部门女工太多,现有员工85人,其中女工41人,占部门总人数近50%
由于长期从事焊接工作,随着年龄的增长身体各方面出现病痛,不能继续从事焊接工作,直接影响到后续生产
建议厂办给协调一部分男员工
3、部门焊接量较大,目前车间大部分
