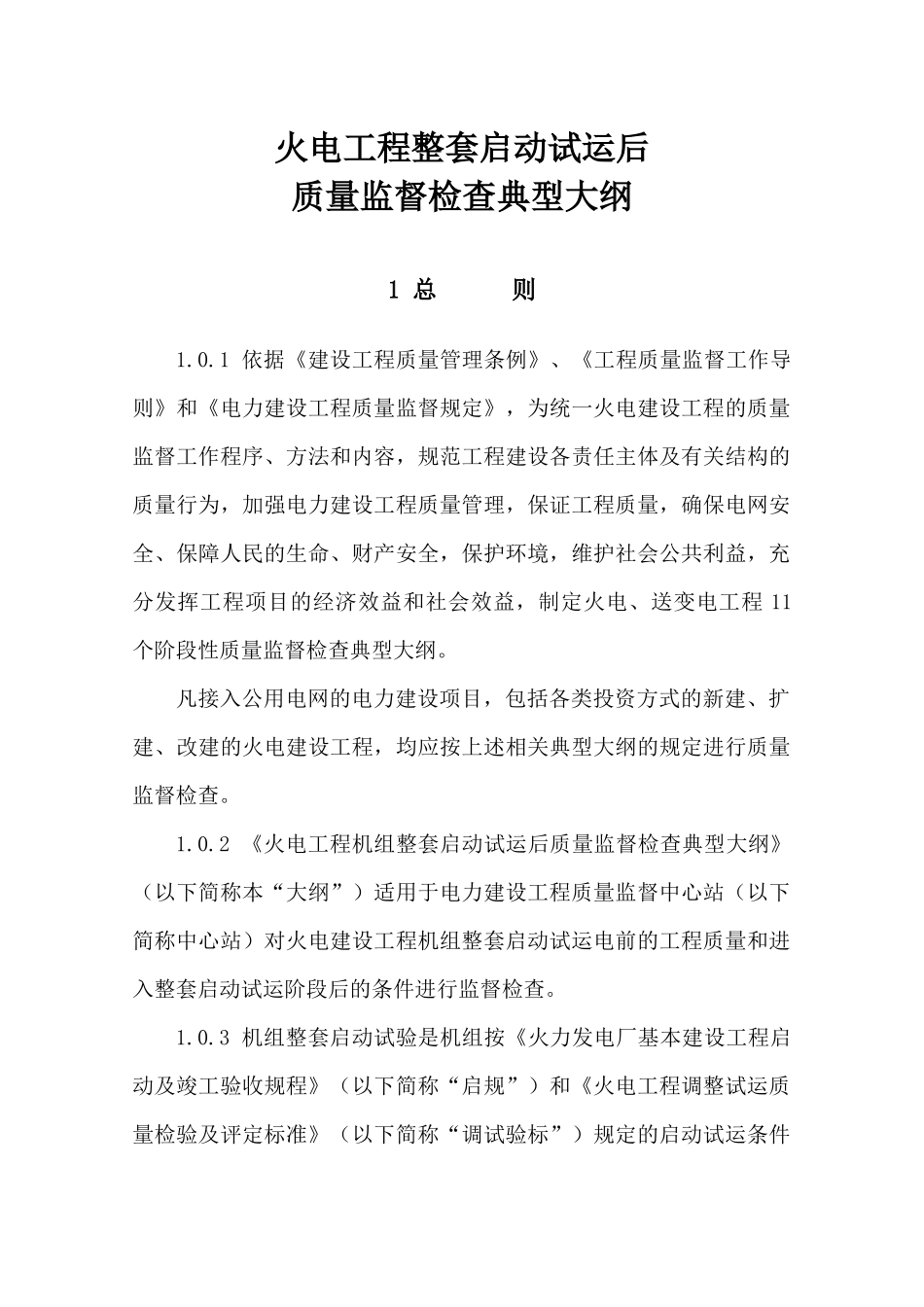

火电工程整套启动试运后质量监督检查典型大纲1总则1
1依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一火电建设工程的质量监督工作程序、方法和内容,规范工程建设各责任主体及有关结构的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全、保障人民的生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定火电、送变电工程11个阶段性质量监督检查典型大纲
凡接入公用电网的电力建设项目,包括各类投资方式的新建、扩建、改建的火电建设工程,均应按上述相关典型大纲的规定进行质量监督检查
2《火电工程机组整套启动试运后质量监督检查典型大纲》(以下简称本“大纲”)适用于电力建设工程质量监督中心站(以下简称中心站)对火电建设工程机组整套启动试运电前的工程质量和进入整套启动试运阶段后的条件进行监督检查
3机组整套启动试验是机组按《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”)和《火电工程调整试运质量检验及评定标准》(以下简称“调试验标”)规定的启动试运条件调试工作内容和质量标准,完成空负荷调试、带负荷调试和满负荷试运等三个阶段全部调试工作的全过程;是对机组相关的建筑、安装工程的设计、设备和施工质量的动态考核;也是对机组调试试验工作质量的考核
机组整套启动试运后的质量监督检查,是判定工程质量是否符合设计规定,符合国家和行业的相关标准,能否保证机组安全、可靠、稳定地移交生产的重要环节和手段
4质量监督检查以重点抽查的方法进行
检查工程建设各责任主体质量行为时,对火电工程各“大纲”中重复性的条款一般只抽查一次
凡经检查符合规定、在后续工程中又未发生情况变化者,一般不再重复检查
5根据工程设计中采用新设备和新技术的具体情况,电力建设质量监督中心站(以下简称中心站)可结合工
