质量监督情况汇报质量监督检查整改情况汇报1

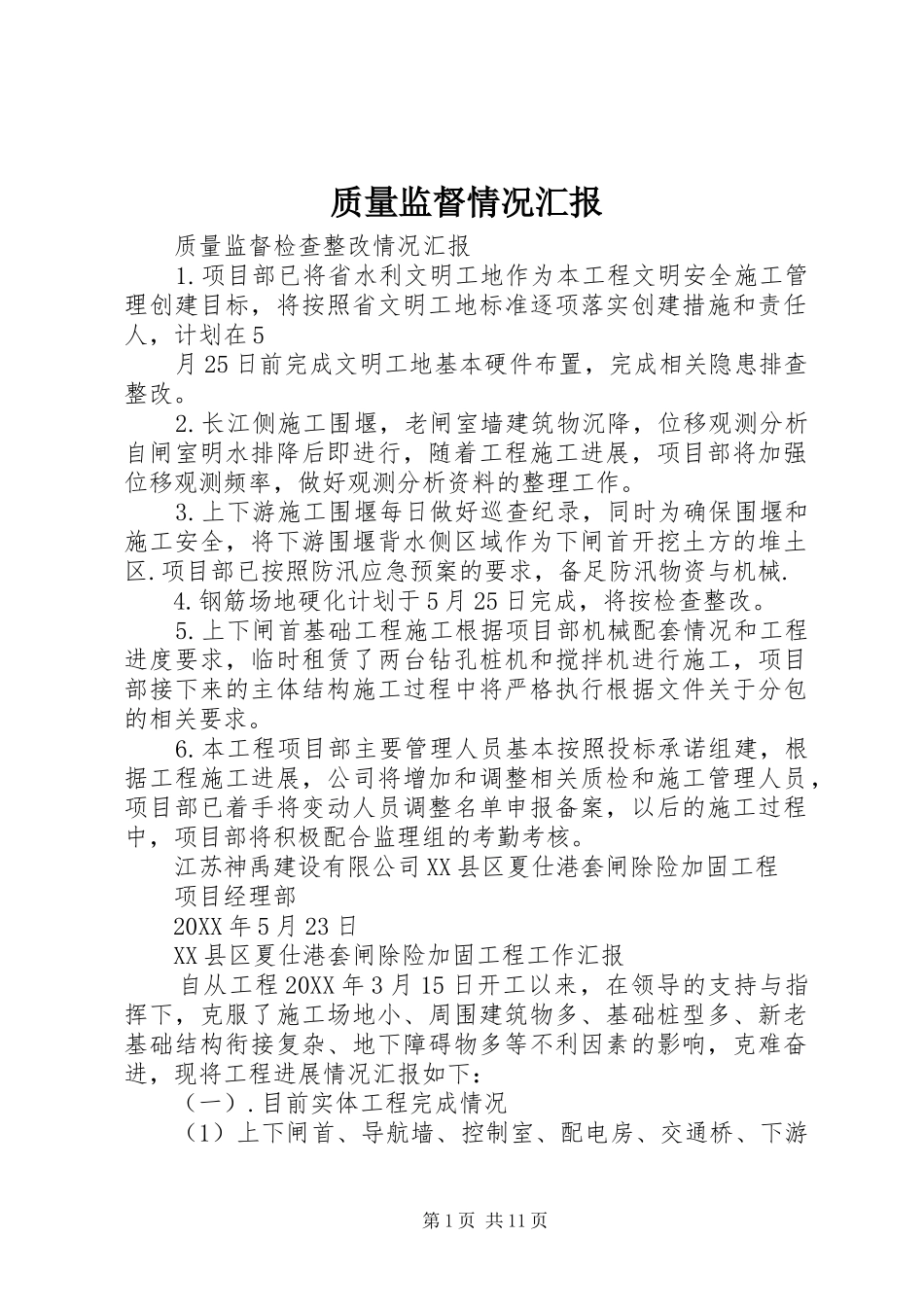

项目部已将省水利文明工地作为本工程文明安全施工管理创建目标,将按照省文明工地标准逐项落实创建措施和责任人,计划在5月25日前完成文明工地基本硬件布置,完成相关隐患排查整改
长江侧施工围堰,老闸室墙建筑物沉降,位移观测分析自闸室明水排降后即进行,随着工程施工进展,项目部将加强位移观测频率,做好观测分析资料的整理工作
上下游施工围堰每日做好巡查纪录,同时为确保围堰和施工安全,将下游围堰背水侧区域作为下闸首开挖土方的堆土区
项目部已按照防汛应急预案的要求,备足防汛物资与机械
钢筋场地硬化计划于5月25日完成,将按检查整改
上下闸首基础工程施工根据项目部机械配套情况和工程进度要求,临时租赁了两台钻孔桩机和搅拌机进行施工,项目部接下来的主体结构施工过程中将严格执行根据文件关于分包的相关要求
本工程项目部主要管理人员基本按照投标承诺组建,根据工程施工进展,公司将增加和调整相关质检和施工管理人员,项目部已着手将变动人员调整名单申报备案,以后的施工过程中,项目部将积极配合监理组的考勤考核
江苏神禹建设有限公司XX县区夏仕港套闸除险加固工程项目经理部20XX年5月23日XX县区夏仕港套闸除险加固工程工作汇报自从工程20XX年3月15日开工以来,在领导的支持与指挥下,克服了施工场地小、周围建筑物多、基础桩型多、新老基础结构衔接复杂、地下障碍物多等不利因素的影响,克难奋进,现将工程进展情况汇报如下:(一)

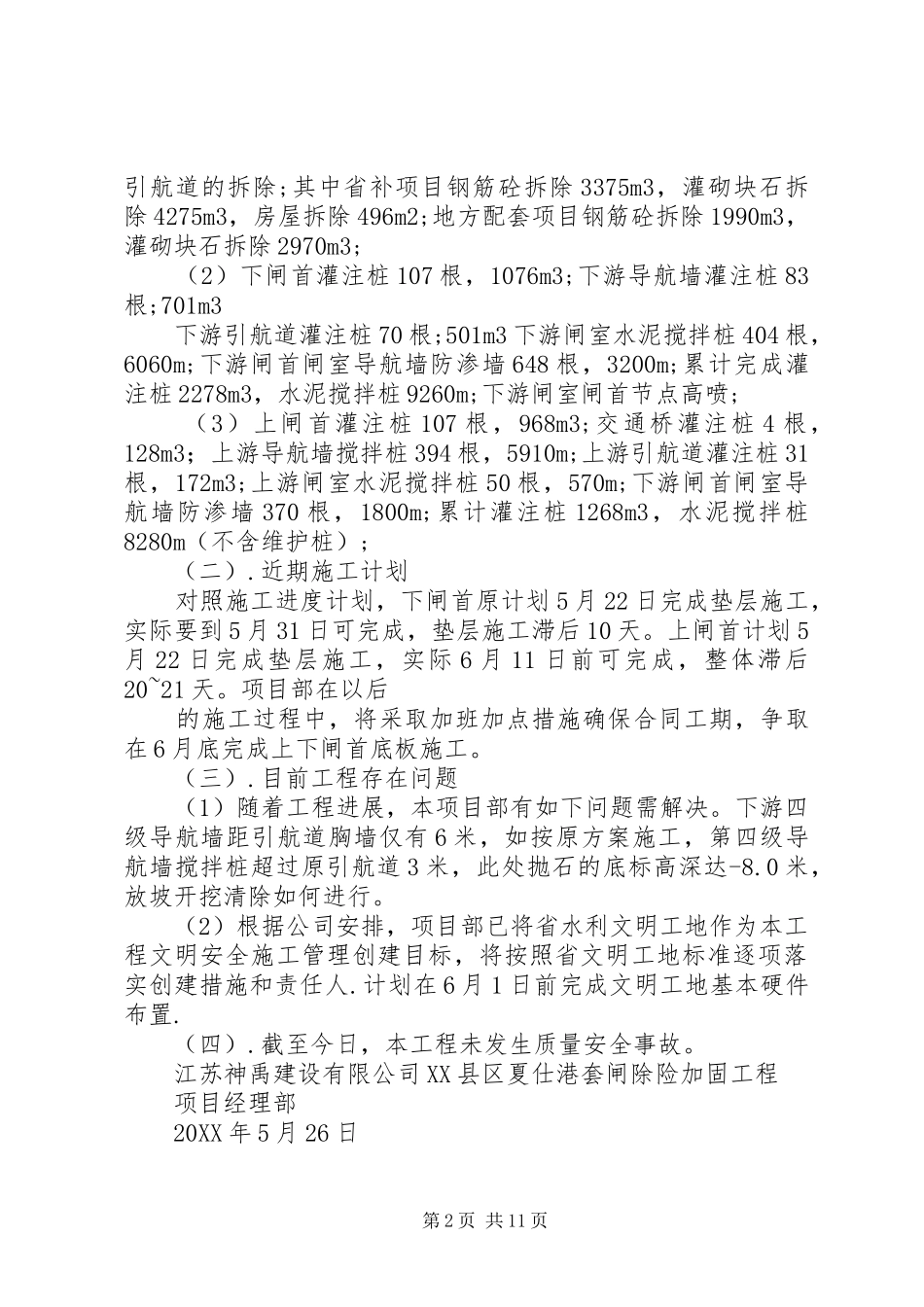

目前实体工程完成情况(1)上下闸首、导航墙、控制室、配电房、交通桥、下游第1页共11页引航道的拆除;其中省补项目钢筋砼拆除3375m3,灌砌块石拆除4275m3,房屋拆除496m2;地方配套项目钢筋砼拆除1990m3,灌砌块石拆除2970m3;(2)下闸首灌注桩107根,1076m3;下游导航墙灌注桩83根;701m3下游引航道灌
