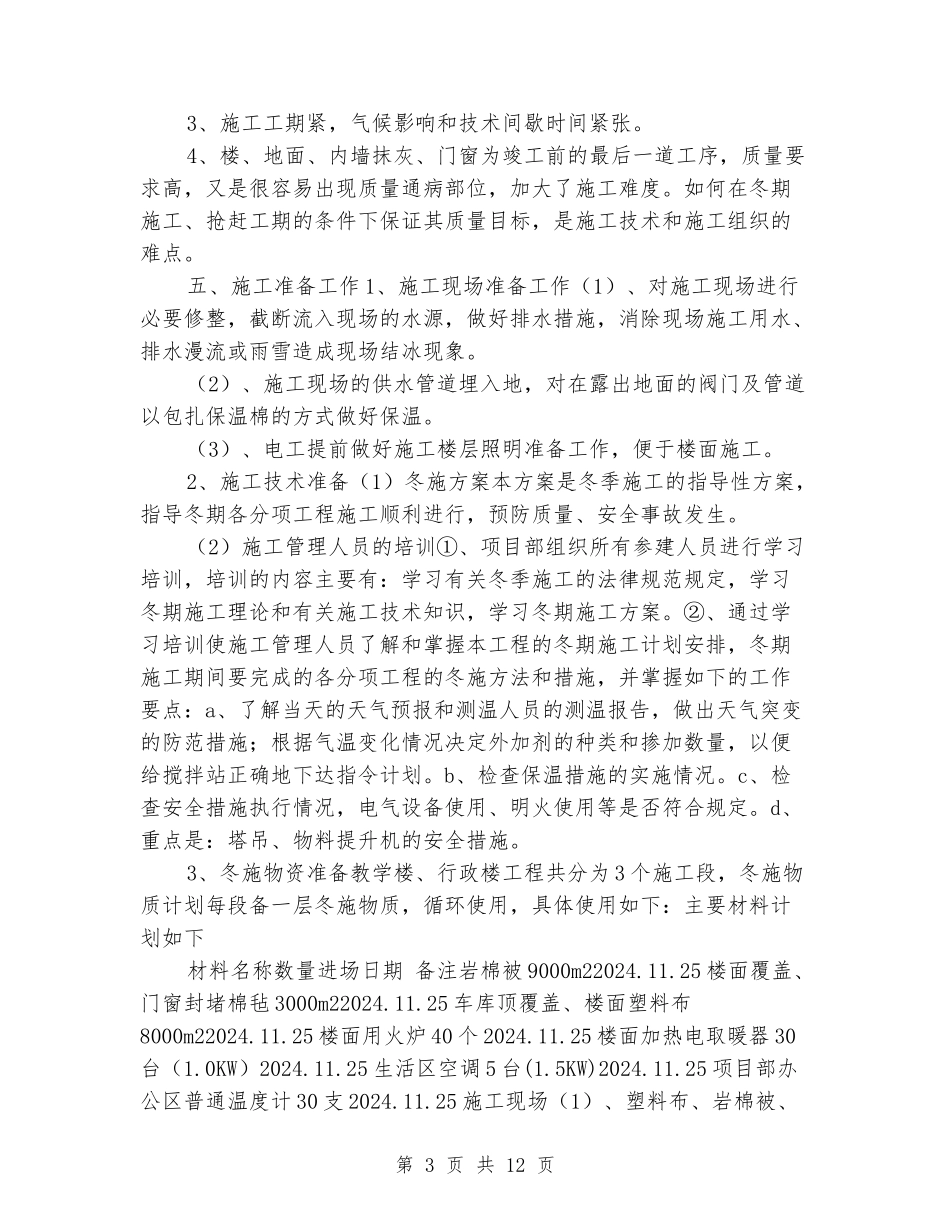

第1页共12页中学装饰装修冬季施工方案姓名:XXX学校:XXX时间:XXX中学装饰装修冬季施工方案一、编制说明本方案为施工组织设计和各工序技术交底的配套方案,作为冬季施工时指导性方案。二、编制依据1、工程施工设计图;2、工程施工总工期安排;3、《建筑工程冬期施工规程》(JGJ104-97);4、《混凝土结构工程施工及验收法律规范》(GB50204-2024);5、《建筑地面工程施工质量验收法律规范》(GB50209-2024);6、《装饰装修工程施工质量验收法律规范》(GB50210-2001);7、《建筑给水、排水与采暖工程施工质量验收法律规范》(GB50242-2024);8、中华人民共和国行业标准JGJ104-97《建筑工程冬期施工法律规范》9、中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收法律规范》10、中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》三、工程概况及山东省冬期气温特点本工程为绿地国际花都A3项目二期教学楼、行政楼工程。位于济南市槐荫区张庄村,党杨路东侧,刘长山路南侧。建筑面积为:9352.40m2、建设单位为绿地地产(济南)腊山有限公司、设计单位青岛东盛建筑设计事务所、监理单位为山东泉景工程咨询有限公司、监督单位为济南市建筑工程质量与安全监督站、施工单位为南通德胜建筑安装工程有限公司济南分公司。《建筑工程冬期施工规程》第1.0.3,“当室外日平均气温连续5d稳定低于5℃即进行入冬期施工:当室外日平均气温连续5d高于5℃时解除冬期施工”。根据这一规定和山东省气象台1951~1980年的统计资料,济南市日平均气温稳定低于5℃的初冬日期为当年的11月15日至次年的3月15日,总计天数为120天。四、工程冬施特点和难点1、冬季施工的工程包括教学楼、行政楼:地面工程、内墙抹灰、门窗工程、内墙墙地砖镶贴、外墙保温以及外墙面砖镶贴等。2、根据合同要求,本工程2024年9月20日开工,2024年5月19日竣工。因工期较紧,为保证工期,装饰装修中的部分分项工程安排在冬季施工,鉴于冬期施工的工程量较大,本方案所采纳的措施涵盖冬季施工内容。第2页共12页3、施工工期紧,气候影响和技术间歇时间紧张。4、楼、地面、内墙抹灰、门窗为竣工前的最后一道工序,质量要求高,又是很容易出现质量通病部位,加大了施工难度。如何在冬期施工、抢赶工期的条件下保证其质量目标,是施工技术和施工组织的难点。五、施工准备工作1、施工现场准备工作(1)、对施工现场进行必要修整,截断流入现场的水源,做好排水措施,消除现场施工用水、排水漫流或雨雪造成现场结冰现象。(2)、施工现场的供水管道埋入地,对在露出地面的阀门及管道以包扎保温棉的方式做好保温。(3)、电工提前做好施工楼层照明准备工作,便于楼面施工。2、施工技术准备(1)冬施方案本方案是冬季施工的指导性方案,指导冬期各分项工程施工顺利进行,预防质量、安全事故发生。(2)施工管理人员的培训①、项目部组织所有参建人员进行学习培训,培训的内容主要有:学习有关冬季施工的法律规范规定,学习冬期施工理论和有关施工技术知识,学习冬期施工方案。②、通过学习培训使施工管理人员了解和掌握本工程的冬期施工计划安排,冬期施工期间要完成的各分项工程的冬施方法和措施,并掌握如下的工作要点:a、了解当天的天气预报和测温人员的测温报告,做出天气突变的防范措施;根据气温变化情况决定外加剂的种类和掺加数量,以便给搅拌站正确地下达指令计划。b、检查保温措施的实施情况。c、检查安全措施执行情况,电气设备使用、明火使用等是否符合规定。d、重点是:塔吊、物料提升机的安全措施。3、冬施物资准备教学楼、行政楼工程共分为3个施工段,冬施物质计划每段备一层冬施物质,循环使用,具体使用如下:主要材料计划如下材料名称数量进场日期备注岩棉被9000m22024.11.25楼面覆盖、门窗封堵棉毡3000m22024.11.25车库顶覆盖、楼面塑料布8000m22024.11.25楼面用火炉40个2024.11.25楼面加热电取暖器30台(1.0KW)2024.11.25生活区空调5台(1.5KW)2024.11.25项目部办公区普通温度计30支2024.11.25施工现场(1)、塑料布、岩棉被、第3页共12页棉毡作为楼面冬期施工期间的表面覆盖。生产...
