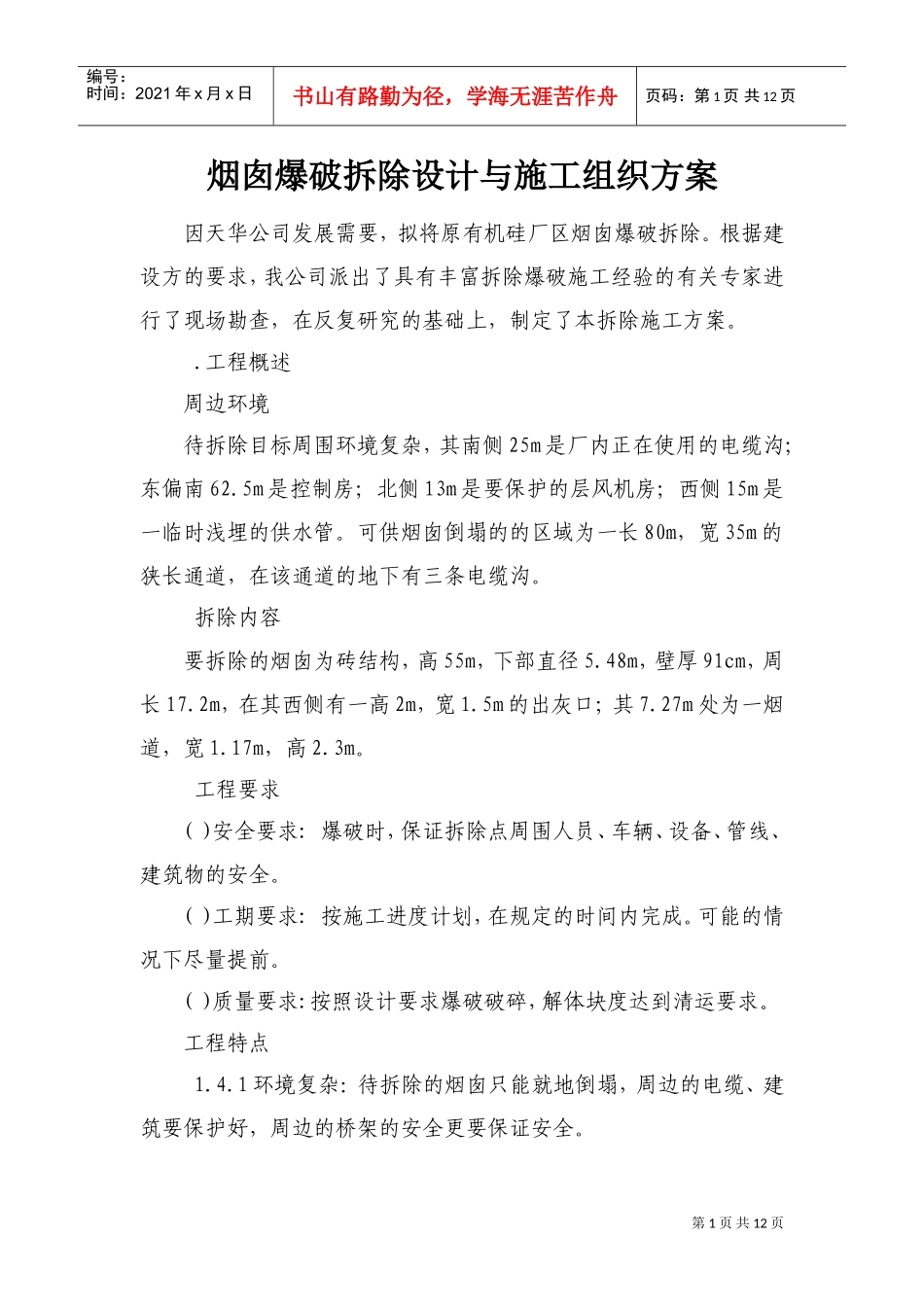

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页烟囱爆破拆除设计与施工组织方案因天华公司发展需要,拟将原有机硅厂区烟囱爆破拆除
根据建设方的要求,我公司派出了具有丰富拆除爆破施工经验的有关专家进行了现场勘查,在反复研究的基础上,制定了本拆除施工方案
工程概述周边环境待拆除目标周围环境复杂,其南侧25m是厂内正在使用的电缆沟;东偏南62
5m是控制房;北侧13m是要保护的层风机房;西侧15m是一临时浅埋的供水管
可供烟囱倒塌的的区域为一长80m,宽35m的狭长通道,在该通道的地下有三条电缆沟
拆除内容要拆除的烟囱为砖结构,高55m,下部直径5
48m,壁厚91cm,周长17
2m,在其西侧有一高2m,宽1
5m的出灰口;其7
27m处为一烟道,宽1
17m,高2
工程要求()安全要求:爆破时,保证拆除点周围人员、车辆、设备、管线、建筑物的安全
()工期要求:按施工进度计划,在规定的时间内完成
可能的情况下尽量提前
()质量要求:按照设计要求爆破破碎,解体块度达到清运要求
1环境复杂:待拆除的烟囱只能就地倒塌,周边的电缆、建筑要保护好,周边的桥架的安全更要保证安全

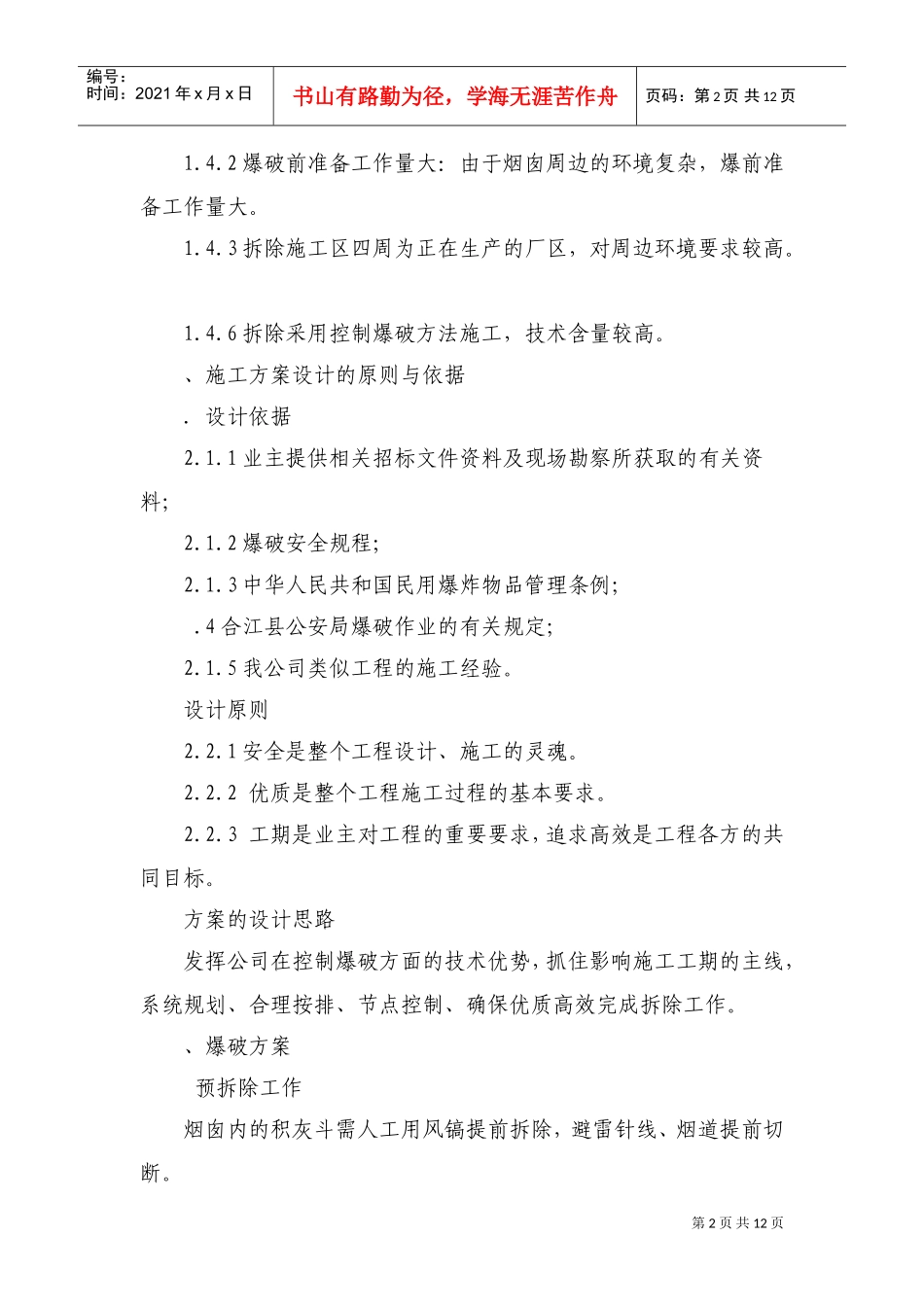

第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页1
2爆破前准备工作量大:由于烟囱周边的环境复杂,爆前准备工作量大
3拆除施工区四周为正在生产的厂区,对周边环境要求较高
6拆除采用控制爆破方法施工,技术含量较高
、施工方案设计的原则与依据.设计依据2
1业主提供相关招标文件资料及现场勘察所获取的有关资料;2
2爆破安全规程;2
3中华人民共和国民用爆炸物品管理条例;
4合江县公安局爆破作业的有关规定;2
5我公司类似工程的施工经验
1安全是整个工程设计
