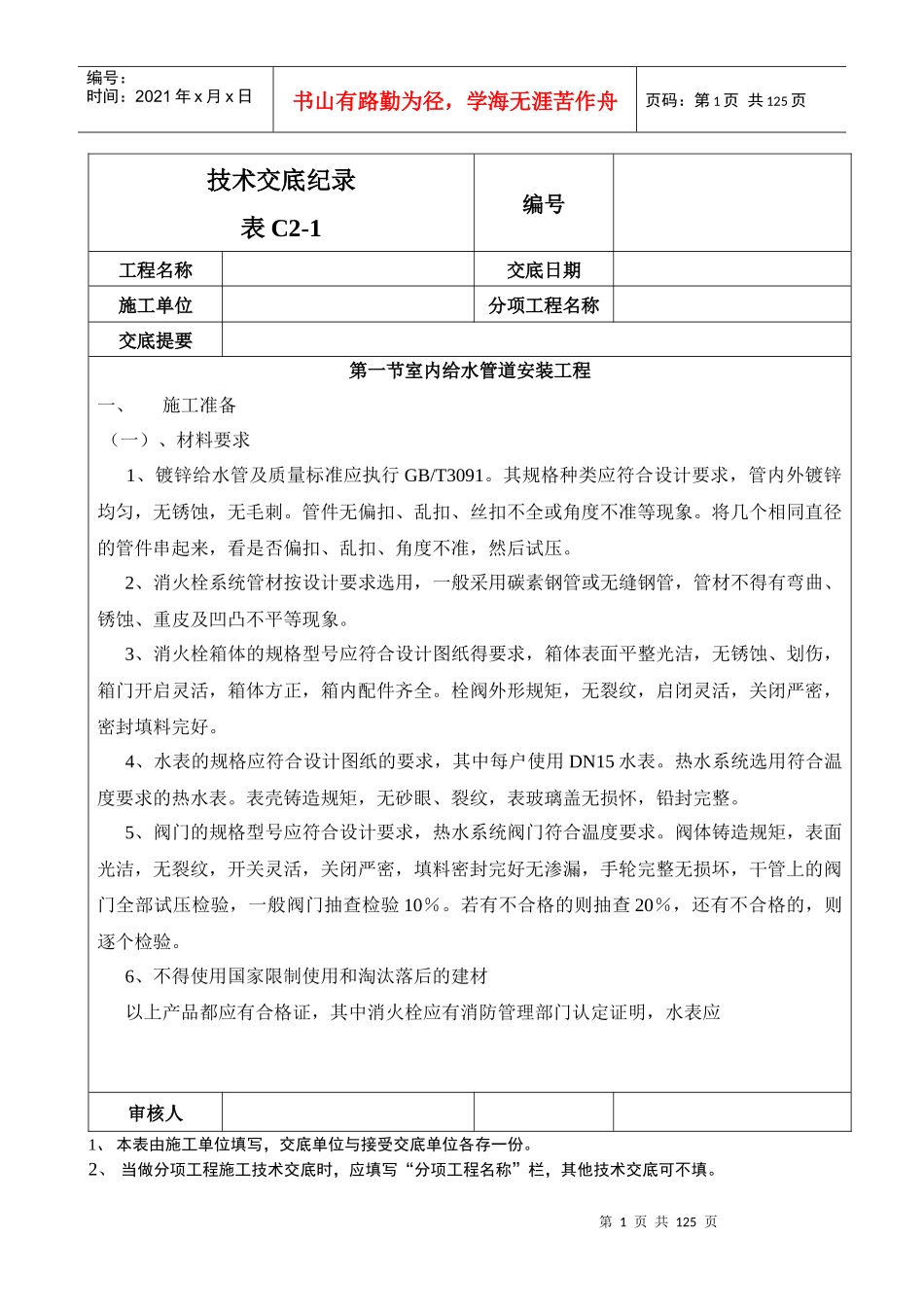

第1页共125页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共125页技术交底纪录表C2-1编号工程名称交底日期施工单位分项工程名称交底提要第一节室内给水管道安装工程一、施工准备(一)、材料要求1、镀锌给水管及质量标准应执行GB/T3091
其规格种类应符合设计要求,管内外镀锌均匀,无锈蚀,无毛刺
管件无偏扣、乱扣、丝扣不全或角度不准等现象
将几个相同直径的管件串起来,看是否偏扣、乱扣、角度不准,然后试压
2、消火栓系统管材按设计要求选用,一般采用碳素钢管或无缝钢管,管材不得有弯曲、锈蚀、重皮及凹凸不平等现象
3、消火栓箱体的规格型号应符合设计图纸得要求,箱体表面平整光洁,无锈蚀、划伤,箱门开启灵活,箱体方正,箱内配件齐全
栓阀外形规矩,无裂纹,启闭灵活,关闭严密,密封填料完好
4、水表的规格应符合设计图纸的要求,其中每户使用DN15水表
热水系统选用符合温度要求的热水表
表壳铸造规矩,无砂眼、裂纹,表玻璃盖无损怀,铅封完整
5、阀门的规格型号应符合设计要求,热水系统阀门符合温度要求
阀体铸造规矩,表面光洁,无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,干管上的阀门全部试压检验,一般阀门抽查检验10%
若有不合格的则抽查20%,还有不合格的,则逐个检验
6、不得使用国家限制使用和淘汰落后的建材以上产品都应有合格证,其中消火栓应有消防管理部门认定证明,水表应审核人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填

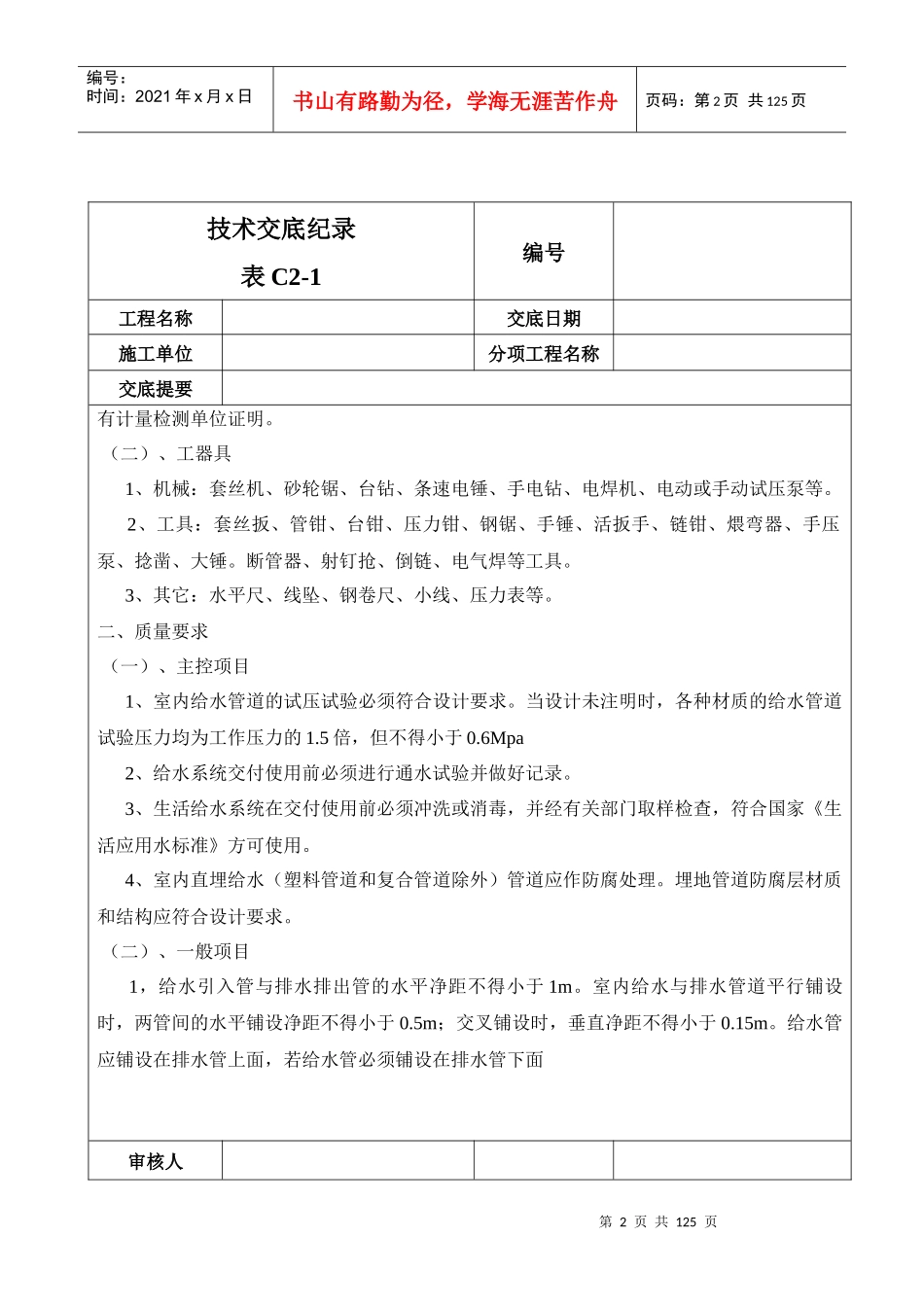

第2页共125页第1页共125页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共125页技术交底纪录表C2-1编号工程名称交底日期施工单位分项工程名称交底提要有计量检测单位证明

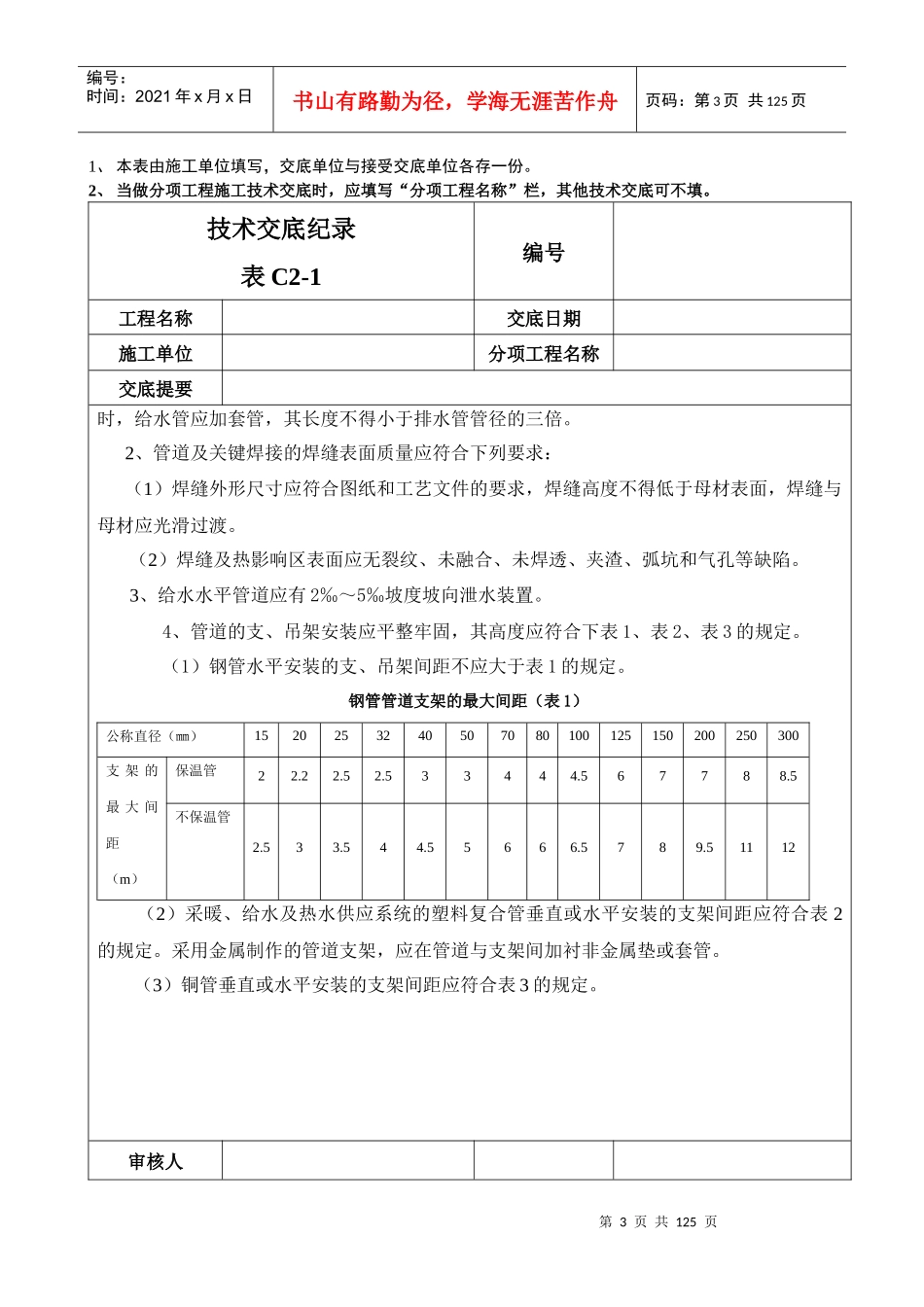

(二)、工器具1、机械:套丝机、砂轮
