第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页中国建筑第七工程局有限公司分项工程技术交底表格编号CSCEC-PM-0703项目名称兰州高新区东部科技新城大名城H区共32页楼栋号1#~93#楼交底部位样板间工程分包单位负责人交底内容一、施工准备1
1材料准备1
1主体结构材料(1)木方:要求木方规格为40×80mm,由于前期现场进场木方材料现状尺寸规格不一,项目部要求施工过程中方木全部用机械压刨机过平压刨,以达到木方立面尺寸一致;(2)模板:选用标准尺寸为1830×915×15mm胶合木模板,模板板厚误差控制在±1mm内;(3)钢管:材料要求为φ48×3
2,楼层架体采用承插型盘扣式脚手架,钢管选用符合层高要求的定长尺寸,杜绝采用接头扣调节高度的方法,采用双扣件固定受力水平横杆的施工方法;(4)混凝土:主体结构全部采用商品混凝土,厂家为兰州融汇混凝土有限公司,兰州正尚混凝土有限公司、兰州振兴混凝土有限公司
在施工过程中严格控制混凝土配合比及塌落度;(5)钢筋:钢筋全部采用现场加工,严格按照图纸设计尺寸、规格、级别下料加工
(6)加气混凝土砌块:填充墙砌块采用MU5加气混凝土砌块,M5砂浆砌筑
2装饰装修材料(1)水泥:42
5级普通硅酸盐水泥,有出厂证明和复试报告
(2)砂:中砂,使用前过5毫米孔径的筛子,进场后复试,各种物质含量指标符合设计要求
二、施工工艺2
1混凝土结构样板主体结构样板包含混凝土结构样板及砌体结构样板,选择在20#楼西1户,E户型样板只施工混凝土工程及砌体工程
1钢筋工程本工程钢筋在施工现场下料制作,现场绑扎成型

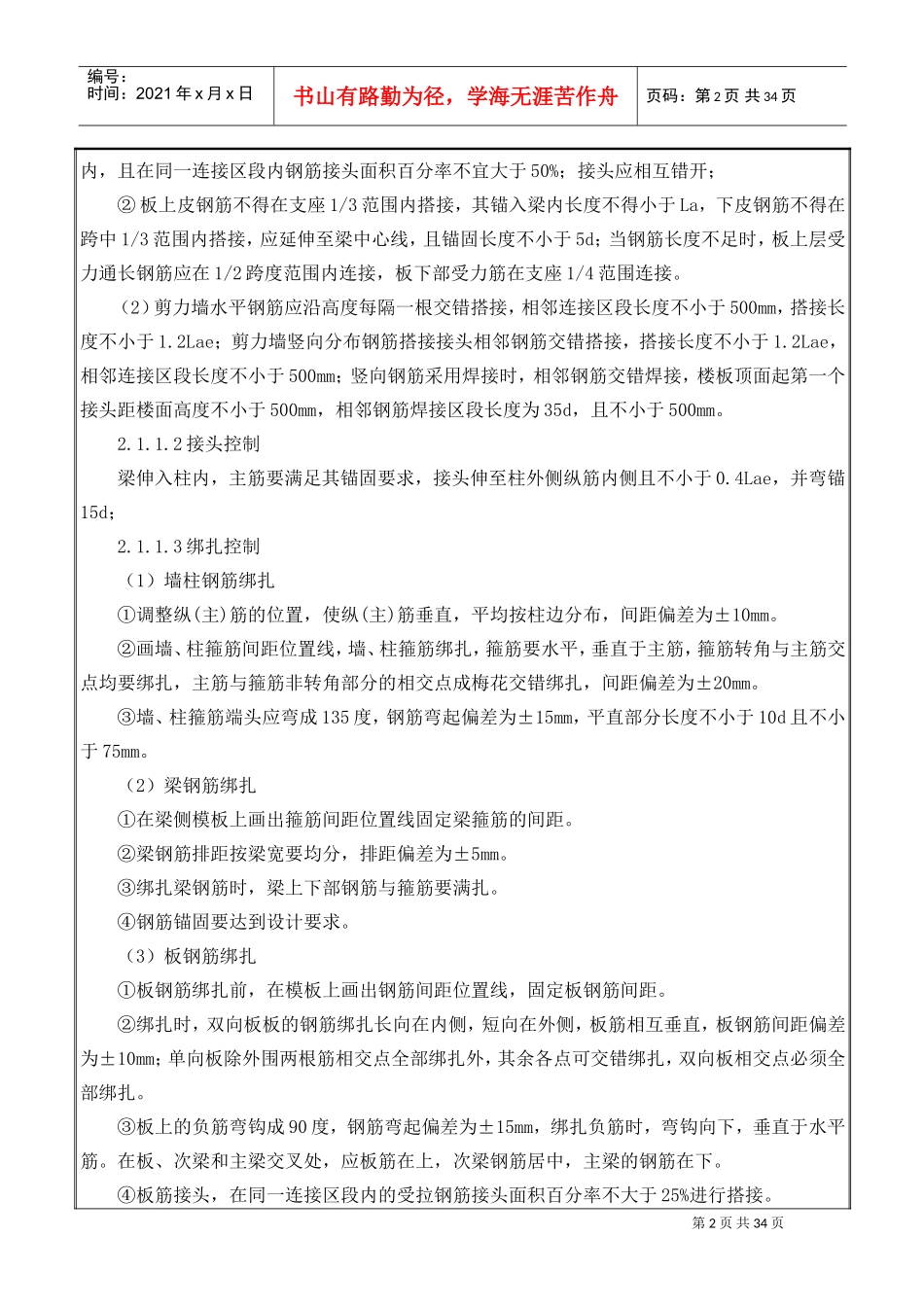

1钢筋连接(1)受力钢筋的接头宜设置在受力较小处①梁上部通长筋可在跨中1/3跨度范围内搭接,梁下部钢筋连接位置宜位于支座1/3范围第2页共34页编号:时间:2021年x
