第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页****水利枢纽一期工程施工组织设计文件编号:DP-QP-09-01版本号:A分发号:控制要求:**水电工程局大埔水电站工程经理部二○○○年十月第2页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页批准:时间:审核:时间:校核:时间:时间:二○○○年十月第3页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共33页目录1工程概况、编制说明、施工准备2施工总平面布置3主体工程施工技术措施3

1厂坝土石方工程施工技术措施3
2厂坝砼浇筑工程施工技术措施3
3灌浆工程施工技术措施3
4金属结构制安及机组安装工程施工技术措施3
5导截流工程施工技术措施3

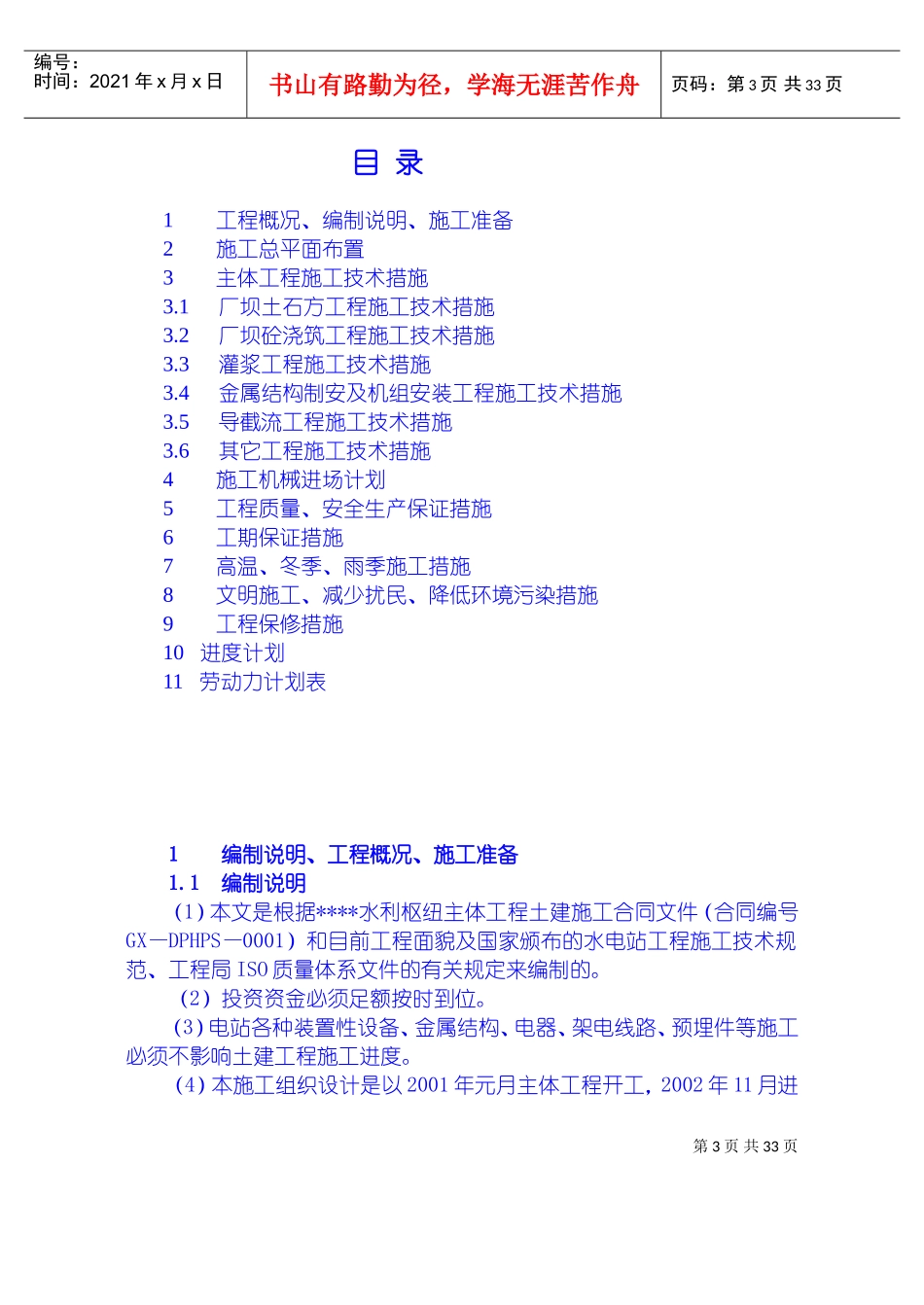

6其它工程施工技术措施4施工机械进场计划5工程质量、安全生产保证措施6工期保证措施7高温、冬季、雨季施工措施8文明施工、减少扰民、降低环境污染措施9工程保修措施10进度计划11劳动力计划表1编制说明、工程概况、施工准备1
1编制说明(1)本文是根据****水利枢纽主体工程土建施工合同文件(合同编号GX—DPHPS—0001)和目前工程面貌及国家颁布的水电站工程施工技术规范、工程局ISO质量体系文件的有关规定来编制的
(2)投资资金必须足额按时到位
(3)电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度
(4)本施工组织设计是以2001年元月主体工程开工,2002年11月进第4页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共33页行截流,2002年12月第一台机组发电为目标进行编制
(5)各种施工图纸必须按时到位
(6)工程投资计划:因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资
