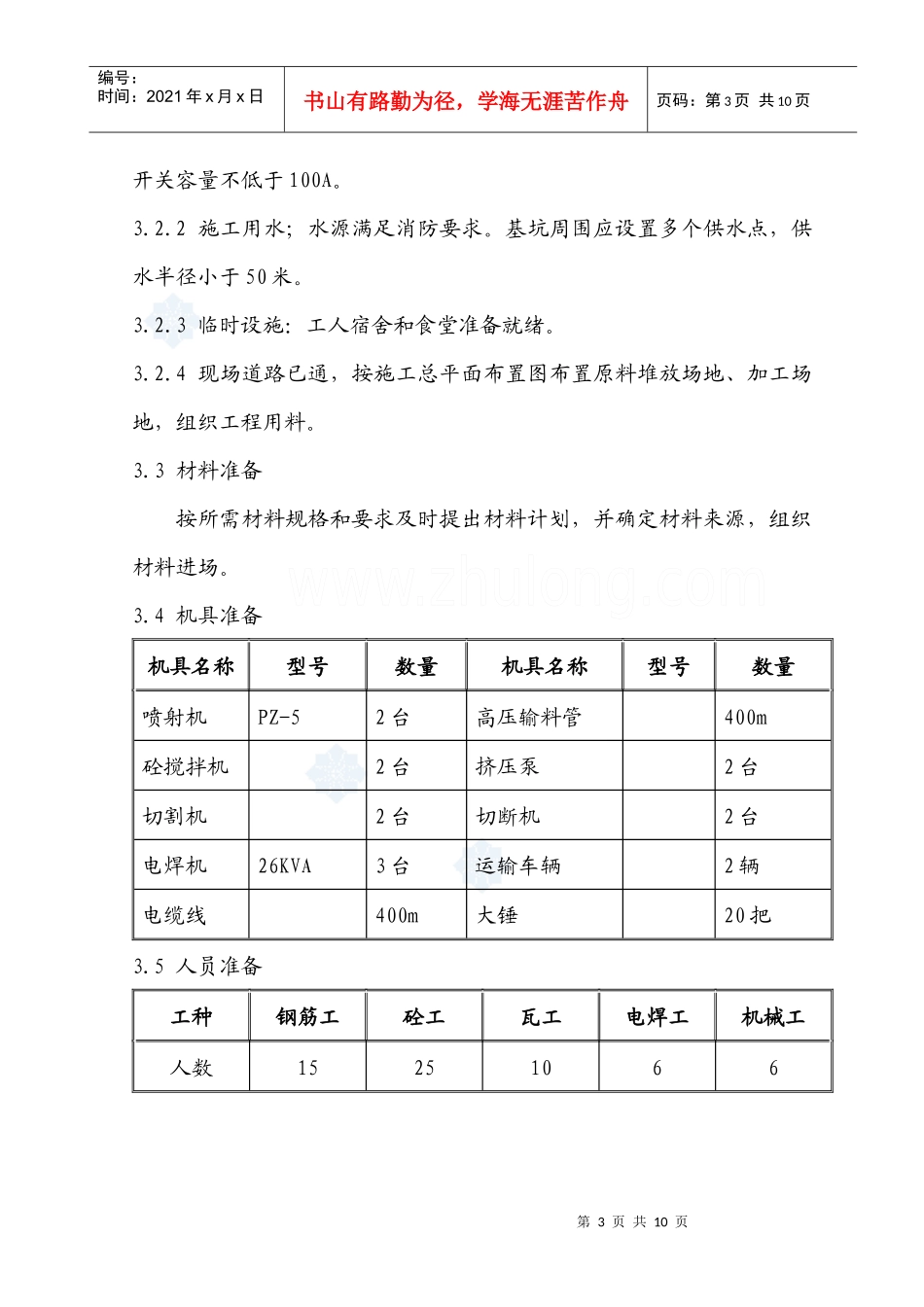

1中国建筑技术开发公司提供的《岩石工程勘察报告》
2住宅小区工程施工图纸
3住宅小区工程施工组织总设计
4住宅小区土方工程施工方案
5《建筑地基基础设计规范》(GBJ7-83)1
6《地基与基础工程施工验收规范》(GBJ202-83)
7《建筑基坑工程技术规范》(JGJ120-99)
1总体概况本住宅小区一期工程先施工B、C、D、E座四栋住宅楼和两个联体车库
本工程地基均需要处理,主楼地基采用GRC桩,车库采用挤密碎石桩
由于基坑土体为人工回填土,基础施工赶在雨季,故基坑边坡需要支护
2地质条件根据勘察报告,本次支护部位基本为人工填土层,没有相应的地质资料,根据现场观测和施工经验,填土基本为粉质粘土、粘质粉土等
拟建场地水位分布不均衡,但总体稳定水位在标高26
40米,处在本次施工范围内
3工程特点分析拟建建筑场地内为人工填土,虽然为粘性土回填,但由于回填年代第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页较近,没有形成稳定的土体,基本没有内聚力,只经过上层土体重力和较短的大气降水的沉积,土体的物理力性较差,不能应用现有的土力学理论公式对土地进行力学计算
而且人工填土中含有相当数量的垃圾,锚钉入土困难
1技术准备3
1护坡设计根据地质条件,基坑开挖后,边坡需进行支护施工,其中E座南侧①轴向东方向40米,D轴南侧①轴向东方向20米,边坡采用喷锚护壁;其余边坡采用在边坡面上垂直楔入Ф18的钢筋,长1
5米,横向间距1
5米,横向间距第一道距顶0
9米,以下每隔1
5米加一道,坡面挂φ6
5@300钢筋网,在表面喷射60mm—80mm厚细石混凝土直到
