第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共72页机房系统设计的八大主要部分一、机房综合布线系统二、机房装修系统三、机房消防系统四、机房防雷接地系统五、机房供配电系统六、机房精密空调、新风机系统七、机房环境综合监控系统八、机房应急电源(UPS)系统这八个部分组成了一个完善的机房设计方案,在下面我们将从各个系统的设计原则和知识做一个整合
一、机房装修1
机房装修前场地的勘察在设计一个机房前,需要在现场查看预计要建立的机房场地,由于很多大楼都没有为机房建设预留充分的条件,所以我们在做方案设计前一定要现场查看一遍,确定场地能够满足机房建设的要求
机房周边环境条件○1机房的前后左右各周边不能有容易产生渗水的房间,因为如果机房墙壁的四周存在那种水汽特别重的房间,对机房后期的使用过程是一种非常大的隐患,因为机房内有大量的服务器等精密电气设备,运行周期需要满足一定的环境温湿度的条件,如果一旦机房四周有这样的房间有可能造成机房内墙壁渗水严重
○2机房用地面积的顶部不能有容易产生渗水的房间,原因同上,如果有第2页共72页第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共72页这样的房间比如卫生间、茶水间、大功率配电机房,都容易造成机房内因为运行精密空调产生结露,而结露现象在机房里是100%要避免的
○3机房四周一定要有可靠的接地体,比如建筑的承重柱、大楼接地网等等,这样才能保证机房防雷接地的顺利实施

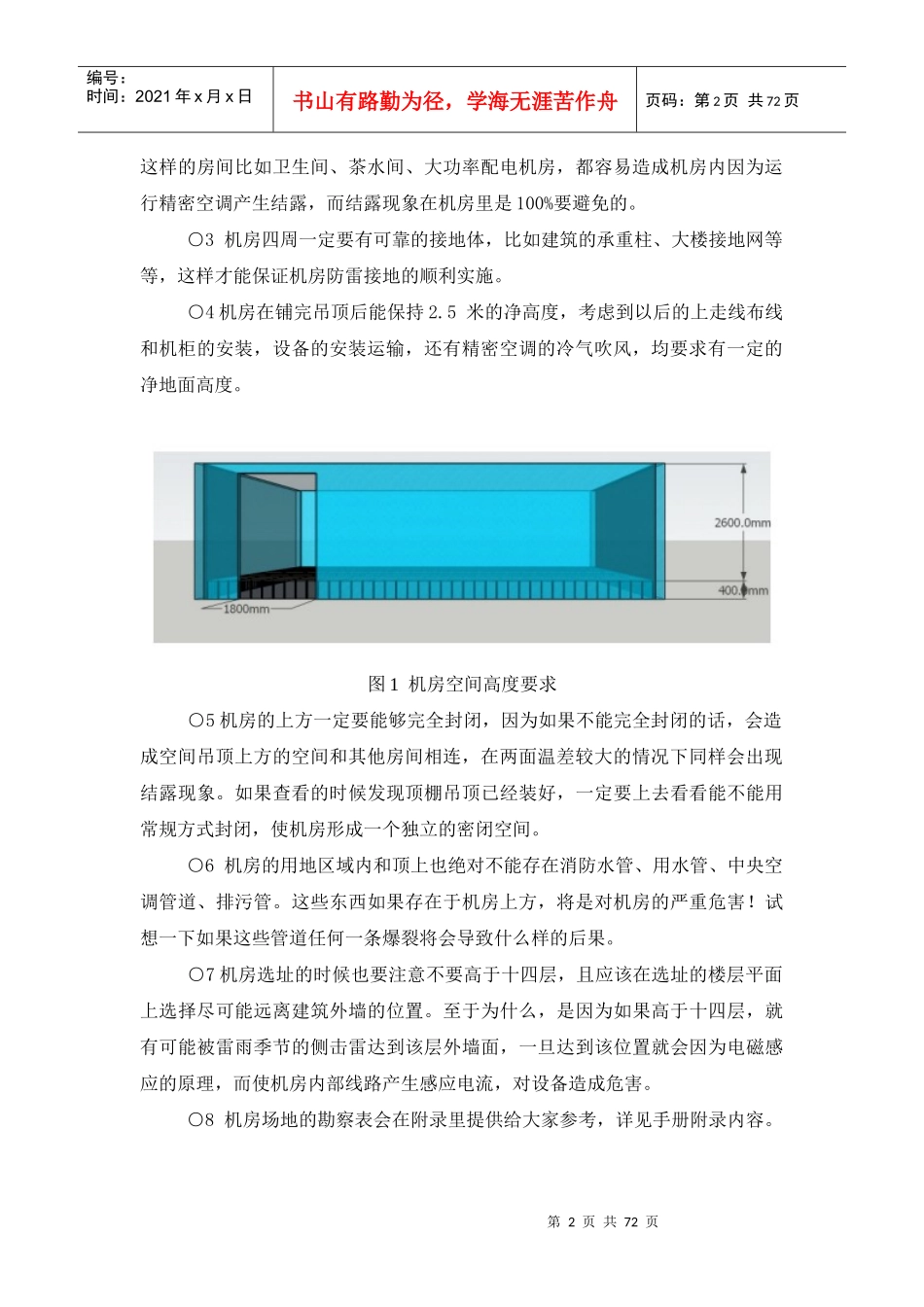

○4机房在铺完吊顶后能保持2
5米的净高度,考虑到以后的上走线布线和机柜的安装,设备的安装运输,还有精密空调的冷气吹风,均要求有一定的净地面高度
图1机房空间高度要求○5机房的上方一定要能够完全封闭,因为如果不能完全封闭的话,会造成空间吊顶上方的空间和其他房间相连,在两面温差较大的情况下同样会出现结
