第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页昆明市**建筑公司第**处***工程项目模板设计昆明市**建筑公司第*工程处一.工程概况本工程建筑面积约20000平方米,由二个幢号组成商住楼,现浇钢筋砼十三层框剪结构,结构设计按8度抗震设防
建筑总高约为45米,层高为3米,最大跨为6米
二.施工方法(一)施工准备1、模板安装前基本工作:(1)放线:首先引测建筑的边柱、墙轴线,并以该轴线为起点,引出各条轴线
模板放线时,根据施工图用墨线弹出模板的中心线和边线,墙模板要弹出模板的边线和外侧控制线,以便于模板安装和校正
(2)用水准仪把建筑水平标高根据实际标高的要求,直接引测到模板安装位置

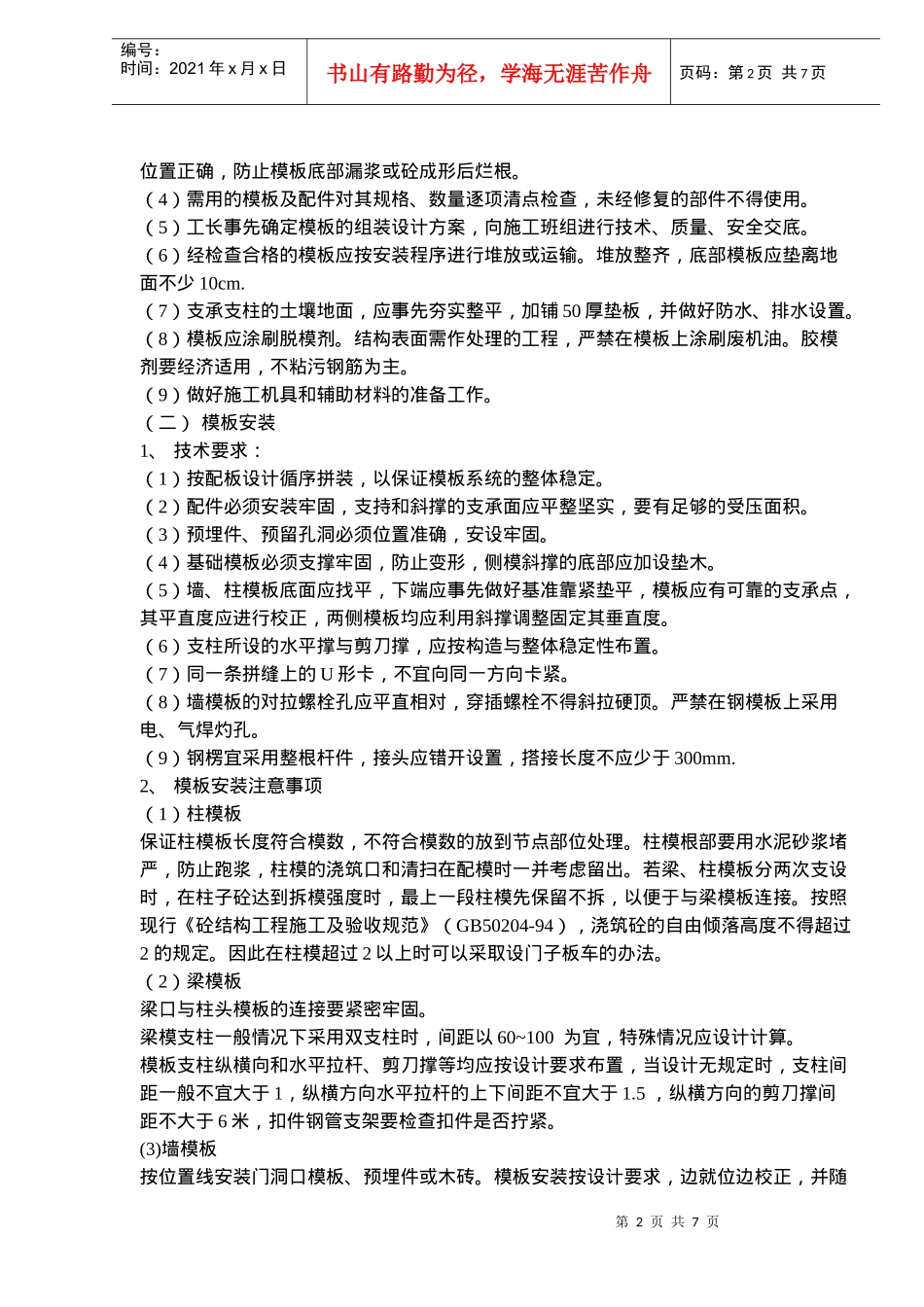

(3)模板垫底部位应预先找平,杂物清理干净,以保证模板第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页位置正确,防止模板底部漏浆或砼成形后烂根
(4)需用的模板及配件对其规格、数量逐项清点检查,未经修复的部件不得使用
(5)工长事先确定模板的组装设计方案,向施工班组进行技术、质量、安全交底
(6)经检查合格的模板应按安装程序进行堆放或运输
堆放整齐,底部模板应垫离地面不少10cm
(7)支承支柱的土壤地面,应事先夯实整平,加铺50厚垫板,并做好防水、排水设置
(8)模板应涂刷脱模剂
结构表面需作处理的工程,严禁在模板上涂刷废机油
胶模剂要经济适用,不粘污钢筋为主
(9)做好施工机具和辅助材料的准备工作
(二)模板安装1、技术要求:(1)按配板设计循序拼装,以保证模板系统的整体稳定
(2)配件必须安装牢固,支持和斜撑的支承面应平整坚实,要有足够的受压面积
(3)预埋件、预留孔洞必须位置准确,安设牢固
(4)基础模板必须支撑牢固,防止变形,侧模斜撑的底部应加设垫木

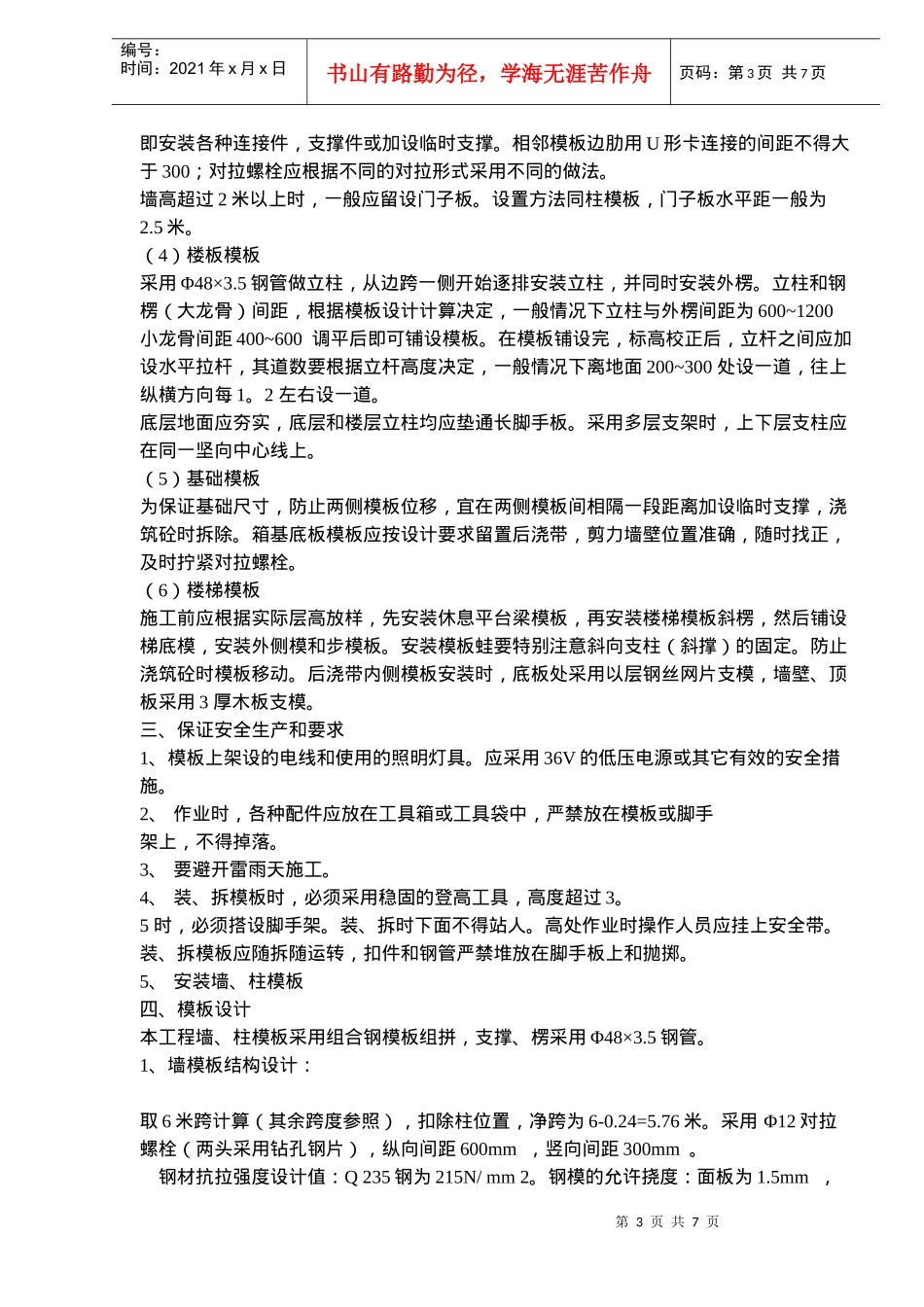

(5)墙、柱模板底面应找平,下端应事先
