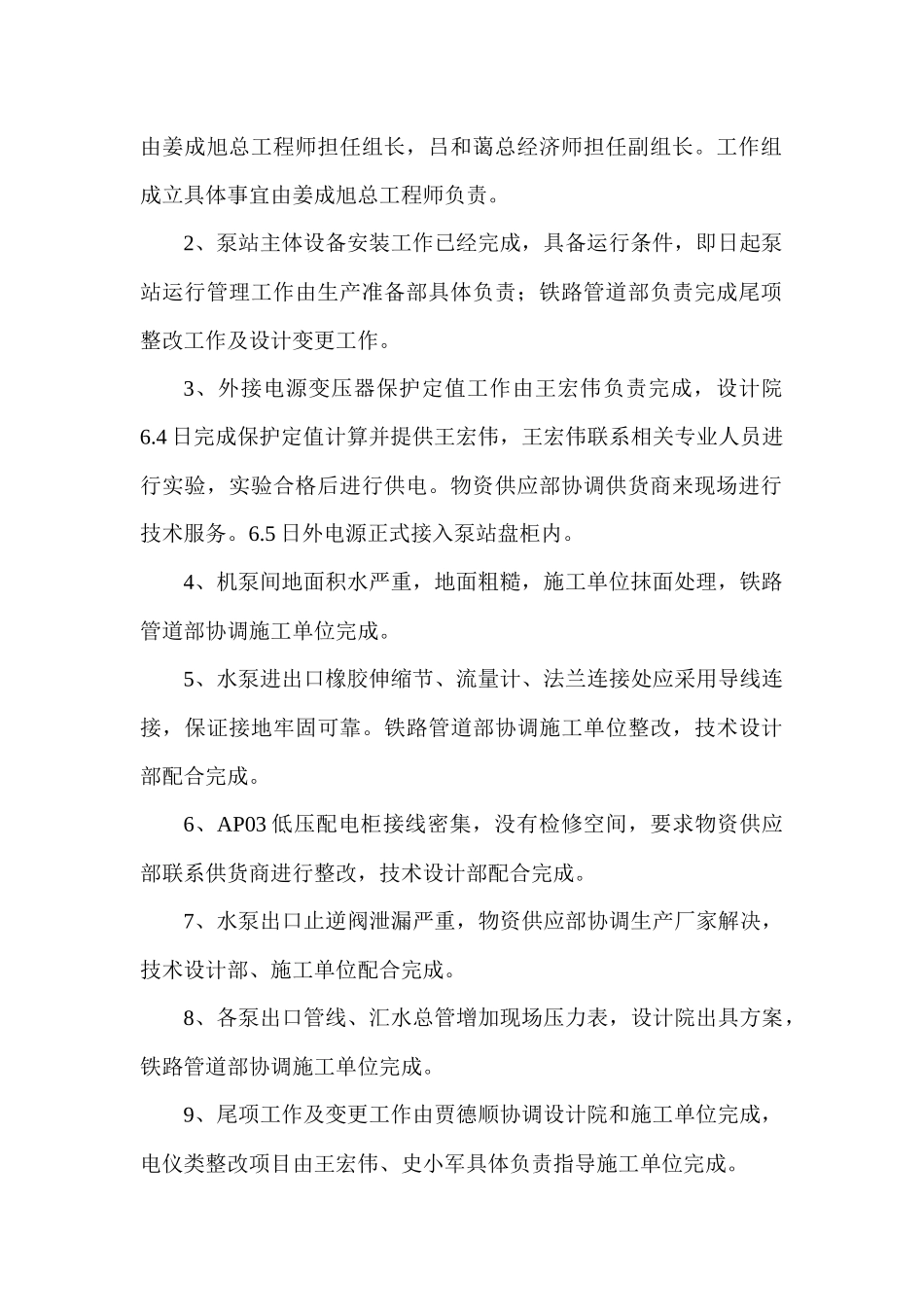

生活水引水管线工程三查四定工作落实会议纪要时间:2011年6月4日上午地点:辽宁大唐国际阜新煤制天然气项目生活水加压泵站参会单位及人员:建设单位:总经理李安学党委书记王海杰总经济师吕和蔼总工程师姜成旭技术设计部陈忠恩、王宏伟、史小军生产准备部曹增力QHSE部宋广凯物资供应部李富强、杨红玲铁路管道部贾德顺、谷虎监理单位孟涛、杨世瑜、刘航宇、谷士敏、韩东旭设计单位王群、刘霆、王绍伟施工单位杜生明、张红林、尹国山、罗威辽宁大唐国际阜新煤制天然气项目生活水引水管线工程三查四定工作落实会2011年6月4日上午在生活水加压泵站召开,会议就生活水引水管线工程加压泵站尾项工程及设计变更的内容进行讨论,对各项工作分部门安排专人负责,提出整改期限
纪要如下:1、泵站设备安装已经完成,单体试车、联动试车工作已经完成,为确保下一步正常生产运行,成立生活水引水管线工程试运工作组,由姜成旭总工程师担任组长,吕和蔼总经济师担任副组长
工作组成立具体事宜由姜成旭总工程师负责
2、泵站主体设备安装工作已经完成,具备运行条件,即日起泵站运行管理工作由生产准备部具体负责;铁路管道部负责完成尾项整改工作及设计变更工作
3、外接电源变压器保护定值工作由王宏伟负责完成,设计院6
4日完成保护定值计算并提供王宏伟,王宏伟联系相关专业人员进行实验,实验合格后进行供电
物资供应部协调供货商来现场进行技术服务
5日外电源正式接入泵站盘柜内
4、机泵间地面积水严重,地面粗糙,施工单位抹面处理,铁路管道部协调施工单位完成
5、水泵进出口橡胶伸缩节、流量计、法兰连接处应采用导线连接,保证接地牢固可靠
铁路管道部协调施工单位整改,技术设计部配合完成
6、AP03低压配电柜接线密集,没有检修空间,要求物资供应部联系供货商进行整改,技术设计部配合完成

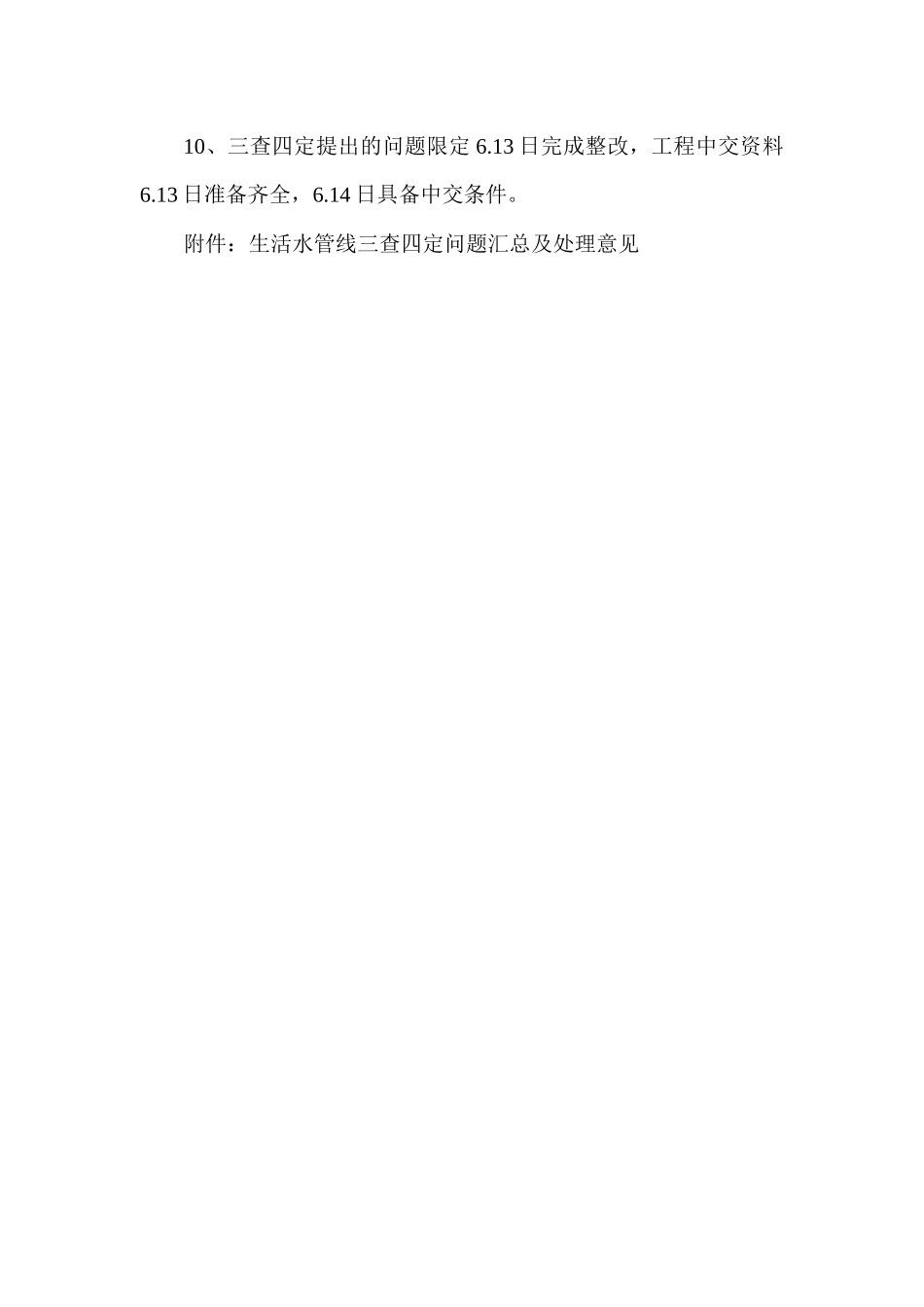

7、水泵出口止逆阀泄漏严重,物资供应部协调生产厂家解决,技术设计部、施工单位配合完
