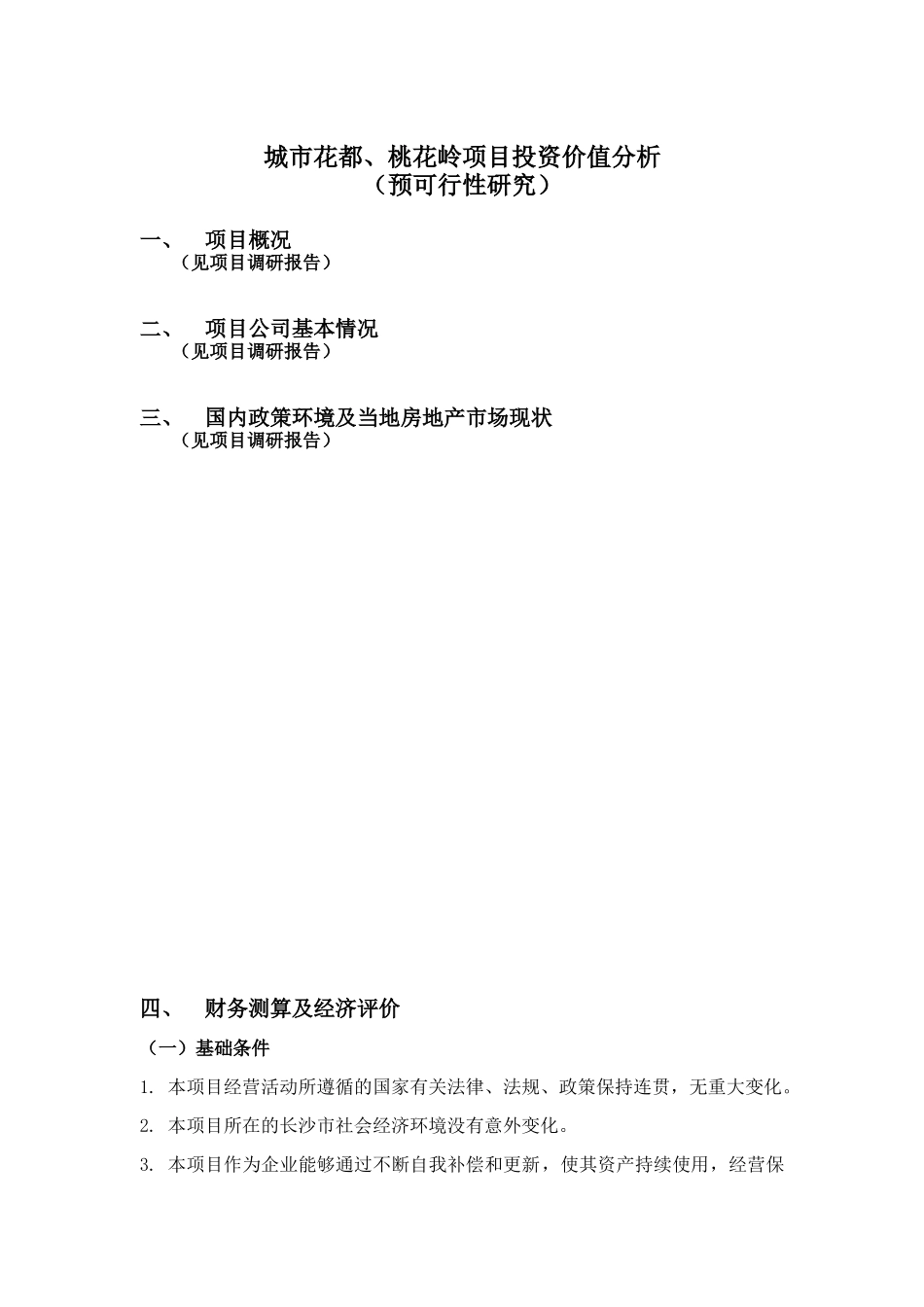

城市花都、桃花岭项目投资价值分析(预可行性研究)一、项目概况(见项目调研报告)二、项目公司基本情况(见项目调研报告)三、国内政策环境及当地房地产市场现状(见项目调研报告)四、财务测算及经济评价(一)基础条件1
本项目经营活动所遵循的国家有关法律、法规、政策保持连贯,无重大变化
本项目所在的长沙市社会经济环境没有意外变化
本项目作为企业能够通过不断自我补偿和更新,使其资产持续使用,经营保持连续,并保证其获利能力
未来的税率将在正常范围内变化
建设期内,全部建设所使用的原材料价格不出现异常波动
资金回笼渠道畅通,销售收入完全实现7
无其它人力不可抗拒的重大影响
(二)项目计算期项目计算期包括建设期和销售期,两者时间上有重叠
预计城市花都项目总周期为5年,桃花岭项目总周期为6年

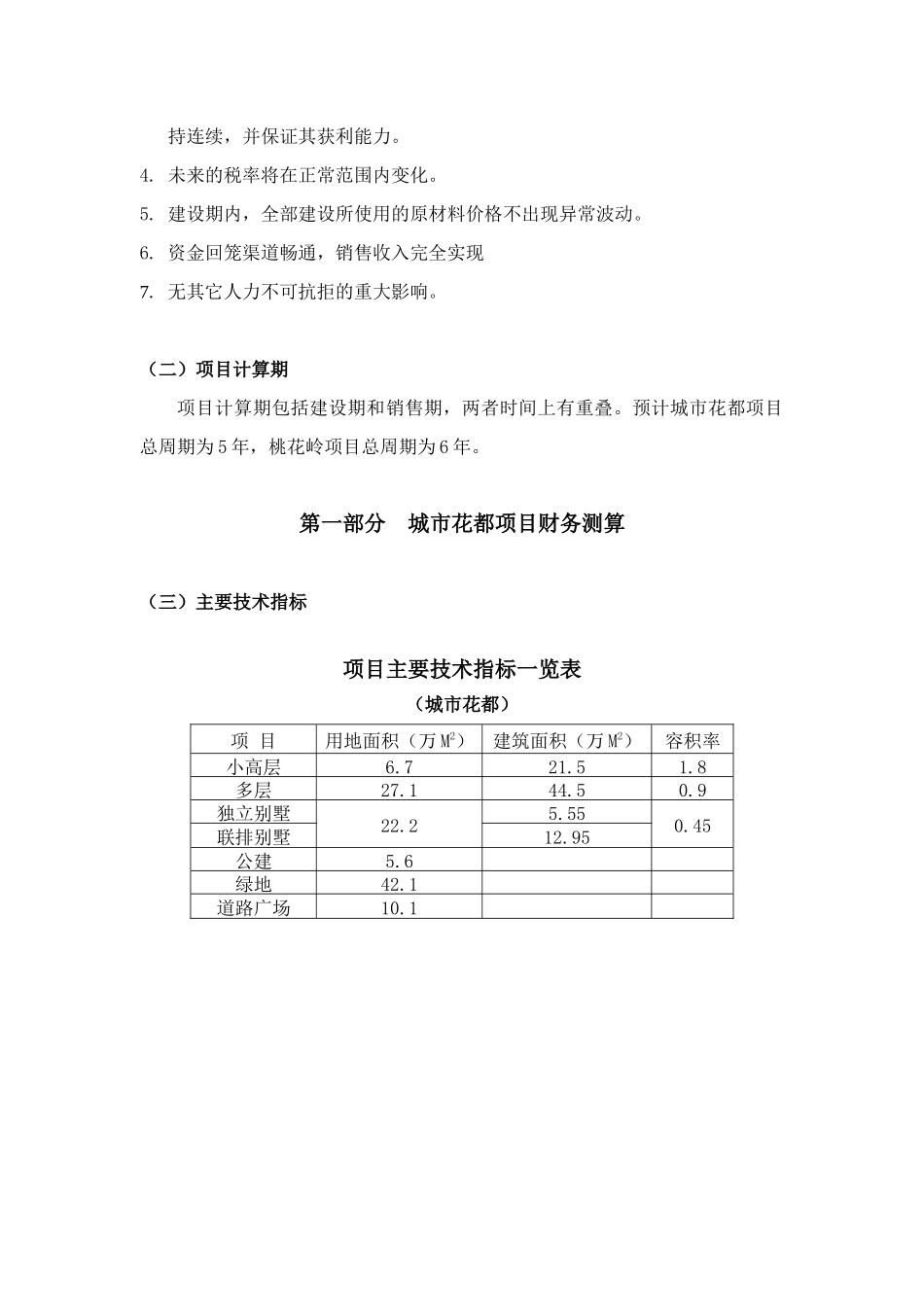

第一部分城市花都项目财务测算(三)主要技术指标项目主要技术指标一览表(城市花都)项目用地面积(万M2)建筑面积(万M2)容积率小高层6
9独立别墅22
45联排别墅12
1道路广场10

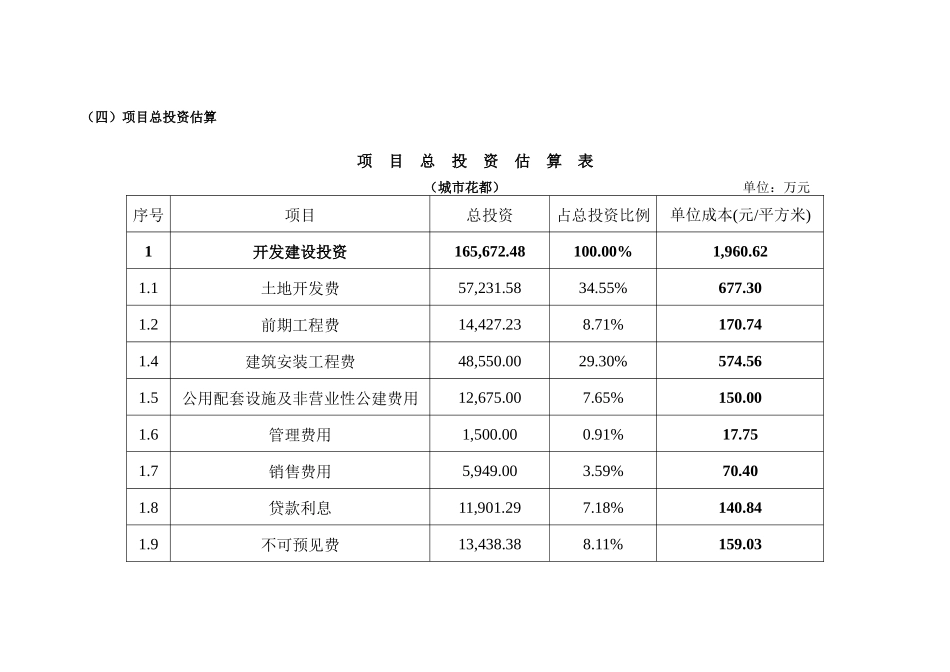

1(四)项目总投资估算项目总投资估算表(城市花都)单位:万元序号项目总投资占总投资比例单位成本(元/平方米)1开发建设投资165,672
00%1,960
1土地开发费57,231
55%677
2前期工程费14,427
71%170
4建筑安装工程费48,550
30%574
5公用配套设施及非营业性公建费用12,675
65%150
6管理费用1,500
7销售费用5,949
8贷款利息11,901
18%140
9不可预见费13,438
11%159
