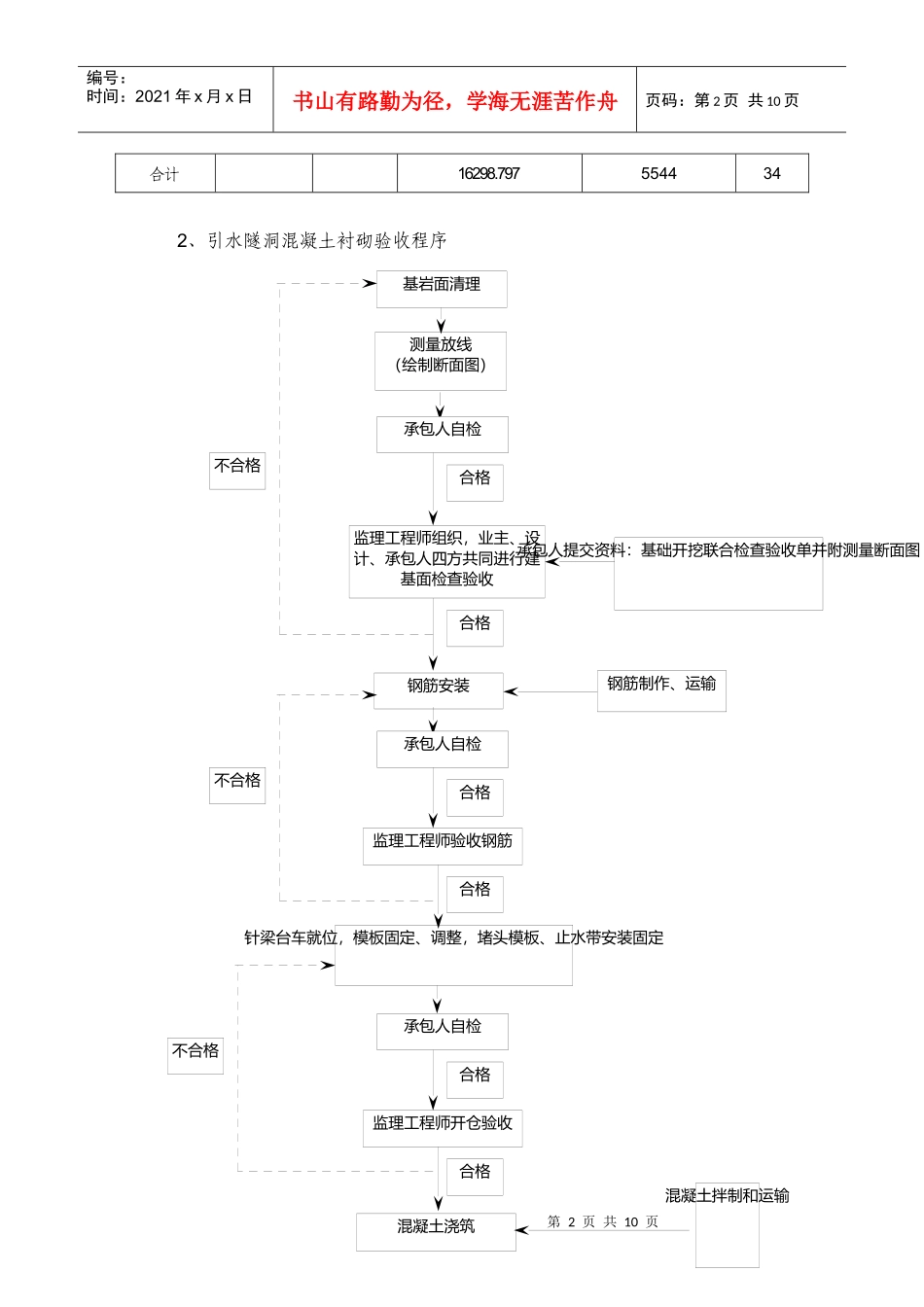

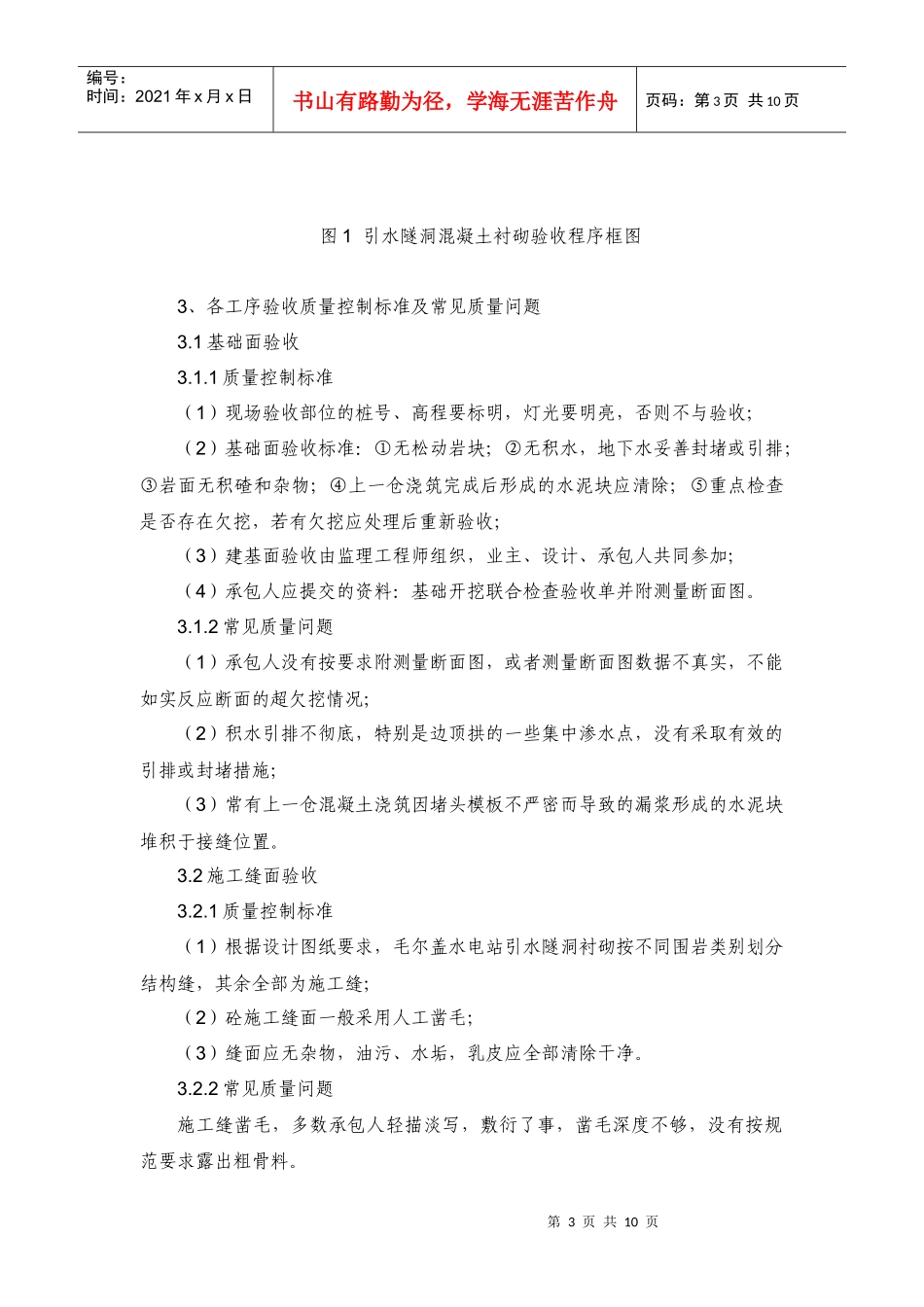

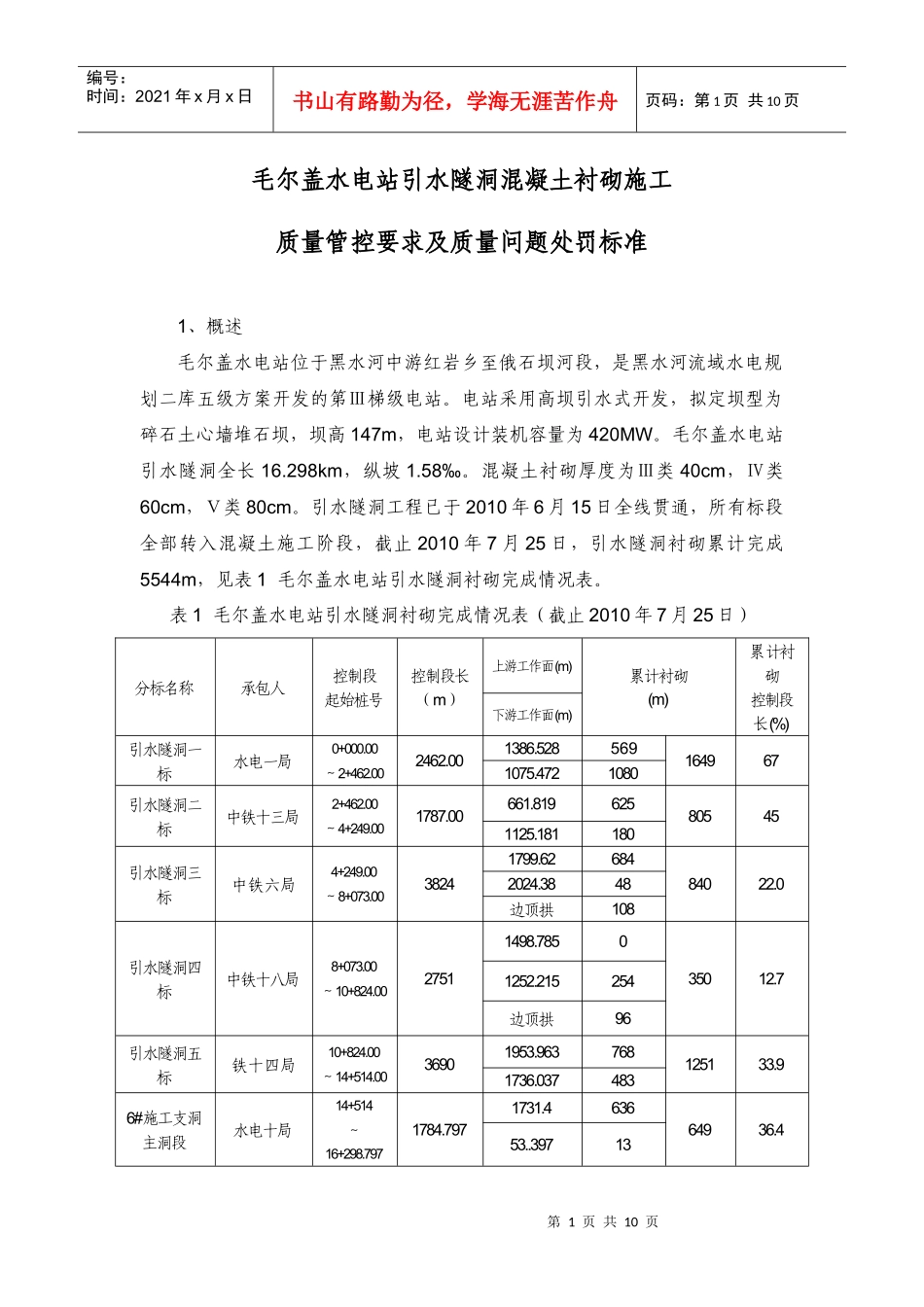

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页毛尔盖水电站引水隧洞混凝土衬砌施工质量管控要求及质量问题处罚标准1、概述毛尔盖水电站位于黑水河中游红岩乡至俄石坝河段,是黑水河流域水电规划二库五级方案开发的第Ⅲ梯级电站。电站采用高坝引水式开发,拟定坝型为碎石土心墙堆石坝,坝高147m,电站设计装机容量为420MW。毛尔盖水电站引水隧洞全长16.298km,纵坡1.58‰。混凝土衬砌厚度为Ⅲ类40cm,Ⅳ类60cm,Ⅴ类80cm。引水隧洞工程已于2010年6月15日全线贯通,所有标段全部转入混凝土施工阶段,截止2010年7月25日,引水隧洞衬砌累计完成5544m,见表1毛尔盖水电站引水隧洞衬砌完成情况表。表1毛尔盖水电站引水隧洞衬砌完成情况表(截止2010年7月25日)分标名称承包人控制段起始桩号控制段长(m)上游工作面(m)累计衬砌(m)累计衬砌控制段长(%)下游工作面(m)引水隧洞一标水电一局0+000.00~2+462.002462.001386.5285691649671075.4721080引水隧洞二标中铁十三局2+462.00~4+249.001787.00661.819625805451125.181180引水隧洞三标中铁六局4+249.00~8+073.0038241799.6268484022.02024.3848边顶拱108引水隧洞四标中铁十八局8+073.00~10+824.0027511498.785035012.71252.215254边顶拱96引水隧洞五标铁十四局10+824.00~14+514.0036901953.963768125133.91736.0374836#施工支洞主洞段水电十局14+514~16+298.7971784.7971731.463664936.453..39713第2页共10页第1页共10页监理工程师组织,业主、设计、承包人四方共同进行建基面检查验收针梁台车就位,模板固定、调整,堵头模板、止水带安装固定混凝土浇筑混凝土拌制和运输基岩面清理测量放线(绘制断面图)钢筋安装钢筋制作、运输承包人自检不合格合格合格承包人提交资料:基础开挖联合检查验收单并附测量断面图承包人自检合格监理工程师验收钢筋不合格合格承包人自检合格监理工程师开仓验收合格不合格编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页合计16298.7975544342、引水隧洞混凝土衬砌验收程序第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页图1引水隧洞混凝土衬砌验收程序框图3、各工序验收质量控制标准及常见质量问题3.1基础面验收3.1.1质量控制标准(1)现场验收部位的桩号、高程要标明,灯光要明亮,否则不与验收;(2)基础面验收标准:①无松动岩块;②无积水,地下水妥善封堵或引排;③岩面无积碴和杂物;④上一仓浇筑完成后形成的水泥块应清除;⑤重点检查是否存在欠挖,若有欠挖应处理后重新验收;(3)建基面验收由监理工程师组织,业主、设计、承包人共同参加;(4)承包人应提交的资料:基础开挖联合检查验收单并附测量断面图。3.1.2常见质量问题(1)承包人没有按要求附测量断面图,或者测量断面图数据不真实,不能如实反应断面的超欠挖情况;(2)积水引排不彻底,特别是边顶拱的一些集中渗水点,没有采取有效的引排或封堵措施;(3)常有上一仓混凝土浇筑因堵头模板不严密而导致的漏浆形成的水泥块堆积于接缝位置。3.2施工缝面验收3.2.1质量控制标准(1)根据设计图纸要求,毛尔盖水电站引水隧洞衬砌按不同围岩类别划分结构缝,其余全部为施工缝;(2)砼施工缝面一般采用人工凿毛;(3)缝面应无杂物,油污、水垢,乳皮应全部清除干净。3.2.2常见质量问题施工缝凿毛,多数承包人轻描淡写,敷衍了事,凿毛深度不够,没有按规范要求露出粗骨料。第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页3.3钢筋验收3.3.1质量控制标准(1)由于隧洞内钢筋验收受仓面狭窄影响的特殊性,要求在钢筋绑扎和焊接完成后,钢筋工序应单独验收,合格后才能滑动台车;(2)验收前应熟悉钢筋设计施工图及设计修改通知单;(3)检查仓面内钢筋的间排距、规格型号、安装位置、保护层厚度是否符合要求;(4)检查钢筋的焊接质量:①主筋的焊接长度(双面焊5d,单面焊10d);②焊缝表面无裂缝;③焊缝的焊波应均匀,无脱焊漏焊现象,焊缝应平整、饱满;④焊缝咬边...
