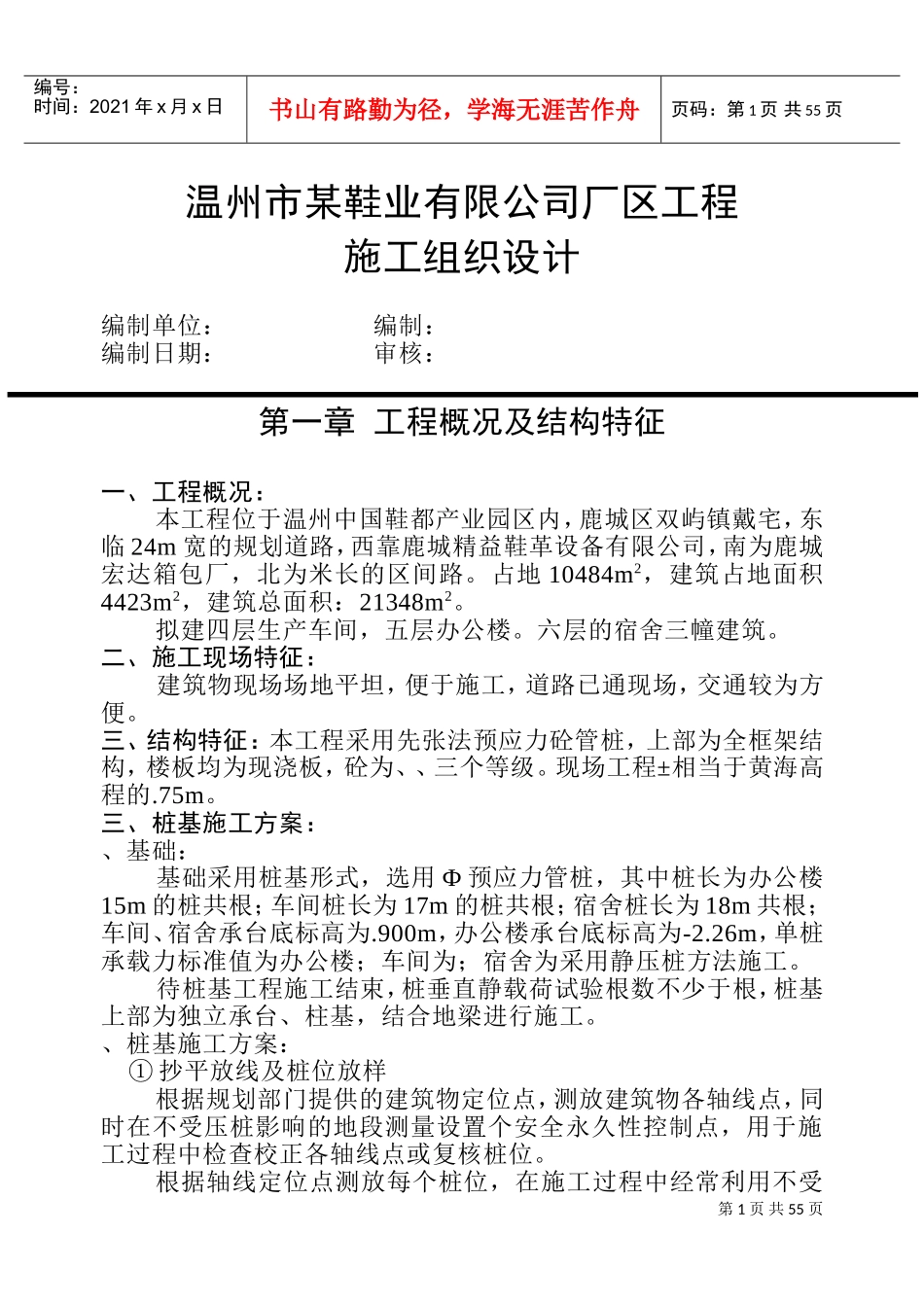

第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页温州市某鞋业有限公司厂区工程施工组织设计编制单位:编制:编制日期:审核:第一章工程概况及结构特征一、工程概况:本工程位于温州中国鞋都产业园区内,鹿城区双屿镇戴宅,东临24m宽的规划道路,西靠鹿城精益鞋革设备有限公司,南为鹿城宏达箱包厂,北为米长的区间路
占地10484m2,建筑占地面积4423m2,建筑总面积:21348m2
拟建四层生产车间,五层办公楼
六层的宿舍三幢建筑
二、施工现场特征:建筑物现场场地平坦,便于施工,道路已通现场,交通较为方便
三、结构特征:本工程采用先张法预应力砼管桩,上部为全框架结构,楼板均为现浇板,砼为、、三个等级
现场工程±相当于黄海高程的
三、桩基施工方案:、基础:基础采用桩基形式,选用Ф预应力管桩,其中桩长为办公楼15m的桩共根;车间桩长为17m的桩共根;宿舍桩长为18m共根;车间、宿舍承台底标高为
900m,办公楼承台底标高为-2
26m,单桩承载力标准值为办公楼;车间为;宿舍为采用静压桩方法施工
待桩基工程施工结束,桩垂直静载荷试验根数不少于根,桩基上部为独立承台、柱基,结合地梁进行施工

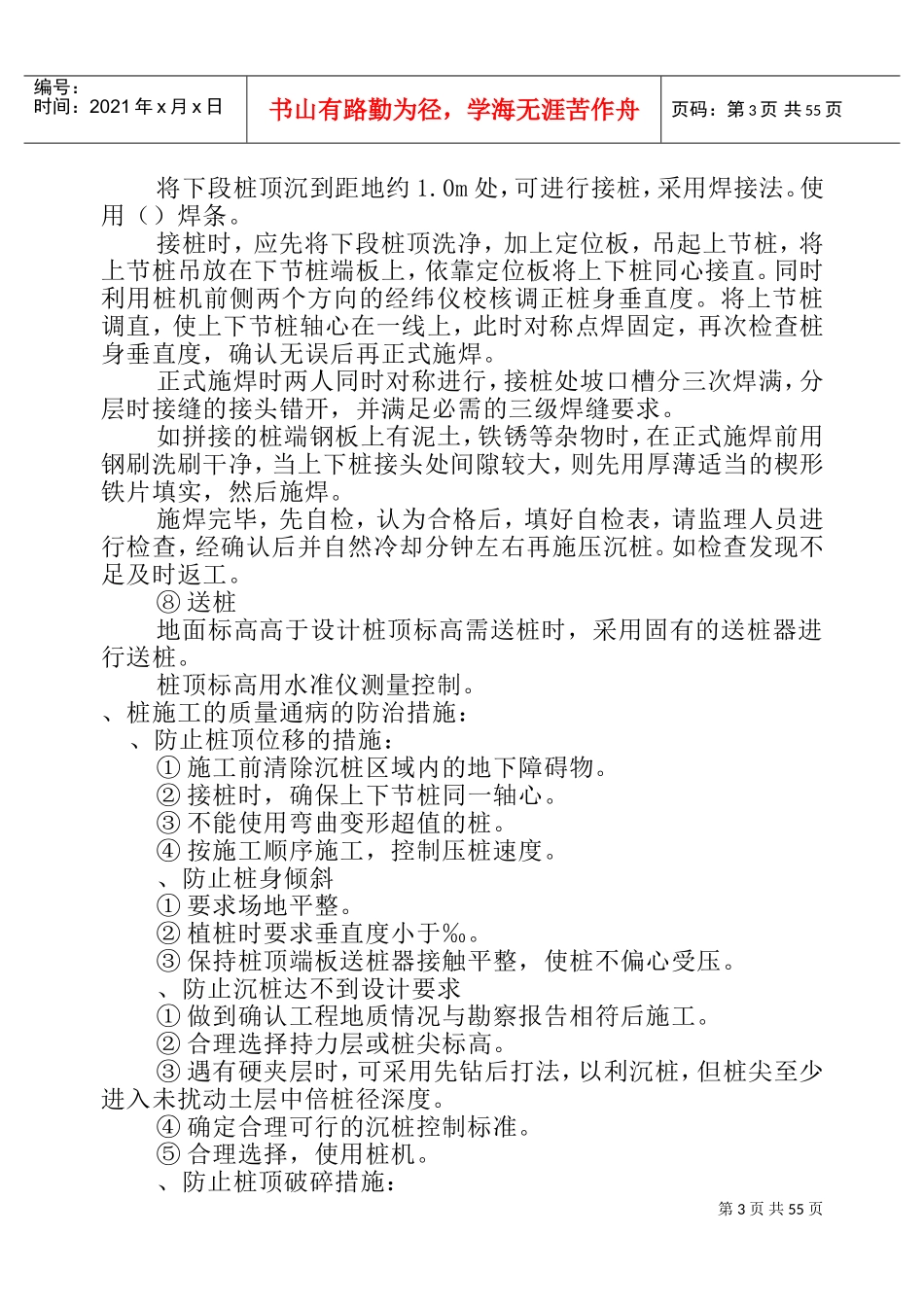

、桩基施工方案:①抄平放线及桩位放样根据规划部门提供的建筑物定位点,测放建筑物各轴线点,同时在不受压桩影响的地段测量设置个安全永久性控制点,用于施工过程中检查校正各轴线点或复核桩位
根据轴线定位点测放每个桩位,在施工过程中经常利用不受第2页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页压桩影响地段布设安全永久性控制点,检查校正轴线定位点或复核桩位,以确保桩测放准确,桩位放样误差要求小于2cm
②探桩桩位放样后,先人工进行探桩,在桩位处用钢钎探测表层地下有无障碍物

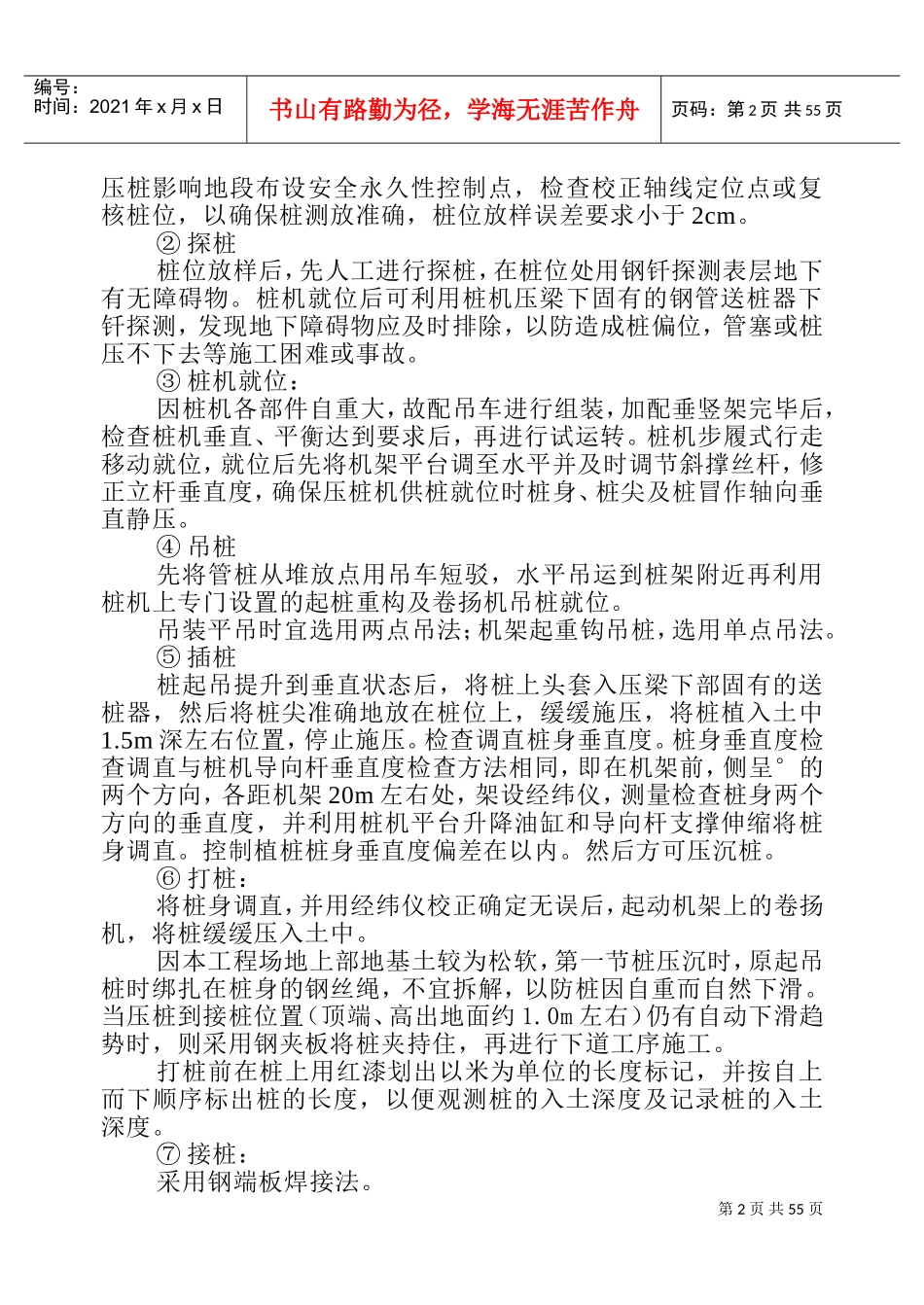

桩机就位后可利用桩机压梁下固有的钢管送桩器下钎探
