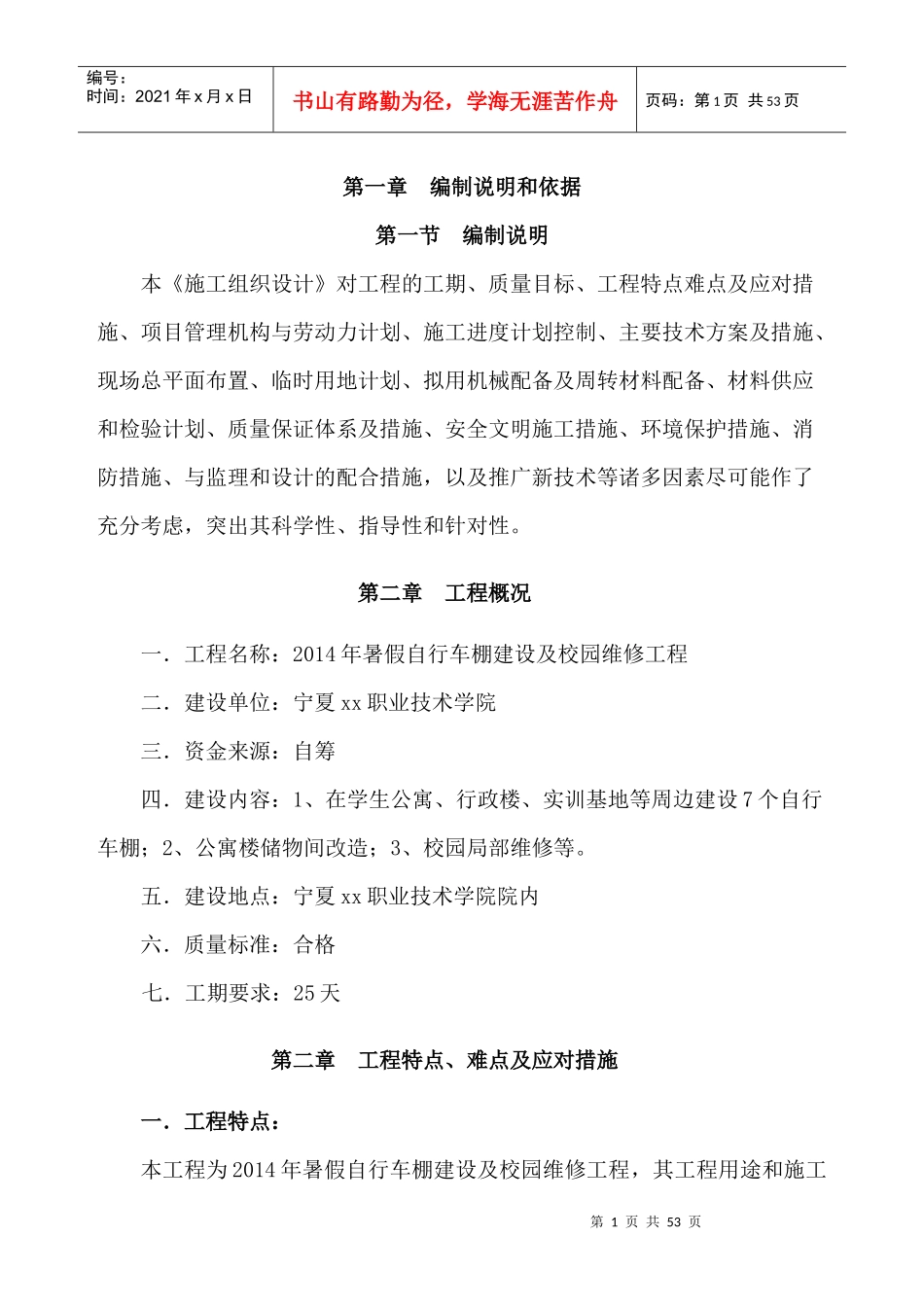

宁夏xx职业技术学院2014年暑假自行车棚建设及校园维修工程施工组织设计宁夏xx房建筑工程有限公司2014年7月23日第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共53页第一章编制说明和依据第一节编制说明本《施工组织设计》对工程的工期、质量目标、工程特点难点及应对措施、项目管理机构与劳动力计划、施工进度计划控制、主要技术方案及措施、现场总平面布置、临时用地计划、拟用机械配备及周转材料配备、材料供应和检验计划、质量保证体系及措施、安全文明施工措施、环境保护措施、消防措施、与监理和设计的配合措施,以及推广新技术等诸多因素尽可能作了充分考虑,突出其科学性、指导性和针对性
第二章工程概况一.工程名称:2014年暑假自行车棚建设及校园维修工程二.建设单位:宁夏xx职业技术学院三.资金来源:自筹四.建设内容:1、在学生公寓、行政楼、实训基地等周边建设7个自行车棚;2、公寓楼储物间改造;3、校园局部维修等

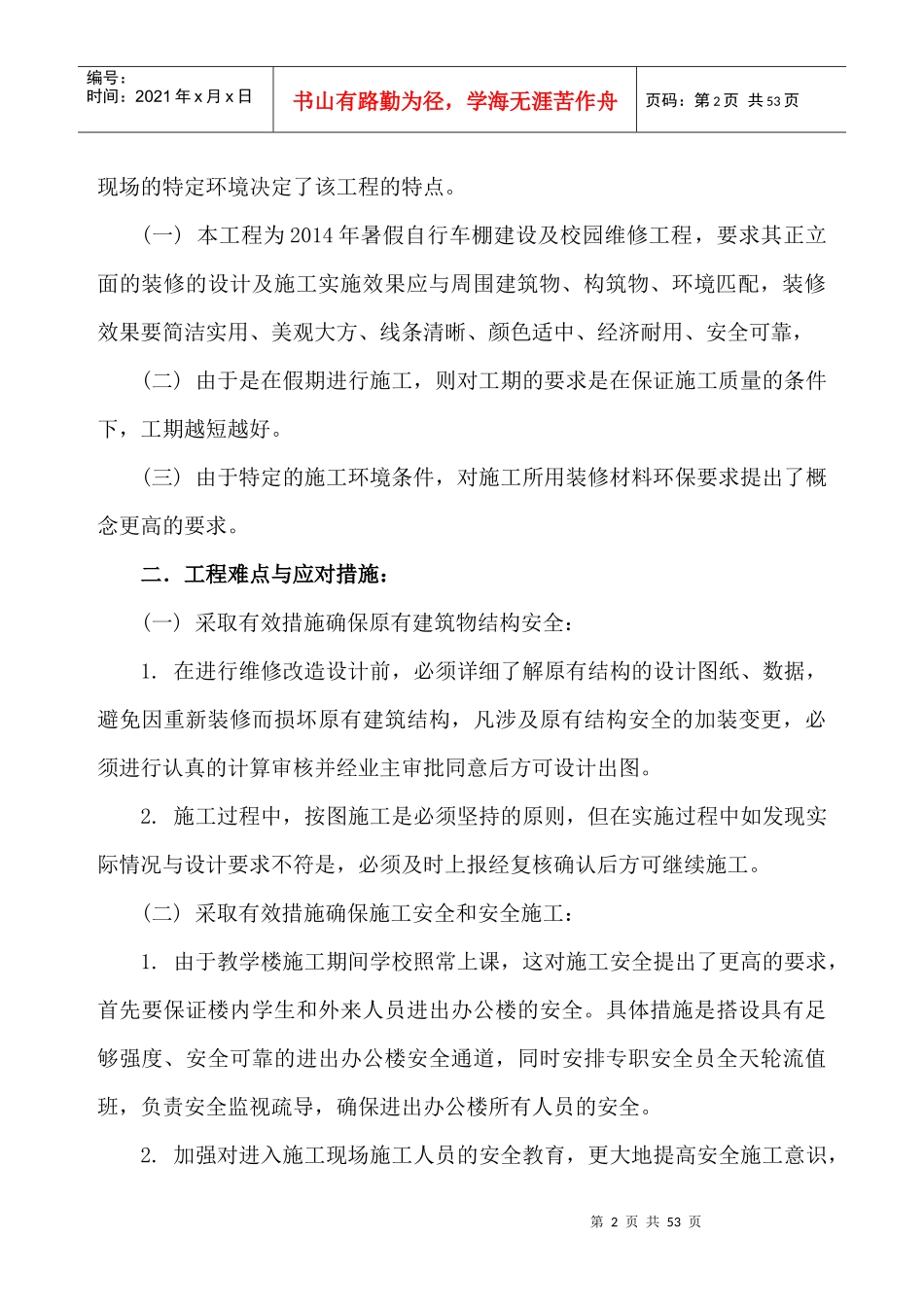

五.建设地点:宁夏xx职业技术学院院内六.质量标准:合格七.工期要求:25天第二章工程特点、难点及应对措施一.工程特点:本工程为2014年暑假自行车棚建设及校园维修工程,其工程用途和施工第2页共53页第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页现场的特定环境决定了该工程的特点
(一)本工程为2014年暑假自行车棚建设及校园维修工程,要求其正立面的装修的设计及施工实施效果应与周围建筑物、构筑物、环境匹配,装修效果要简洁实用、美观大方、线条清晰、颜色适中、经济耐用、安全可靠,(二)由于是在假期进行施工,则对工期的要求是在保证施工质量的条件下,工期越短越好
(三)由于特定的施工环境条件,对施工所用装修材料环保要求提出了概念更高的要求
二.工程难点与应对措施:(一)采取有效措施确保原有建筑物结构安全:1
