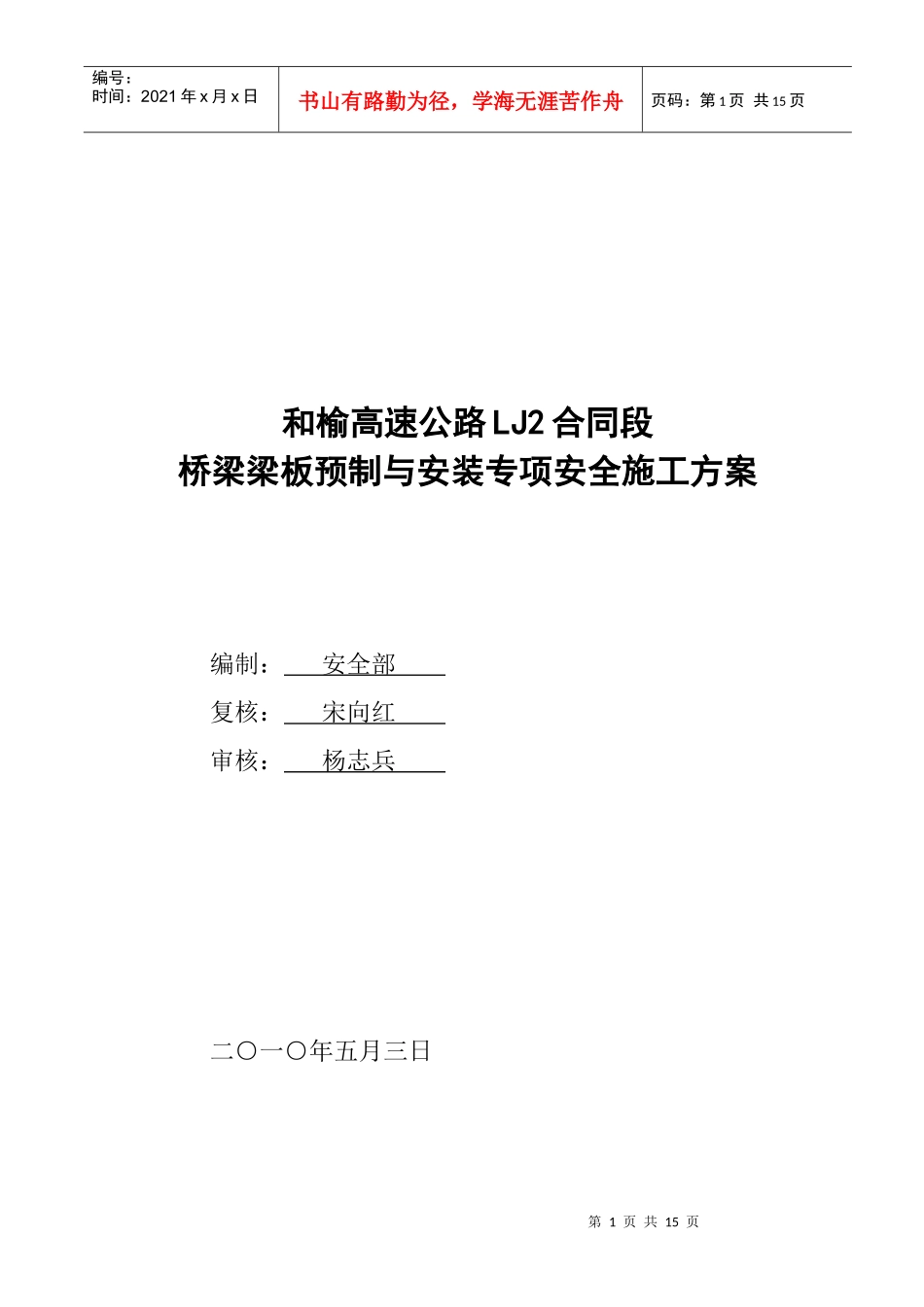

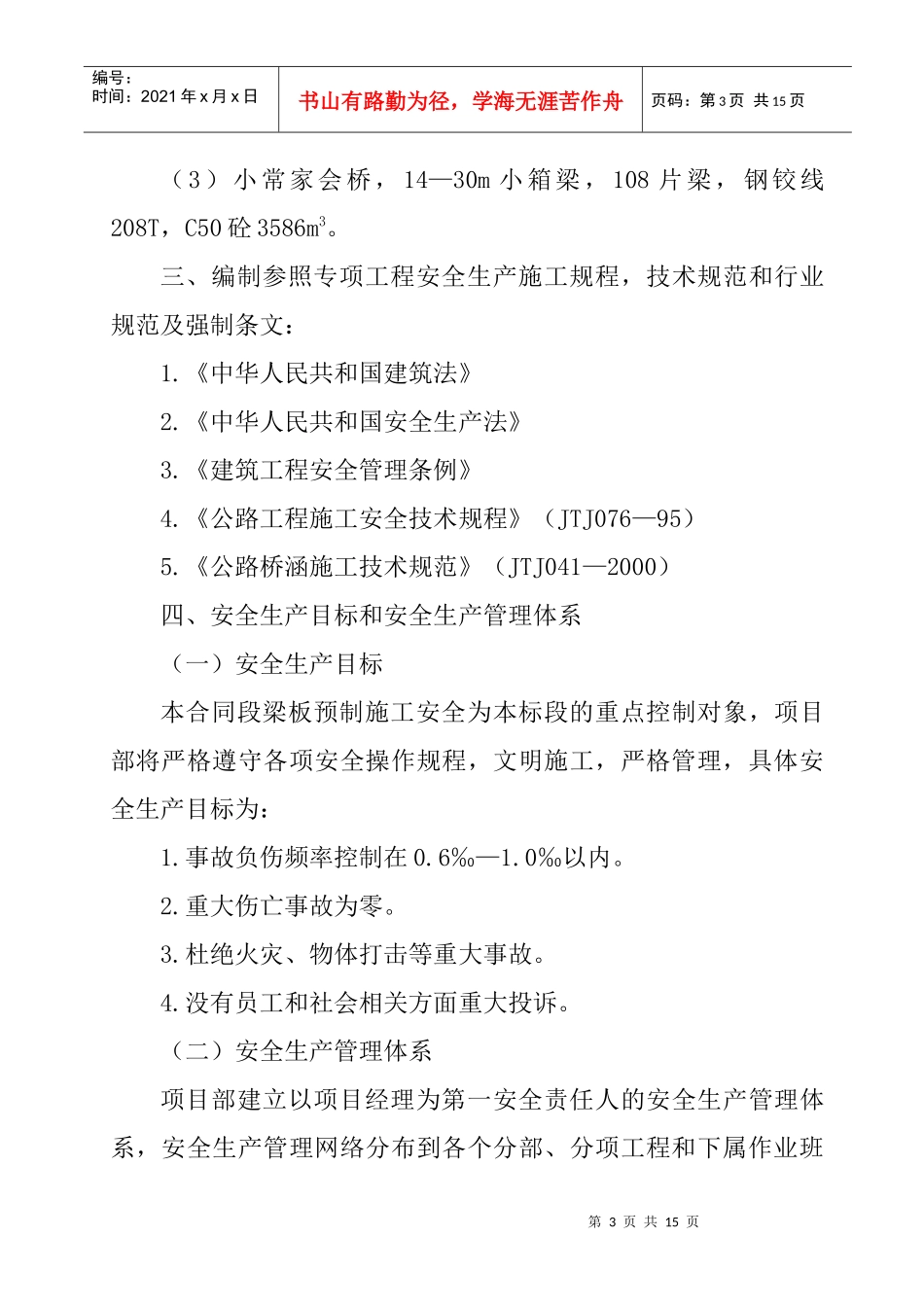

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页和榆高速公路LJ2合同段桥梁梁板预制与安装专项安全施工方案编制:安全部复核:宋向红审核:杨志兵二○一○年五月三日第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页和榆高速公路LJ2合同段桥梁梁板预制与安装专项安全施工方案一、工程概况1.桥梁概况(1)马家庄1号桥,中心桩号:K5+283.5,9—40mT梁,共90片梁。(2)马家庄2号桥,中心桩号:K5+703.5,5—40mT梁,共50片梁。(3)小常家会桥,中心桩号:K6+865,14—30m小箱梁,共108片梁。以上三座桥共预制:40mT梁140片,30m箱梁112片。2.承包协作单位安阳市恒达公路发展有限责任公司为和榆高速公路LJ2合同段施工承包单位。李传军工队为预制T梁、箱梁的协作工队。二、工作量(1)马家庄1号桥,9—40mT梁,90片梁,钢铰线165T,C50砼4610m3。(2)马家庄1号桥,5—40mT梁,50片梁,钢铰线94T,C50砼2559m3。第3页共15页第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页(3)小常家会桥,14—30m小箱梁,108片梁,钢铰线208T,C50砼3586m3。三、编制参照专项工程安全生产施工规程,技术规范和行业规范及强制条文:1.《中华人民共和国建筑法》2.《中华人民共和国安全生产法》3.《建筑工程安全管理条例》4.《公路工程施工安全技术规程》(JTJ076—95)5.《公路桥涵施工技术规范》(JTJ041—2000)四、安全生产目标和安全生产管理体系(一)安全生产目标本合同段梁板预制施工安全为本标段的重点控制对象,项目部将严格遵守各项安全操作规程,文明施工,严格管理,具体安全生产目标为:1.事故负伤频率控制在0.6‰—1.0‰以内。2.重大伤亡事故为零。3.杜绝火灾、物体打击等重大事故。4.没有员工和社会相关方面重大投诉。(二)安全生产管理体系项目部建立以项目经理为第一安全责任人的安全生产管理体系,安全生产管理网络分布到各个分部、分项工程和下属作业班第4页共15页第3页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共15页组,严格安全管理,做到“横向到边,纵向到底”,达到一级抓一级,一级保一级,全面安全控制目标,以确保本工程各个工序、各个环节的安全施工。项目部设有安全部,项目部配备持证专职安全员3名,协作工队配备现场安全员2名。五、计划开竣工日期T梁场、箱梁预制计划于5月开工,计划工期6个月,预计2010年10月底预制梁施工完毕。六、安全措施(一)临时场地、设施安全管理措施1.预制梁板场地、场内道路、临时设施、生产生活房屋、仓库、料场、停车场、以及动力通讯线路的位置均要符合防火、防洪、防风、防暴的要求。2.预制梁板场地现场必须建立现场安全用火和消防制度。3.施工现场临时用电线路按照临时用电的施工组织设计布设,并符合《施工现场临时用电安全技术规范》的要求。4.施工现场应按照规定设置防护设施、安全标志、警告标志,并不得擅自拆动。5.进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。6.较高的建筑物,如塔架、龙门吊架等,均应加设避雷装置。(二)梁板预制安全控制措施第5页共15页第4页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共15页1.预制台座1.1预制台座或底座地基应坚固,不变形,不沉陷。1.2应具有足够的强度和稳定性。1.3布置及设置要方便主模,绑扎钢筋,混凝土输送和入模。1.4要方便构件的安全“出坑”,台座之间要有一定的安全距离并能方便地将构件运至存放场。1.5每次构件“出坑”后,应对台座、底座及地基进行检查、发现有破损、裂纹、沉陷等可能危及质量安全时,应及时采取措施予以修复。2.模板2.1保证模板和支撑的稳固性。2.2按设计和规程安装组合定型钢模板。2.3要注意保护模板装置,勿使其损坏或变形。2.4拆模时操作人员应选位站在安全位置,有足够的操作面及避让处,不得站在正在拆除模板的支撑上操作。2.5人协同拆模要有统一信号和指挥。2.6拆除模板不要硬撬、硬砸或强力振敲,禁止采取大面积同时撬落或整体拉倒模板的方法。2....
