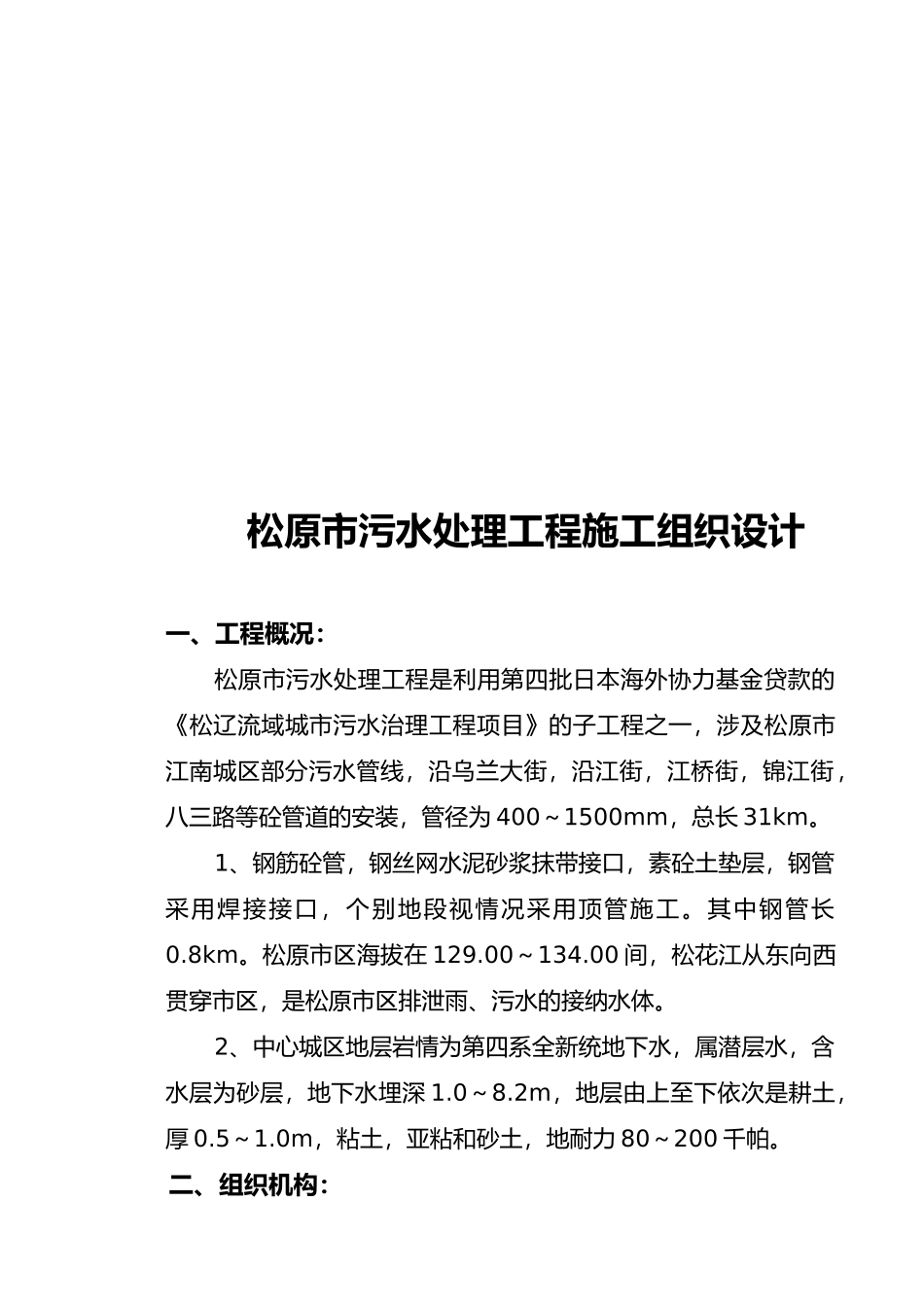

松原市污水处理工程施工组织设计一、工程概况:松原市污水处理工程是利用第四批日本海外协力基金贷款的《松辽流域城市污水治理工程项目》的子工程之一,涉及松原市江南城区部分污水管线,沿乌兰大街,沿江街,江桥街,锦江街,八三路等砼管道的安装,管径为400~1500mm,总长31km
1、钢筋砼管,钢丝网水泥砂浆抹带接口,素砼土垫层,钢管采用焊接接口,个别地段视情况采用顶管施工
其中钢管长0
松原市区海拔在129
00~134
00间,松花江从东向西贯穿市区,是松原市区排泄雨、污水的接纳水体
2、中心城区地层岩情为第四系全新统地下水,属潜层水,含水层为砂层,地下水埋深1
2m,地层由上至下依次是耕土,厚0
0m,粘土,亚粘和砂土,地耐力80~200千帕

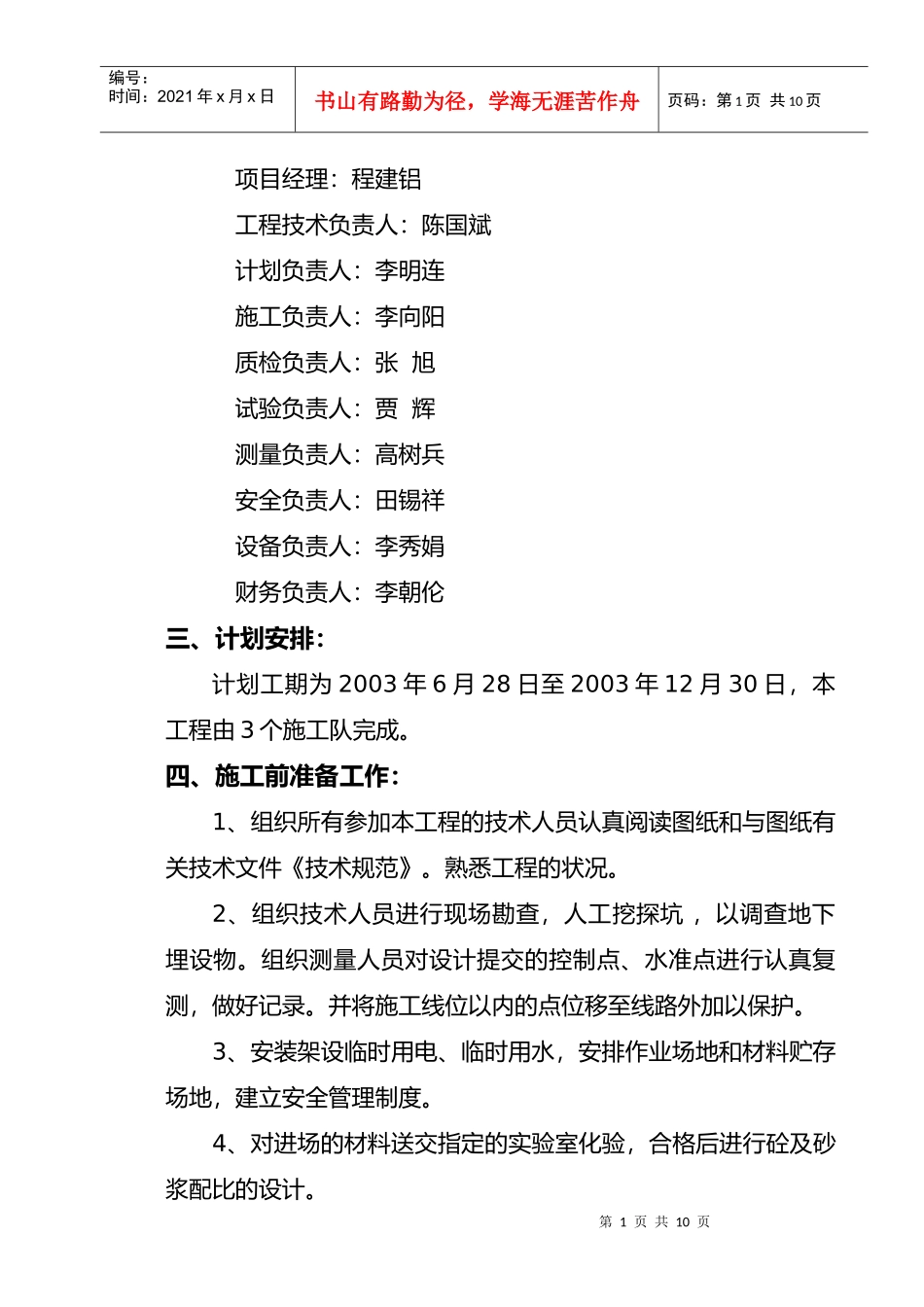

二、组织机构:第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页项目经理:程建铝工程技术负责人:陈国斌计划负责人:李明连施工负责人:李向阳质检负责人:张旭试验负责人:贾辉测量负责人:高树兵安全负责人:田锡祥设备负责人:李秀娟财务负责人:李朝伦三、计划安排:计划工期为2003年6月28日至2003年12月30日,本工程由3个施工队完成
四、施工前准备工作:1、组织所有参加本工程的技术人员认真阅读图纸和与图纸有关技术文件《技术规范》
熟悉工程的状况
2、组织技术人员进行现场勘查,人工挖探坑,以调查地下埋设物
组织测量人员对设计提交的控制点、水准点进行认真复测,做好记录
并将施工线位以内的点位移至线路外加以保护
3、安装架设临时用电、临时用水,安排作业场地和材料贮存场地,建立安全管理制度
4、对进场的材料送交指定的实验室化验,合格后进行砼及砂浆配比的设计

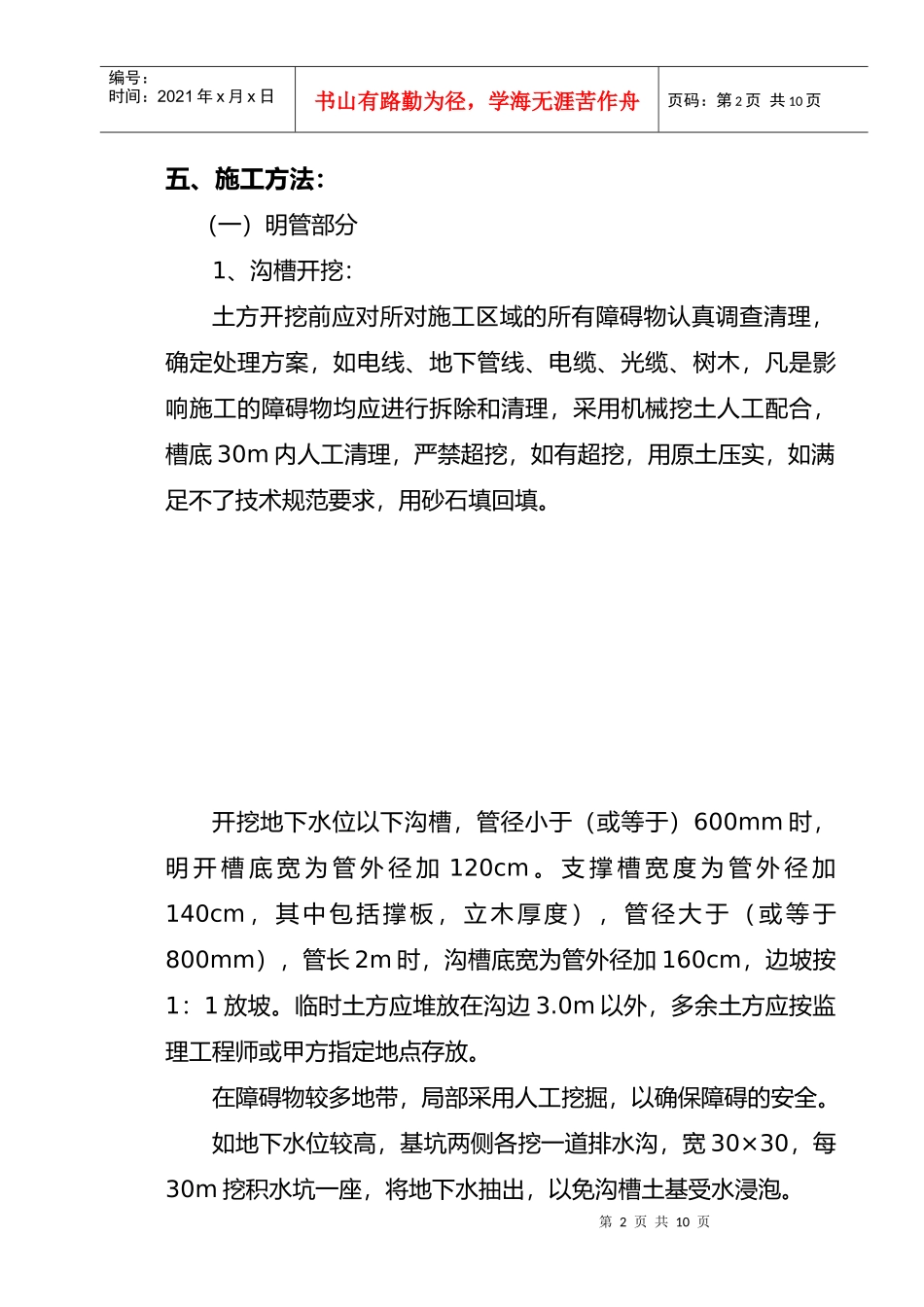

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页五、施工方法:
