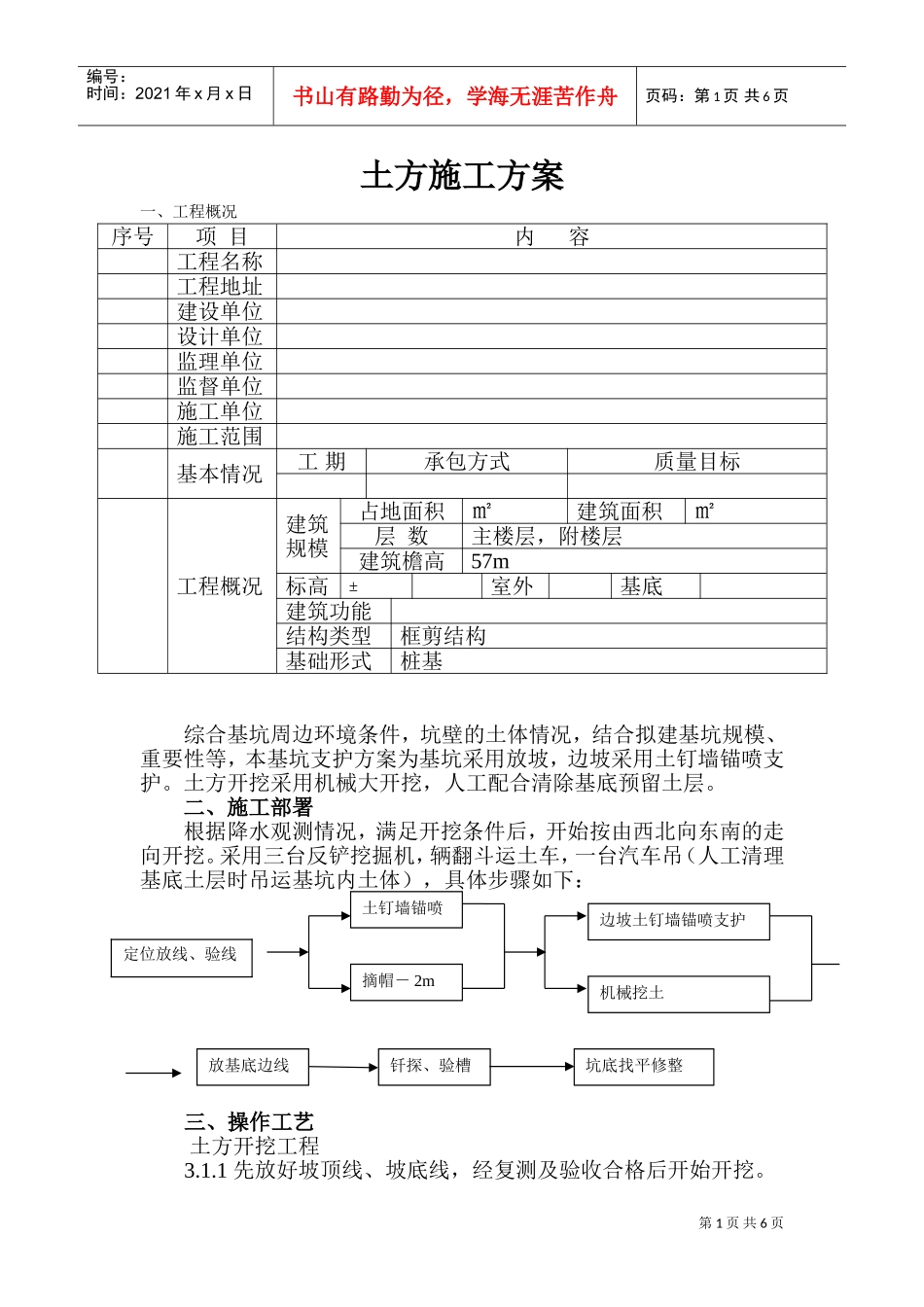

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页土方施工方案一、工程概况序号项目内容工程名称工程地址建设单位设计单位监理单位监督单位施工单位施工范围基本情况工期承包方式质量目标工程概况建筑规模占地面积㎡建筑面积㎡层数主楼层,附楼层建筑檐高57m标高±室外基底建筑功能结构类型框剪结构基础形式桩基综合基坑周边环境条件,坑壁的土体情况,结合拟建基坑规模、重要性等,本基坑支护方案为基坑采用放坡,边坡采用土钉墙锚喷支护
土方开挖采用机械大开挖,人工配合清除基底预留土层
二、施工部署根据降水观测情况,满足开挖条件后,开始按由西北向东南的走向开挖
采用三台反铲挖掘机,辆翻斗运土车,一台汽车吊(人工清理基底土层时吊运基坑内土体),具体步骤如下:三、操作工艺土方开挖工程3

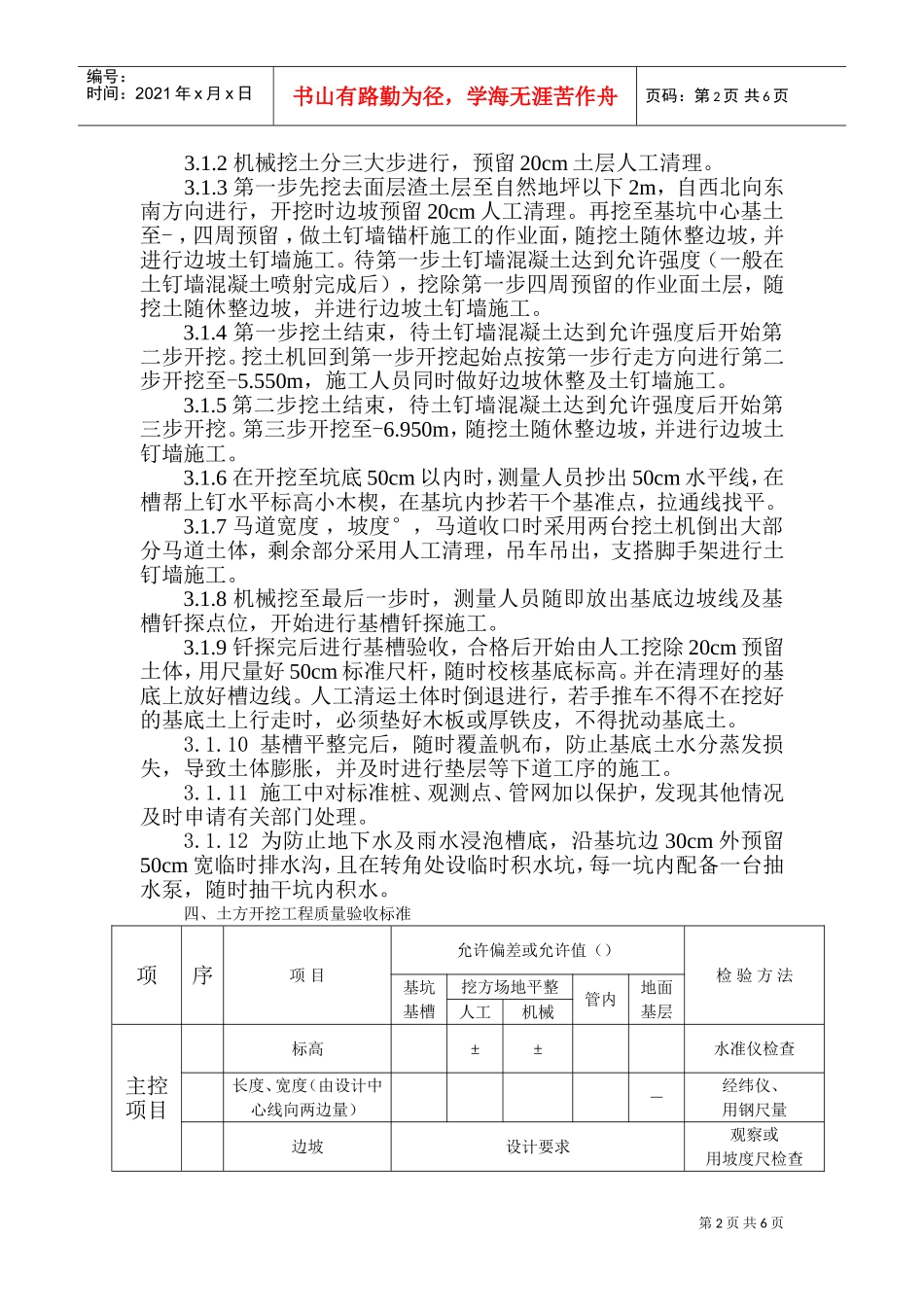

1先放好坡顶线、坡底线,经复测及验收合格后开始开挖
土钉墙锚喷摘帽-2m边坡土钉墙锚喷支护机械挖土放基底边线钎探、验槽坑底找平修整定位放线、验线第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页3
2机械挖土分三大步进行,预留20cm土层人工清理
3第一步先挖去面层渣土层至自然地坪以下2m,自西北向东南方向进行,开挖时边坡预留20cm人工清理
再挖至基坑中心基土至-,四周预留,做土钉墙锚杆施工的作业面,随挖土随休整边坡,并进行边坡土钉墙施工
待第一步土钉墙混凝土达到允许强度(一般在土钉墙混凝土喷射完成后),挖除第一步四周预留的作业面土层,随挖土随休整边坡,并进行边坡土钉墙施工
4第一步挖土结束,待土钉墙混凝土达到允许强度后开始第二步开挖
挖土机回到第一步开挖起始点按第一步行走方向进行第二步开挖至-5
550m,施工人员同时做好边坡休整及土钉墙施工
5第二步挖土结束,待土钉墙混凝土达到允许强度后开始第三步开挖
